又有两项 “ 硬核 ” 工程开工

又有两项 “ 硬核 ” 工程开工 内蒙古送变电公司
2023-06-17
1

(一)
      近日,由送电第一工程处承建的包风Ⅰ500千伏线路工程(双回路部分)开工。工程计划于2023年10月31日竣工。
      该标段起于包风Ⅰ500千伏变电站出线的N234号铁塔,止于威俊 500千伏变电站,全长53.671公里,共计131基铁塔。基础混凝土方量为9882.82立方米。线路途经包头市境内,96%的桩位处于高山大岭,均为岩石地质,85%的基坑开挖需采用爆破施工;由于山势陡峭无法修筑施工道路,74%的桩位须架设索道运输施工机具及材料。期间主要跨越500千伏线路3次、220千伏线路11次、110千伏线路10次、铁路1次、高速1次。
      作为“揭榜挂帅”项目,送电第一工程处综合考虑工期紧、任务重、山区作业难度大、风险等级高等多重困难,配强项目管理人员、优选施工力量、加强经营管理。为打好基础、组塔、架线“三个90天”攻坚仗,项目部科学倒排工期,精心编制专项施工方案,根据施工难点、季节性特点认真开展风险识别,重点对索道运输、深基坑开挖、抱杆组塔以及跨越施工等高风险作业加强管控,多措并举抓质量、保安全、降成本。
      下一步,项目部将铆足干劲、全力以赴加快施工速度,以务期必成的决心全面掀起工程建设高潮,争当蒙电铁军排头兵。(韩志)

(二)

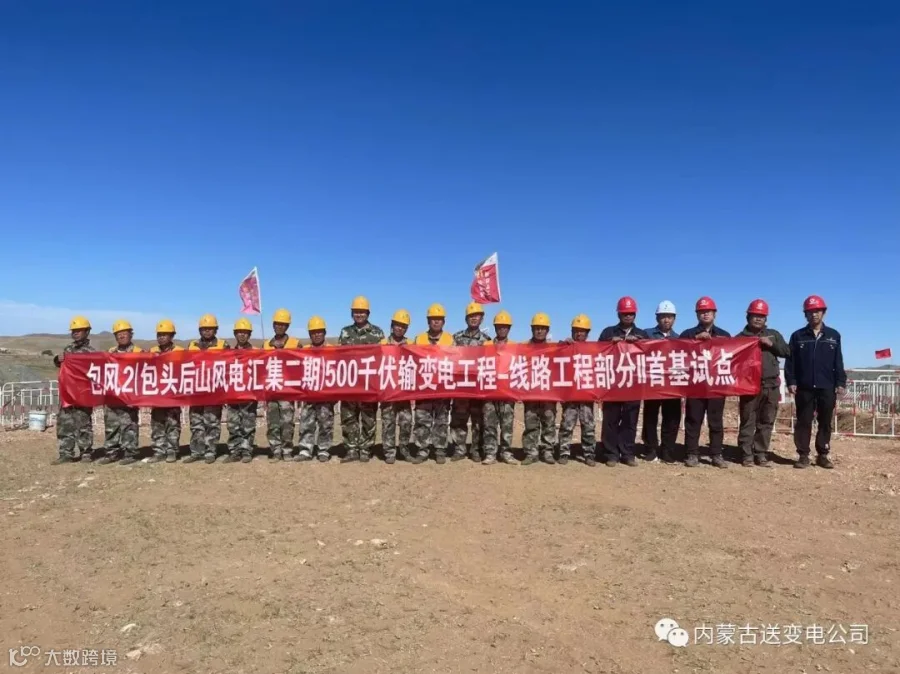

      6月15日,由送电第三工程处承建的包风Ⅱ500千伏线路工程完成首基试点浇筑,标志着该工程全面进入实施阶段。
      该工程位于包头市固阳县境内,全线双回路架设,总长度71公里,新建铁塔175基。其中跨越110千伏线路2次,220千伏线路3次,500千伏线路3次,铁路1次、省道1次。工期为225天。为早日达标投产,送电第三工程处选派精干力量迅速组建施工项目部,以充分准备保证工程如期开工。
      工程投运后,将为包头北部区域提供坚强可靠的电网支撑,有效保障新能源就地消纳需求,将清洁“绿电”源源不断送至各大工业园区。(孙丽梅)
