500千伏响高Ⅱ线切改送电
内蒙古送变电公司
3月28日5时17分,机场工程处顺利完成500千伏响高Ⅱ线N106-N111改造施工,送电投运。公司副总工程师梁俊生、安全监督部、工程管理部相关专业人员驻场指导把关。

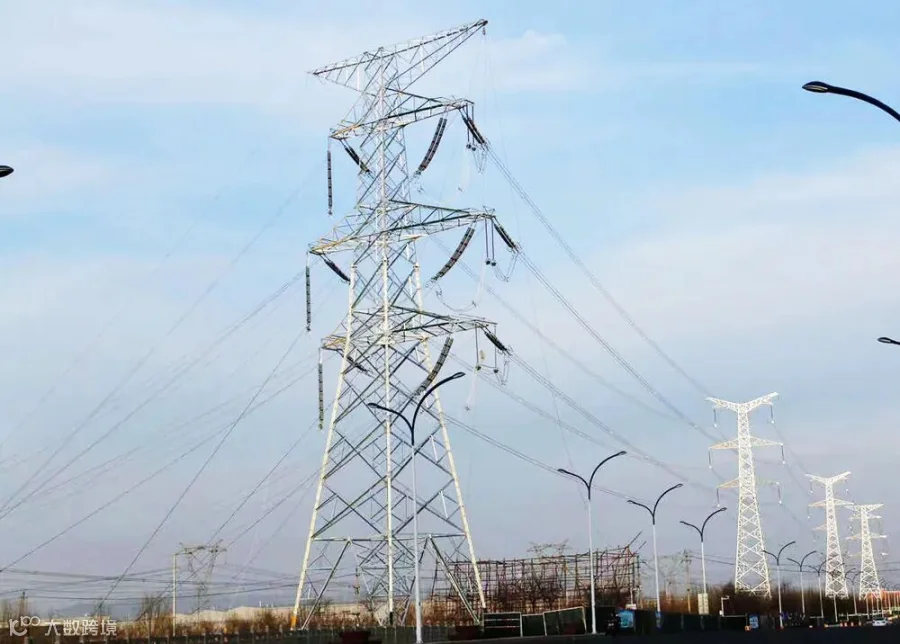

该工程包括响高Ⅰ线和Ⅱ线两部分,新建单回路线路1.521公里、双回路线路0.962公里。旧线侧重新架线线路1.484公里,新建单回路铁塔4基、双回路铁塔4基。同时整体拆除线路约3.2公里,拆除旧铁塔9基。
接到施工任务后,机场工程处利用两天时间完成人员、工器具、机械及材料进场,于2月24日完成首基桩基浇筑,3月13日和3月18日分别完成切改点外的所有铁塔组立和架线施工任务。期间,项目部快速办理三措手续,拟定施工方案、做好安全交底,严格执行规程规范,加强三级及以上安全风险防控,曾用7天7夜完成8基桩基浇筑,在春寒料峭的日子里打出了一波施工小高峰。
3月19日上午9时45分接到停电命令,项目部立即组织两个班组验电、挂接地线,随后展开组塔、架线、紧线、附件安装一系列施工,26日下午17时52分施工结束、安全交令,较计划工期提前一天,得到了建设单位及属地企业的高度肯定,为下一步响高I线切改奠定了良好的条件和基础。
500千伏响高 I、Ⅱ 回迁移改造工程主要服务于双良晶硅新材料(包头)有限公司50吉瓦单晶硅拉晶项目,对推动自治区和包头市光伏产业向下游延伸具有重要意义。
