整体转序啦!!!

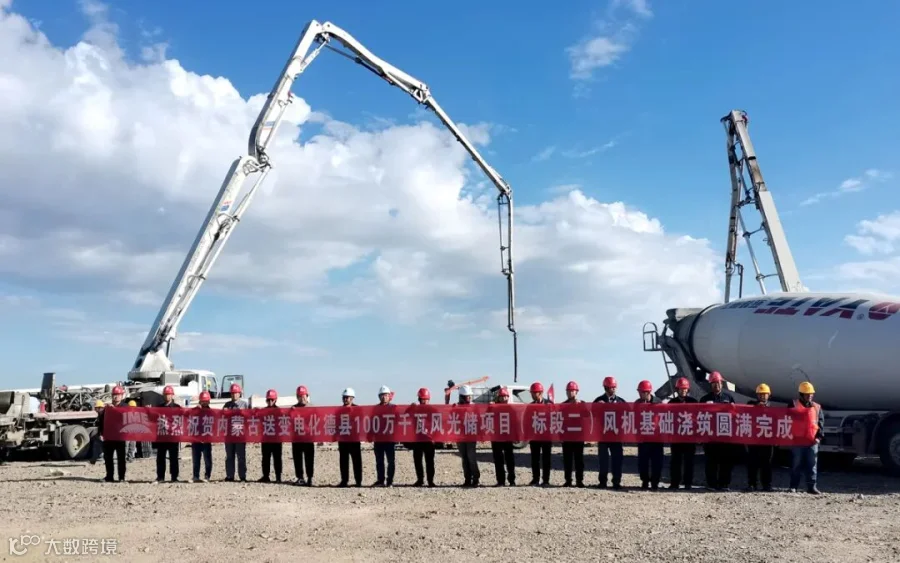

8月28日,随着最后一车混凝土浇筑入模,化德县100万千瓦风光储项目(标段二)约4万立方混凝土全部浇筑完成。项目建设取得阶段性胜利。
该项目52台风机分布在30公里的狭长地带。其中22台分布在山区,岩石基坑多,施工道路、吊装平台修筑难度大。自6月20日浇筑首基基础以来,项目部克服了机械物资运输难、草原恶劣天气、阻拦严重等一系列困难,全力保进度保工期。全体施工人员坚守岗位,衔接各工序层层把关流水作业,切实保证基础浇筑连续施工。
下一步,项目部将发扬“特别能吃苦、特别能战斗、特别能奉献”的铁军作风,全面做好风机吊装、集电线路、配套设备安装等后续工作,扎实推动各项工作安全稳定、有序实施,履行业主要求奋战投产目标。
作者:刘晓松 高辛林
编辑:高永明
审核:张 超
