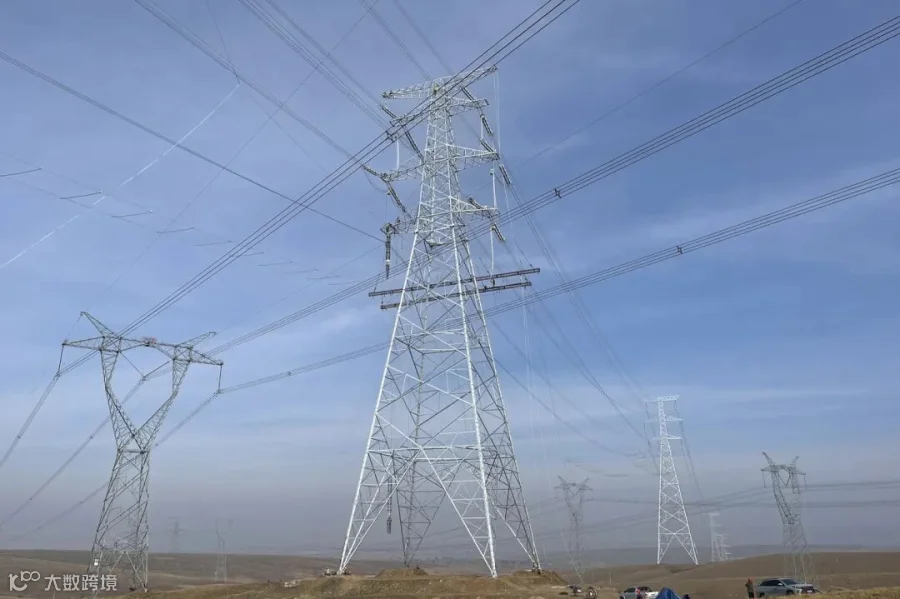

近日,经过72小时全力奋战,包风2线路工程在同一档距内顺利跨越三条500千伏线路,其中带电跨越坤德Ⅰ、Ⅱ线,停电跨越包力线,在蒙送施工历程中尚属首次。公司党委委员、副总经理、总工程师赵俊文前往现场督导。送电第三工程处党政负责人随行。
此次跨越时间紧、任务重、风险等级高。为确保施工顺利进行,送电第三工程处统筹调度,保证人员、材料、机具全部到位。项目部根据现场勘查数据,有针对性地梳理出二级风险四项,并进一步细化安全措施。根据拟定方案,项目部利用两天时间完成了3条500千伏线路的封网工作。
施工过程中,原计划坤德Ⅰ、Ⅱ线退出重合闸后有12小时施工时间,后来缩减至5个小时。项目部管理人员与施工人员通力合作,硬是将常规8个小时的封网工作压缩至4个小时,于当晚20时交令。由于现场天气多变,时常有降雨可能,为避免跨越网绳淋湿下沉导致安全距离不足,项目部安排专人驻守现场,全程查看封网状态。
10月9日至11日,跨越施工圆满结束。赵俊文对全体人员付出的努力给予了充分肯定,并强调现场在后期紧线及安装附件时,一定要做好二道防线,挂好接地,防止感应电伤人,在拆除跨越网时,要科学计算张力,避免跨越网异动风险。
在后续组塔架线施工中,送电第三工程处将持续发挥“党建+安全”引领作用,做好进场人员、工器具、大型机械等方面进行重点管控,确保工程安全高效推进。
