东苏巴彦乌拉100万千瓦风储项目二、三标段风机吊装进入冲刺阶段

东苏巴彦乌拉100万千瓦风储项目二、三标段风机吊装进入冲刺阶段 内蒙古送变电公司
2023-11-10
1

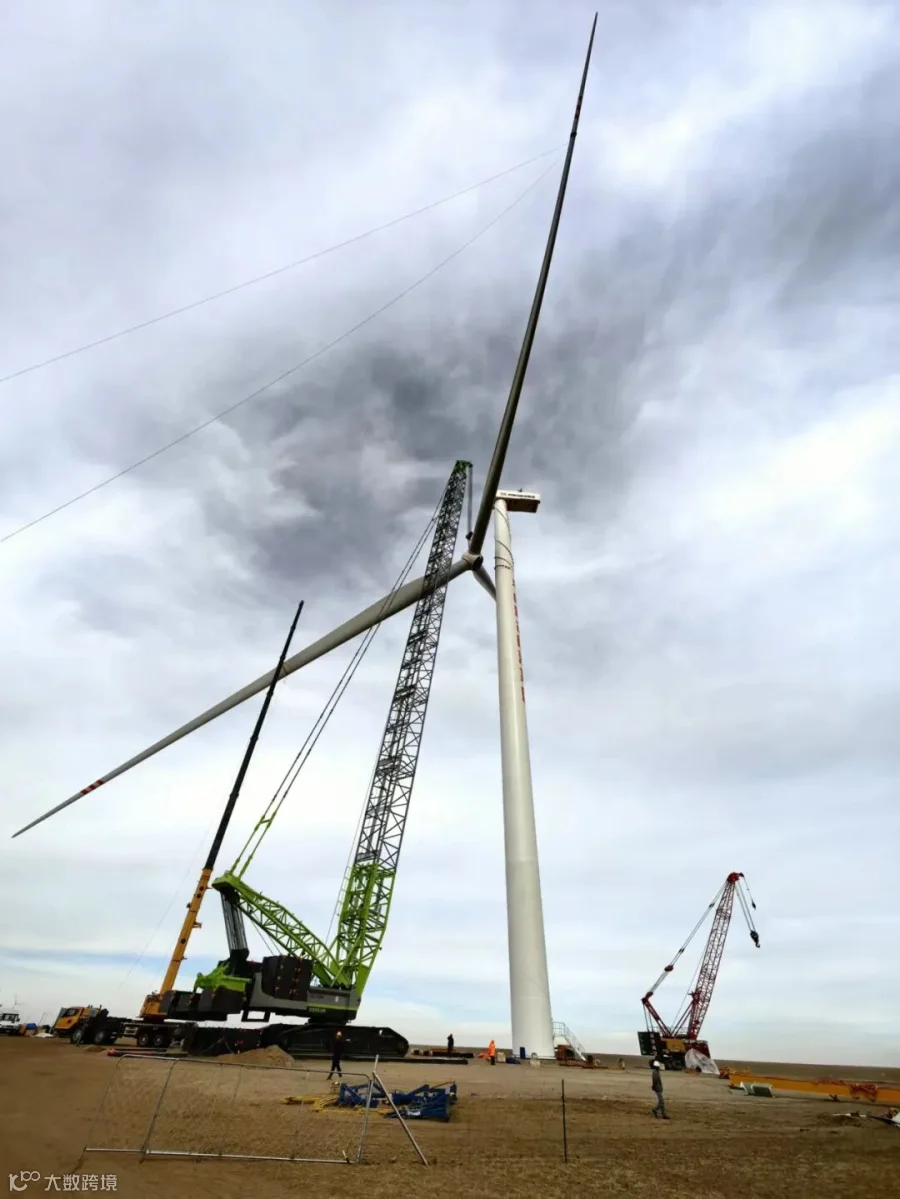

近日,东苏巴彦乌拉100万千瓦风储项目二、三标段风机吊装进入冲刺阶段。即使降温降雪,现场吊装依然节奏不缓。

为了保障施工安全、质量和效率,项目部充分打好“提前量”。吊装作业开始前,密切关注天气预报,掌握最新天气情况,对吊车等相关设备进行检查和维护,更换机械设备冬季润滑油,确保其性能良好、安全可靠。同时对现场参建人员加强安全培训,提高安全意识,要求规范有序作业。

吊装过程中,对吊装机具采取防滑措施,保持吊车稳定,避免摇晃过大造成危险;为作业人员配备相应的防护设备,更换棉服、防滑鞋。制定并实施应急预案,确保遇到突发情况,能够迅速采取措施,将损失降到最低。吊装完成后,对所有相关设备进行维护保养,保证其使用寿命和安全性。

得益于降温降雪天气下科学优化的施工方案和风机吊装保障措施,截至目前,风机完整吊装84台,距离完成89台全部吊装任务指日可待。













编辑:高永明

审核:张 超
