由送电第二工程处负责的化德县100万千瓦风光储项目(标段二)于2023年11月26日完成第3处集通电气化铁路的跨越,标志着该项目35kV集电线路全线贯通。

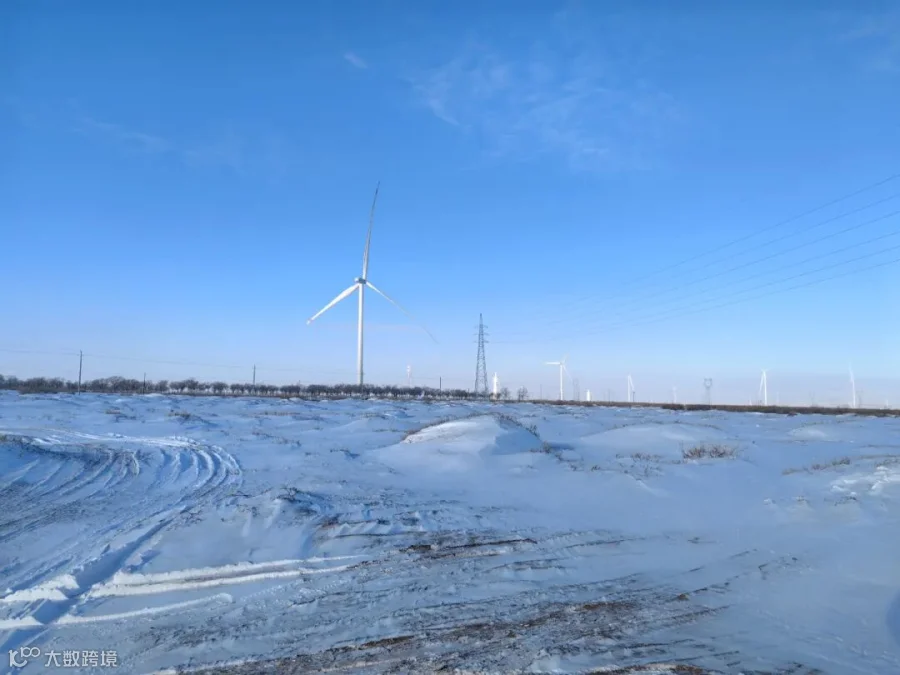

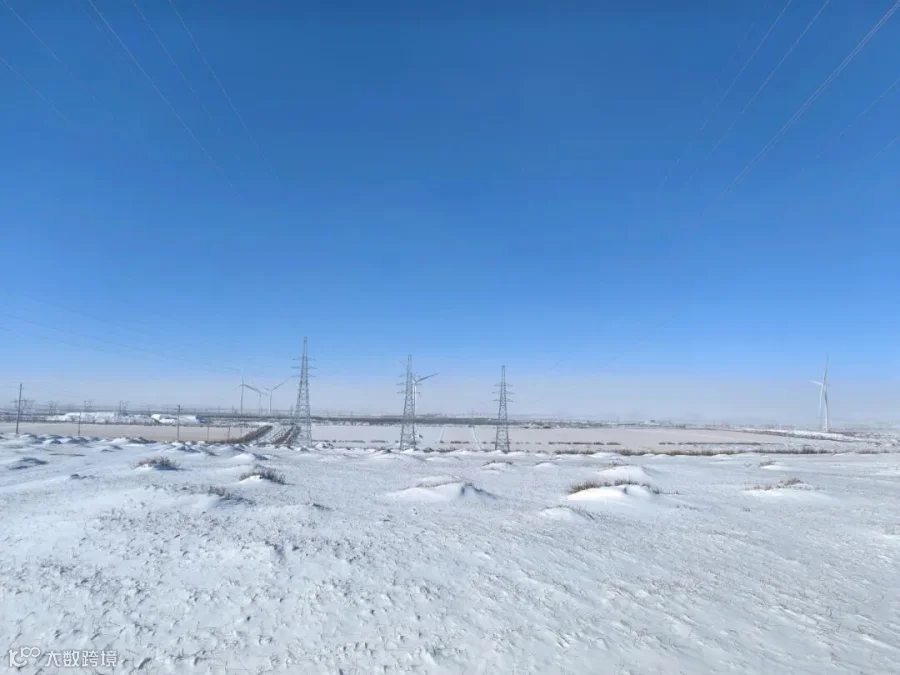

化德县100万千瓦风光储项目(标段二)新建15回35kV集电线路,架空部分线路总长110公里,共计293基铁塔,35kV地埋电缆总计82公里。35kV铁塔有40%分布在山区,基坑开挖难度大,运输困难。35kV集电线路跨越县级及省道11处,跨越电气化铁路3处,跨越10kV及以上线路26处,跨越500kV线路1处。这三次跨越施工风险等级较高,为确保项目安全顺利进行,项目部精心组织,提前派专人与铁路部门对接、办理跨越手续。针对跨越工作的具体内容,制定施工方案,并将相关施工细节、技术难点交底到班组,做到分工明确,协调全面,确保万无一失。2023年11月26日顺利完成第3处集通电气化铁路的跨越。

在施工高峰期,项目部持续投入大量人员和机械设备。施工中,项目部精心准备、合理安排,加强现场管控,通过日报、现场到岗到位等方式做到每日梳理施工问题,及时解决。同时,细化各项工作的时间节点,精确掌握现场进度,并根据实际情况,及时调整施工任务。施工人员克服工期紧,任务重,施工技术要求高、难度大,风雪严寒等恶劣气候环境等影响,全体施工人员奋战40多天,在全线三个标段中率先进入消缺、验收阶段。按节点完成此项工作,为保证项目后续全容量并网打下了坚实的基础。

文/图:董永红
编辑: 张 超
