导读:8月29日,镇安抽水蓄能电站330千伏送出工程(包一)线路验收工作顺利完成。

8月29日,经过连续11天的奋战,陕西送变电工程有限公司负责的镇安抽水蓄能电站330千伏送出工程(包一)线路验收工作顺利完成。

镇安抽水蓄能电站工程是国家电网有限公司促进供给侧结构性改革、服务革命老区振兴发展、推进能源结构调整和西部大开发战略实施的重大工程,是我国西北地区开工建设的首个抽蓄电站工程。对陕西电网服务“双碳”目标具有重要意义。

镇安抽水蓄能电站-南山变330千伏线路工程,新建线路起于商洛市镇安县抽水蓄能电站,止于西安市鄠邑区75O千伏南山变电站,途经商洛市镇安县、安康市宁陕县和西安市鄠邑区、高新区。

包一起自商洛市镇安县抽水蓄能电站,途径商洛市镇安县、安康市宁陕县境内。新建线路83.261千米,新建铁塔121基。

陕西送变电公司作为验收单位,在验收阶段继续秉持施工过程中“抓早、抓紧、抓实、抓细、抓好”的工作理念,提前策划,充分准备,严格按照国家电网公司验收规范相关要求展开工作。为确保验收工作有序开展,该公司成立验收专项工作组,20余名工作人员分为检验、测量、无人机3个小组,从基面、基础、接地装置、铁塔、导地线、绝缘子、连接金具、保护金具、线路防护通道、标志牌等十个方面进行缺陷排查,确保线路投运后安全可靠运行。

8月19日,陕西送变电公司组织运行人员进行现场交底,明确现场相关管控要求,确保验收质量、进度和运行人员作业安全。

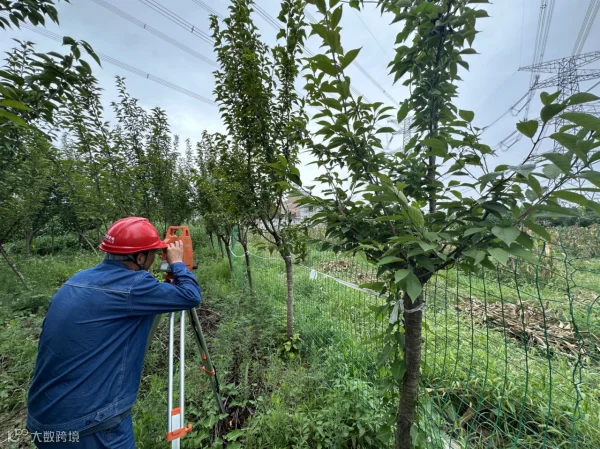

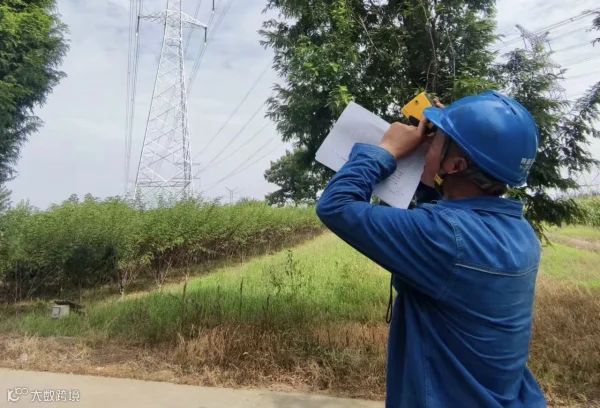

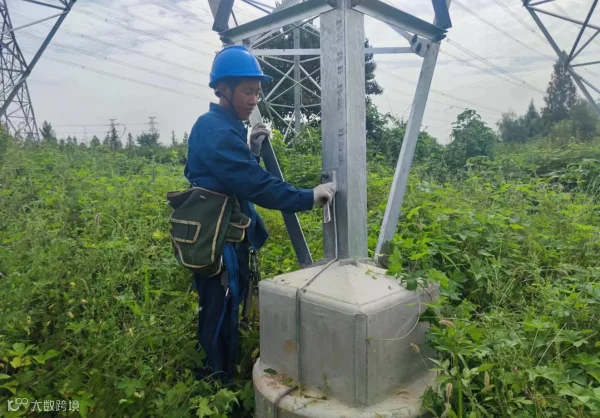

验收现场,运行人员依据设计图纸、规程、规范和部件厂家有关技术资料,对线路工程进行详细的检查验收。检验组事无巨细,除工程本体的验收外,还对杆塔通道内树木进行测距记录,根据生长特性区分树木品种,判断后期对运维工作的影响。测量组严格把控铁塔质量。无人机组对验收结果进行二次检验,排除验收工作存在的部分误差。各小组认真填写验收卡片,并将初步验收发现的缺陷进行记录并留存影像资料,汇总整理上报。

下一步,陕西送变电公司将严格落实“谁验收、谁负责”的工作责任,认真分析初检验收结果,快速组织安排后续任务,高质量完成消缺和复检工作,保障线路顺利安全投运。



图文|韩武良 袁攀愉

编辑|赵家萱

校对|吴   蓉


微信订阅号

官方微博


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
