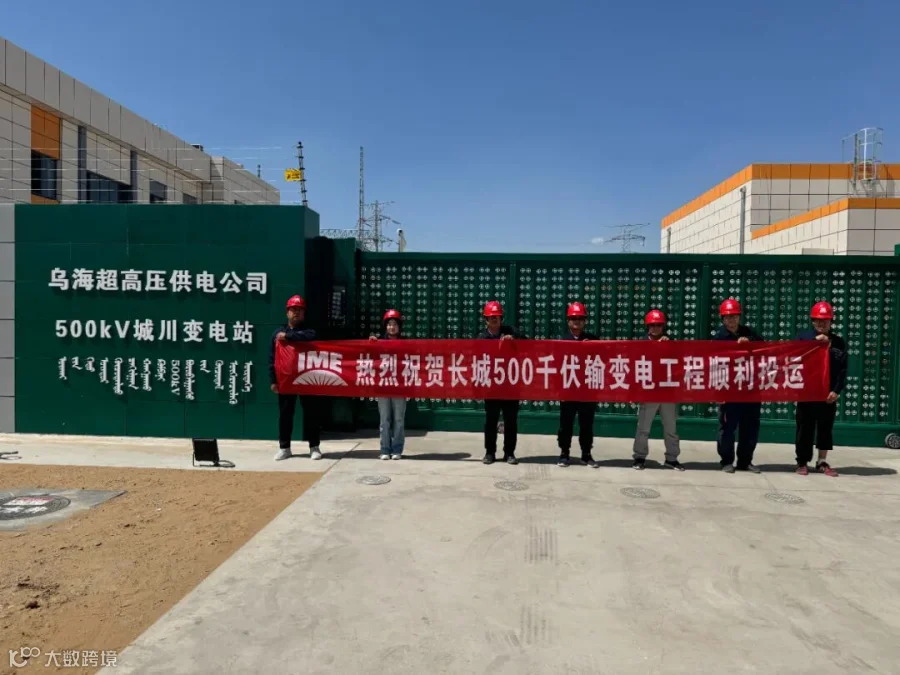

工程动态|长城500千伏输变电工程顺利启动

工程动态|长城500千伏输变电工程顺利启动 内蒙古送变电公司
2024-06-26
1

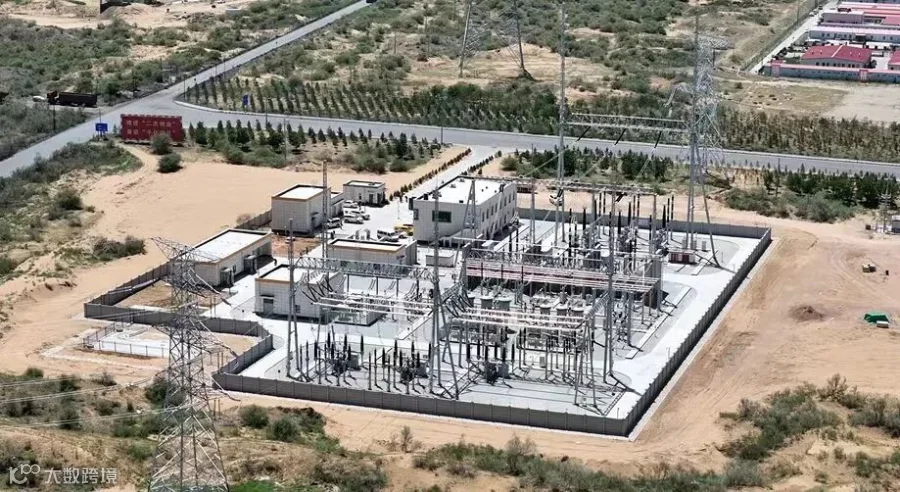

由变电第三工程处承建的长城500千伏输变电工程于6月26日顺利启动投运。该工程主变规模为1×1000MVA,500千伏本期出线1回,220千伏本期出线2回,500kV线路1公里。建有主控通信楼、继电器室、警卫室、SVG室等建筑物。该工程于2023年09月30日开工,于2024年03月30日具备投产条件。

长城500千伏输变电工程是国家第二批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地配套送出项目之一,承担内蒙古能源集团1000兆瓦光伏电力能源外送任务,通过上海庙~山东±800千伏特高压直流输电通道外送,对治理大气污染、促进经济可持续发展具有重要意义。
作为送变电公司承建的首个500千伏电压等级EPC输变电工程,该工程创造了许多首次记录:全国首个500千伏电压等级EPC输变电工程、蒙西电网首个监理业主一体化项目、鄂尔多斯供电公司首个承建的500千伏电压等级输变电工程、蒙西电网首个500千伏线变组接线方式变电站、电力公司首次批复成立工程临时党支部、首次联合现场消防验收并以此性通过并取证、内蒙古电网装配率最高的工程、乌海超高压供电公司首座500千伏智能变电站。
2024年春节假期刚刚结束,项目部全体人员就在02月20日全部到岗,并第一时间组织现场电气安装人员进行复工安全隐患排查自检,对返岗人员进行安全教育培训,为工程全面复工奠定扎实基础。施工过程中,面对紧张的工期,项目部合理安排工序,最大程度避免了交叉施工带来的不利因素,最终于2023年03月31日完成全部施工任务,仅仅利用四个半月的时间,就完成业主既定目标,再一次彰显了送变电公司特别能吃苦、特别能奉献、特别能战斗的铁军精神。此外,在后续缺陷消除过程中,项目部积极沟通运行单位、检修单位,快速反应、全面行动,迅速消除缺陷,实现了工程的零缺陷移交目标。

投运后变电站将正式命名为500kV城川变电站,下一步,项目部将及时梳理总结500千伏电压等级EPC输变电施工的优点与经验,更好的应用在500千伏芒哈图EPC工程的施工建设中。

供稿:李乐乐
