施工进行时|东苏500千伏线路工程锡林浩特段进入铁塔组立阶段
内蒙古送变电公司
近日,东苏500千伏线路工程锡林浩特段进入铁塔组立阶段。截至目前,基础浇筑111基,铁塔组立20基。本标段计划于2024年11月底完工。
该标段途经锡林浩特市境内,起于东苏侧N369号塔,止于塔拉500千伏变电站架构,线路长度76.328公里,共计185基铁塔。

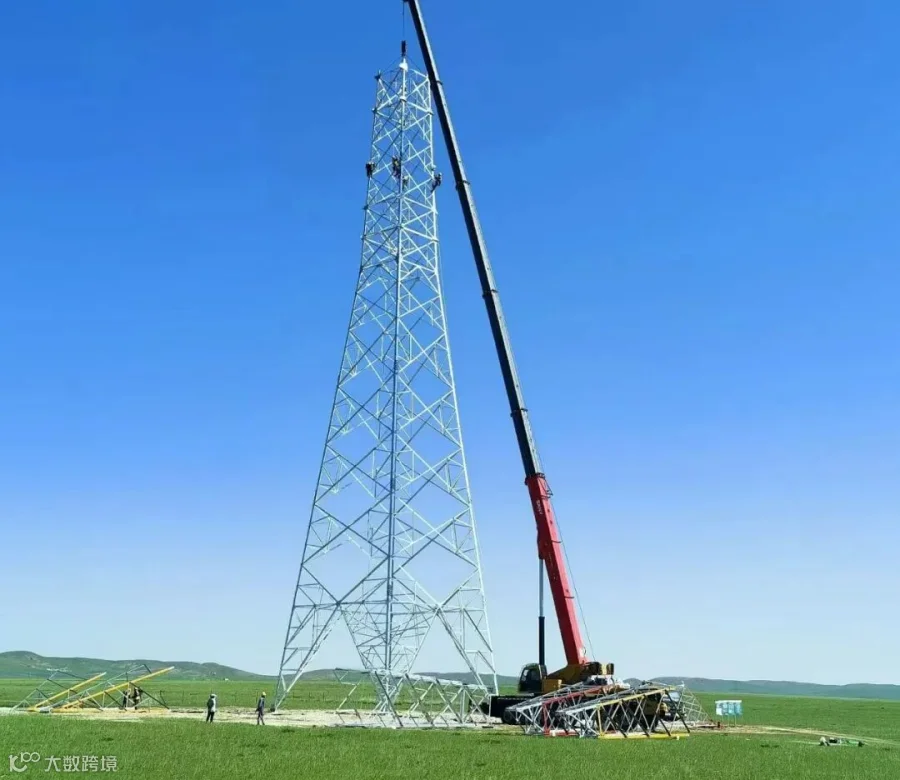

其中,直线塔150基,耐张塔35基。铁塔总重6866.95吨。根据草原地形特点,对该标段铁塔全部使用机械化施工。首先,在地面完成塔材分片组装,再分别用50吨、130吨、200吨吊车,按照塔材重量及高度分段起吊、组装。为确保安全万无一失,项目部在指定各施工队长分片负责、全方位监督检查的同时,还在每基组塔现场增设一名兼职安全员,加强全过程风险防控,对不同吨数的吊车设置专人指挥并监护,确保铁塔安全有序组立。

下一步,项目部将以“不向困难退半步,锚定目标加油干”的决心,确保按计划推进,高标准、高质量、高水平地完成工程建设任务,争创优质工程,为内蒙古电网建设贡献力量。
