东苏500千伏线路工程阿旗段贯通
内蒙古送变电公司

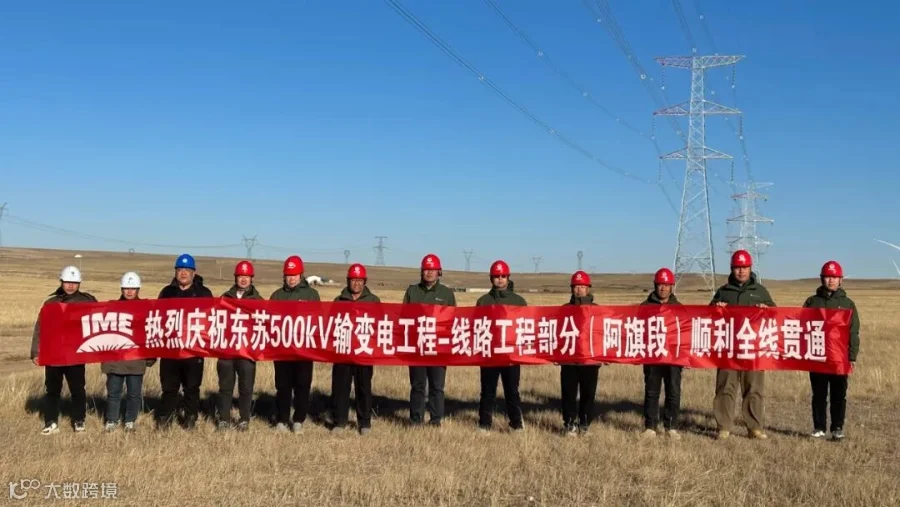

11月6日17时30分,随着N149-N175区段最后一相导线架设完成,由送电第一工程处承建的东苏500千伏线路工程阿旗段顺利贯通。
该标段起于N149号塔,止于N369号塔,双回路设计,全长98.139公里,铁塔共计220基。线路途径阿巴嘎旗境内。
开工以来,项目部克服青赔阻力大、甲供材到货慢及雨季影响等诸多困难,带领全体施工人员以“起步即冲刺,开工即决战”的决心打好这场攻坚战。
施工过程中,项目部始终坚持高标准、严要求创新管理,严格遵循安全质量标准,合理制定施工进度计划,精心编制施工方案,通过调整工序节约工期提高工作效率,进而保证了工程进度和质量。同时现场采取施工道路洒水、派专人收捡垃圾等环保措施,实现了工程建设与草原生态环境保护的有机统一。
工程投运后,将有利于满足锡西地区新能源送出需要,促进当地新能源发展,提高锡盟电网供电能力和供电可靠性,同时能够兼顾近区煤电电源的接入需求。
