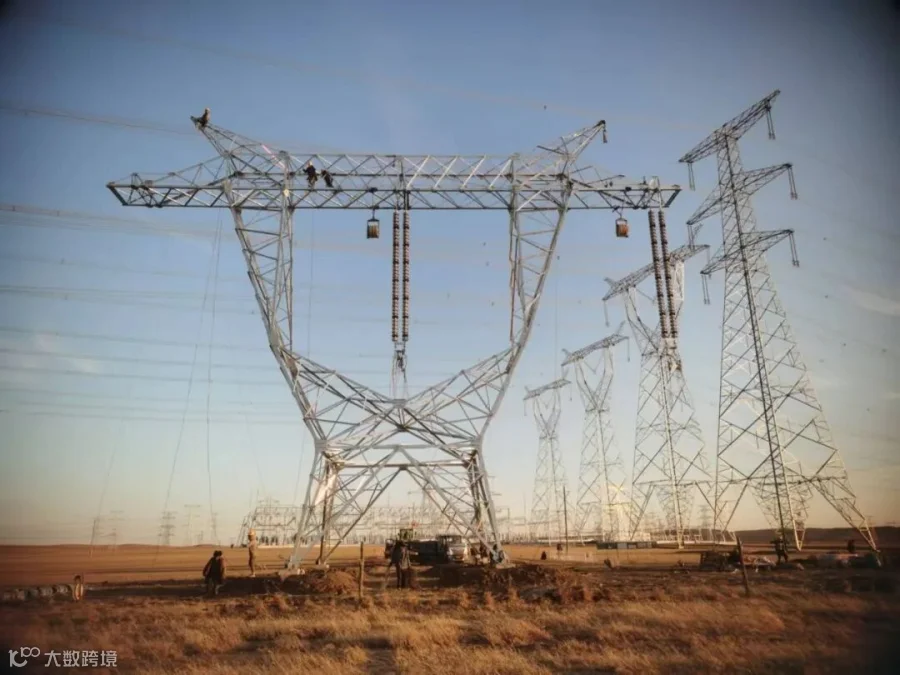

截至10月30日,由送电第一工程处承建的东苏500千伏线路工程基础浇筑全部完成,铁塔组立397基,架线109.641公里。
该工程阿旗段、锡林浩特段合计长度174.467公里,铁塔405基。四百多名施工人员、五套牵张设备马不停蹄、火力全开,两个标段同时进入全面冲刺阶段。
架线施工开始以来,面对工期紧、战线长、跨越频繁、草原大风及雨雪天气影响,项目部集中精力、多措并举奋力攻坚,实行分组式、流水线作业。放线组高效运行牵张设备,紧线组、附件安装组分工跟进,极大地提高了工作效率。现场各作业点负责人实时加强安全监督和安全隐患排查,全力保障施工顺利推进。
下一步,项目部将锚定投运目标,保安全、抓质量、促进度,克服锡盟地区严峻气候条件带来的不利影响,抢抓有效作业时间,开足马力、加班加点,力争早日竣工、零缺陷移交。
