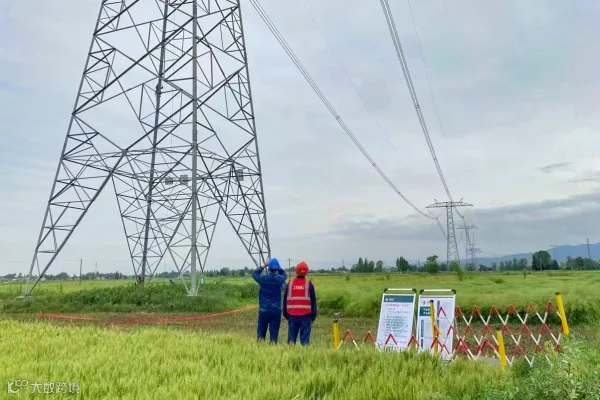

5月10日,随着工作负责人向工作许可人报告:“所有接地线拆除完毕,人员已安全撤离现场,塔上无遗留物,线路已具备带电运行条件。”标志着±800千伏祁韶线(陕西段)综合检修工作顺利完结。

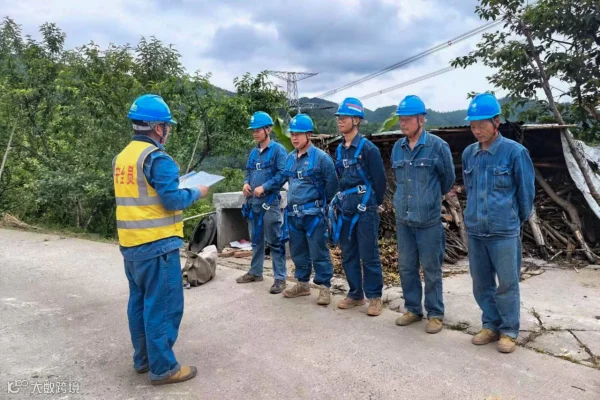

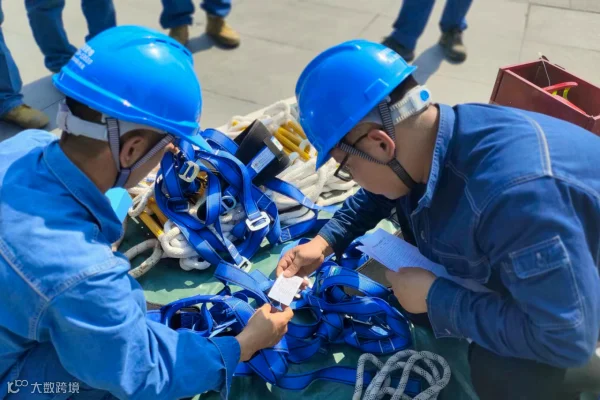

直流±800千伏祁韶线(陕西段)西起甘陕交界略阳县,东至陕渝交界镇坪县,全长453.979公里,是我国首次将大规模风电、太阳能等新能源与火电打捆输送的特高压直流工程,也是“西电东送”能源战略重要组成部分。本次检修制定了为期11天的检修工期,累计消除223条缺陷,涉及186基杆塔,涵盖9项消缺种类,及一项大修技改项目,共16个小组同时开展作业。经过开工前的精密筹划,在全体工作人员的努力坚持下,如期按照计划有序完成检修目标,并获得省公司无违章现场。此次检修工期包含五一假期,但消缺任务繁重,检修人员本着“放假不停工”的原则,间歇不停按计划开展消缺任务,其中以更换自爆玻璃绝缘子和安装覆冰在线观测装置为主。

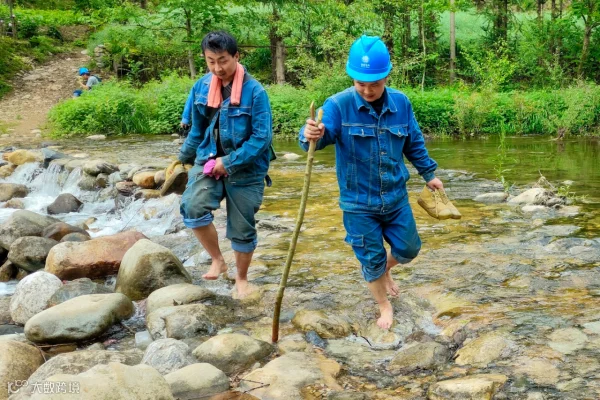

祁韶线(陕西段)地形复杂,跨度广,多为山地,给检修人员造成了不便。为应对检修任务的错综复杂,此次检修科学安排,远近搭配,综合地形分配小组任务,避免人员体力过度消耗。在检修工作开展实施的前期,恰逢迎来连续降雨,给检修工作带来了诸多不便,尤其在山林地带路面陡峭湿滑,但这些困难都没有阻挡住“陕送铁军”前进的步伐,在曲折陡峭的山路上一组组身着蓝色工作服、头戴安全帽的电力工人们身背工器具、检修材料,井然有序的在山林中穿梭,为检修做好坚实的供给保障基础。
目前,祁韶运检站已圆满完成年度停电检修工作,为接下来的线路平稳运行及迎峰度夏奠定良好的基础。下一步,祁韶运检站将继续以安全生产为前提,稳步落实全业务核心班组建设,扎实做好输电线路运维工作,为电网可靠运行夯实基础。
作者|杨阳 王俊 汪辰晖
供稿|明珠公司 特高压公司
校对|韩武良
编辑|赵家萱
