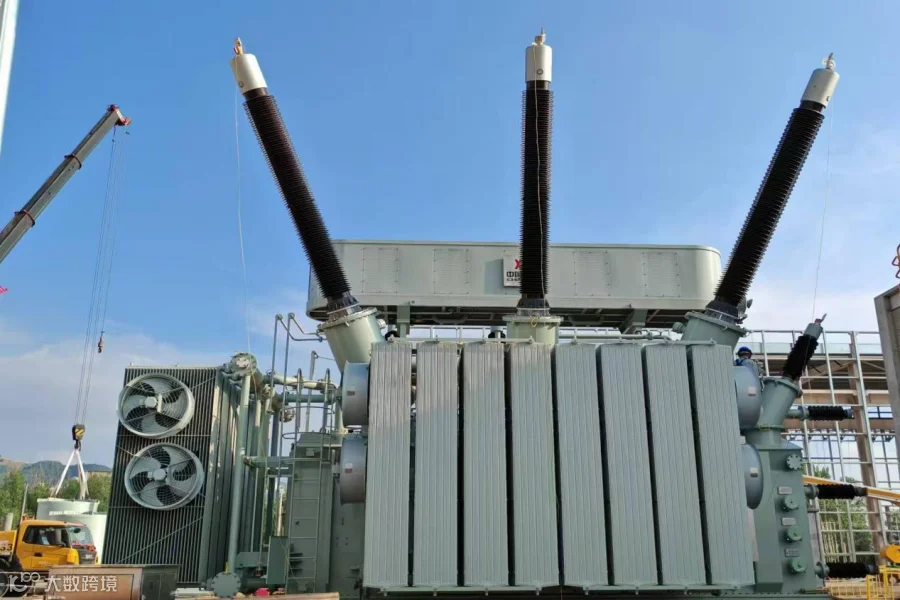

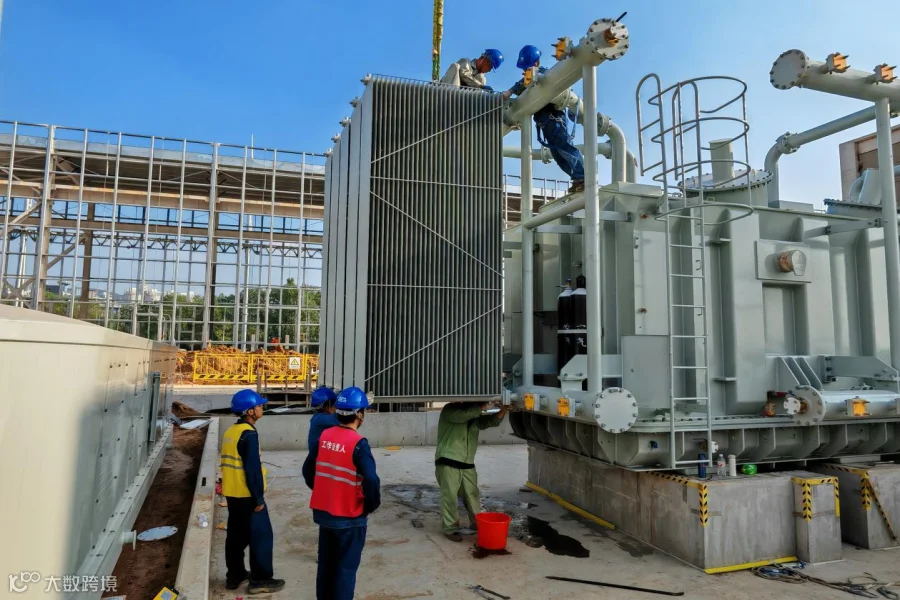

8月6日,在铜川西塬330千伏变电站工程施工现场,陕西送变电工程有限公司变电专业作业人员正在加快进行主变压器的安装工作。目前该站各项安装工作有序进行。1、2号主变就位安装已完成20%,电容器组安装完成15%,全站电缆支架安装完成17%。
西塬330千伏变电站工程位于陕西省铜川市耀州区,是铜川市“十四五”重点工程之一。工程本期计划安装240兆伏安主变压器2台,330千伏出线4回,110千伏出线13回,35千伏断路器14台。
自7月26号开工以来,为确保该工程安全顺利推进,项目部严格落实“四个管住”“四双”管理及全过程安全风险管控要求,严格标准化作业,认真执行“两票”制度,规范工作票的填写、审核、签发。扎实做好入场前的安全教育培训工作,进一步固化全员“十不干”以及刚性执行“保命措施”专项行动的具体要求,坚决将安全事故隐患消除在萌芽状态,确保项目建设安全有序推进。
为确保节点工作计划的顺利完成,项目部严格执行规范化作业流程,实时掌控施工现场的详细进展,对于工作过程中出现的问题,迅速剖析成因并制定解决办法。针对可能影响进度的关键点,预先展开风险评测,拟定应急方案。项目部强化与运输方的密切配合,保障设备和材料准时运输到位,防止因运输不畅造成的工期拖延。
按照计划,该工程将于9月竣工,投产后可满足耀州区惠塬、董家河工业园、新区南部、坡头新材料产业园等片区新增负荷的用电需求,为铜川隆基12GW单晶电池、陕西轻研铝深加工、陕焦铜箔等大负荷项目提供充足的电力供应,推动耀州区集中式新能源项目有效落地。进一步优化铜川南部地区110千伏电网网架结构,提高供电可靠性,为地方经济快速、高质量发展提供坚强的电力保障。
