大数跨境

决战六十天 | 锡西二500千伏变电站工程全面进入消缺阶段

决战六十天 | 锡西二500千伏变电站工程全面进入消缺阶段 内蒙古送变电公司
2025-11-26
1

近日,随着主体结构与设备安装工作全面完成,由变电第二工程处承建的锡西二500千伏变电站工程正式转入消缺阶段。

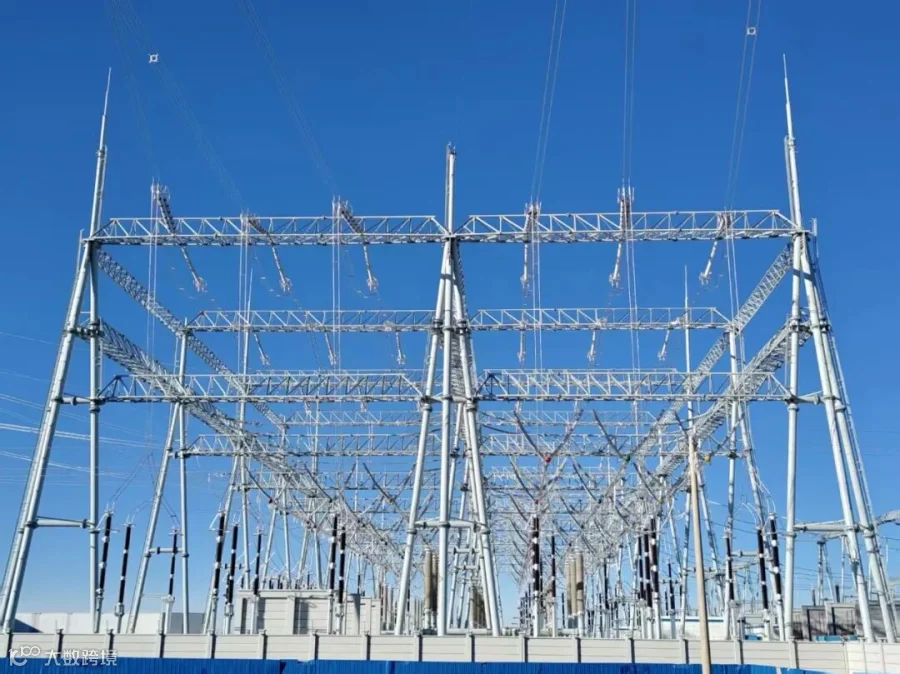

该项目位于苏尼特右旗乌日根塔拉镇,本期建设3组1200兆伏安主变压器、500千伏出线5回、220千伏出线3回,于2025年4月15日正式开工。按照建设单位的投产计划,须在12月30日具备送电条件。此次消缺同步覆盖变电站主变压器、500千伏 GIS设备等核心系统,涉及电气接线、二次回路等关键节点,既要解决遗留问题与隐患,又要为设备联调联试建立保障。

施工过程中,面对前所未有的工期压力,项目部坚持科学管理,合理倒排工期,反复优化施工组织,精准调度人员、机械、材料,加班加点严格完成每天的工作量,确保工序衔接紧密、各环节高效推进。全体施工人员正与时间赛跑,向着“零缺陷、零隐患”的投运目标奋力挺进。

项目投运后,将大幅提升锡林郭勒西部地区电网承载能力与新能源消纳水平,为北疆地区经济转型升级注入绿色动能。


作 者:孙 兴

编 辑:高永明

复 审:谢明洁

终 审:王海波



【声明】内容源于网络
0
0
内蒙古送变电公司
展现企业风采 讲好企业故事
内容 1181
粉丝 0
内蒙古送变电公司 展现企业风采 讲好企业故事
总阅读213
粉丝0
内容1.2k
