10月19日,陕西送变电工程有限公司顺利完成1000千伏横山开关站T043开关A相更换抢修任务。

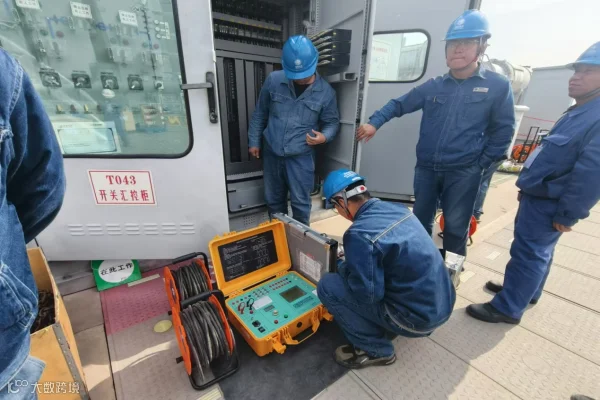

10月11日,在接到横山开关站抢修任务后,变电分公司、调试分公司立即组织骨干力量,高效集结抢修队伍,火速赶赴作业现场。凌晨3点,变电施工二班会同超高压公司运检部在横山站开展现场勘查,明确工作内容、近电距离、特种车辆摆放位置等,辨识现场危险点和风险点。尤其是对现场二次安全措施、检修设备及特种作业车辆停放位置等进行反复确认。

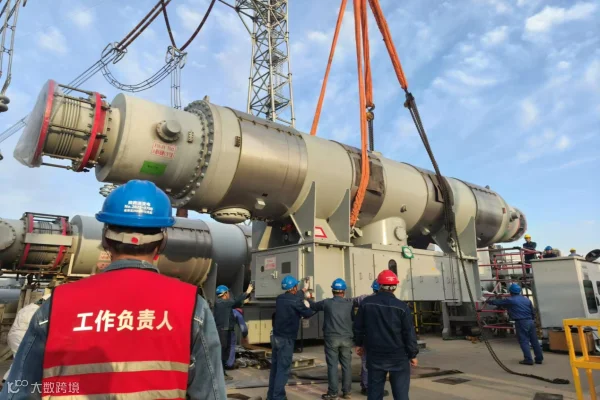

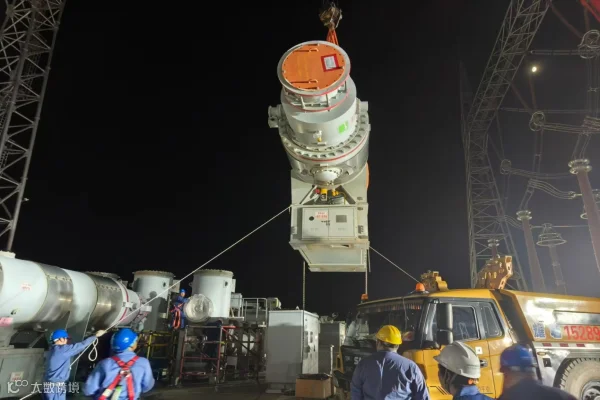

在确定抢修施工方案后,作业人员迅速戴好安全帽、系好安全带,按照标准化流程井然有序开展各项抢修作业。工作负责人和各专业专责监护人在现场进行监督和技术指导,及时纠正现场存在的违章和不规范行为。尽管10月的陕北寒气袭人,但抢修人员凝心聚力、不讲条件,争分夺秒进行着抢修工作。14日12时50分,新断路器抵达施工现场,由于1000千伏断路器重量将近40吨,现场人员严格按照 “三定一卡”预定位置进行组装、就位、安装。16日22时30分,交接耐压试验顺利通过,各项试验结果正确。10月19日10时42分,横山开关站T043断路器抢修任务安全顺利完成。
本次横山1000千伏开关站T043开关抢修,变电分公司、调试分公司共出动人员48人·次、抢修车辆8台·次。后续变电分公司将全力做好人员、物资、车辆、工机具等应急保障,全面守好电网“安全线”。
