近日,由送电第二工程处承建的内蒙古能源杭锦风光火储热生态治理项目三标段、五标段完成全容量并网,为当地能源转型贡献了蒙送力量。

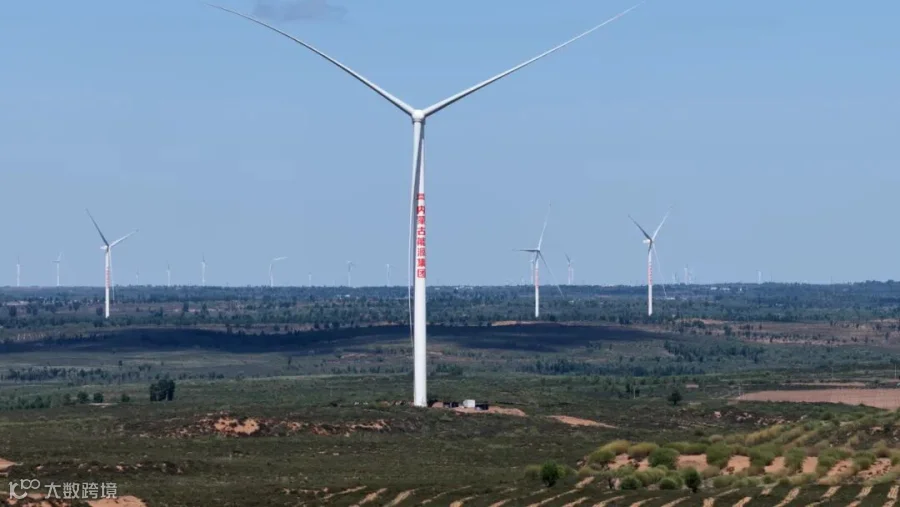

该项目位于鄂尔多斯杭锦旗境内,新建80台7.5兆瓦风力发电机组,总装机容量600兆瓦,配套开挖140公里电缆沟,敷设电缆1048公里,同步建设两座220千伏无人值守升压站。
由于地处库布齐沙漠边缘,现场施工环境复杂、自然条件恶劣,吊装窗口期短、地基承载力弱。为了早日实现建设目标,项目部根据天气情况和地形地质及时优化施工计划、施工方案,在确保安全的前提下避开风沙时段、坚持挑灯夜战,在吊装区域铺设钢板增强地基稳定性,保障风机吊装任务按期完成。
冬期施工是项目推进的最大难关。严寒天气下,混凝土强度、设备安装精度等都是升压站施工首要解决的问题。混凝土须持续保温养护才能达标,变压器等精密设备安装对温度、湿度的要求更为严苛。对此,项目部周密制定专项方案,搭建施工保温棚、加热保温建材,增派技术骨干加强现场监督,确保升压站建设与风机吊装施工同步推进。
项目全部标段整体投运后,预计年发电量超8亿千瓦时,每年可节约标准煤约24万吨,减少二氧化碳排放65万吨。
