近日,随着1号主变最后一相套管安装完毕,由变电第四工程处承建的乌拉特后旗500千伏主变扩建工程全面开始电气安装工作。
该工程位于巴彦淖尔市乌拉特后旗,本期扩建750兆伏安主变压器2组、500千伏HGIS户外配电装置、500千伏出线1回至河套500千伏变电站,计划2026年6月投运。
截至目前,土建施工进入收尾阶段,1号主变安装完成,4号主变本体就位完成,35千伏区域设备安装完成,220千伏区域除停电切改涉及的设备外,其余设备均已安装完成。

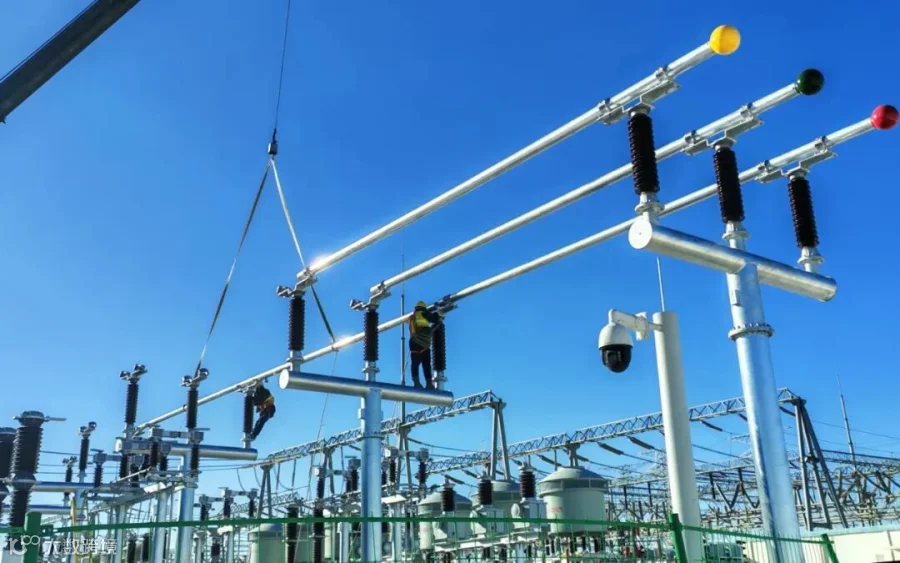

11月底,项目部驻地突降大雪,且伴有大风降温,现场面临道路结冰、作业面打滑、人员和机械工效急剧下降等不利因素。对此,项目管理人员迅速组织施工人员开展扫雪除冰工作,并时刻关注天气变化,选择安全时段密集施工,最终圆满完成了架构组立、管母吊装、1号主变安装等高风险作业。
下一步,项目部将继续加大安全与质量的管控力度,锚定工期目标压实责任、多点发力,为全面完成2025年施工计划努力奋斗。
