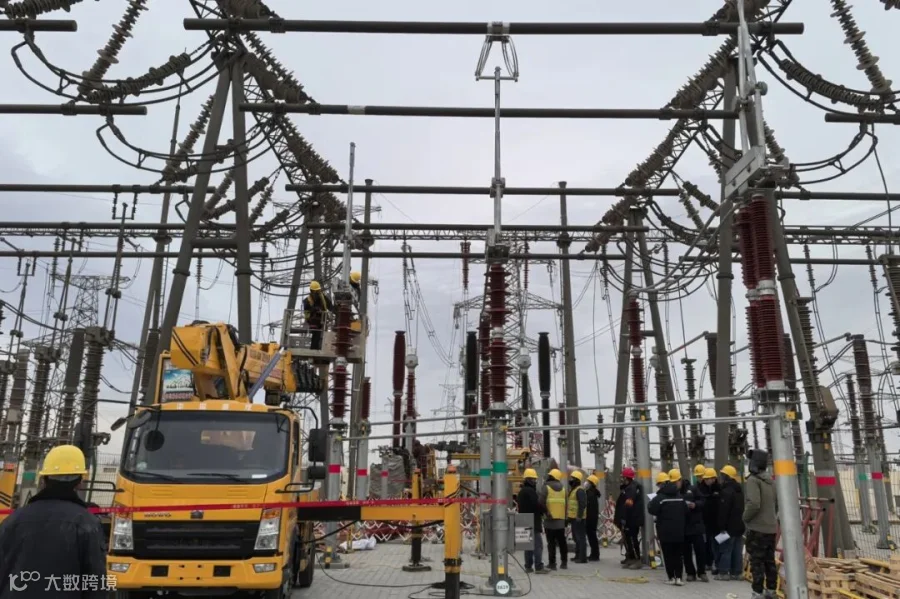

12月24日下午3时,由变电第四工程处、能源规划院、调试工程处共同参与建设的巴彦淖尔河套新型储能专项行动项目配套接网工程顺利投运。
该工程本期在河套500千伏变电站扩建220千伏出线1回,至景怡查干哈达220千伏储能电站。另新建线路3.81公里。现场团队直面严寒天气、复杂地形、交叉跨越等多重困难,用时35天具备送电条件。
间隔扩建期间,土建施工安全风险最高。由于施工区域土质为细砂,按照设计要求,所有设备基础均需进行换填处理。面对作业空间狭窄、基坑支护难度大、地下管线错综复杂等不利因素,项目部经过慎重研究,决定采用“模板+钢管+脚手架”三者组合的方法进行施工,同步加强基坑周边土质动态监测,有效防范基坑坍塌风险,确保土建施工安全有序推进。
进入调试阶段后,现场班组严格执行两票三制,依次开展装置外观检查、回路测试、保护功能校验及逻辑联动试验,确保所有操作均在严密的安全防护下进行。调试过程中,技术人员与设计、业主、厂家积极沟通,及时发现并处理了10余项潜在缺陷和安全隐患,最终完成零隐患零缺陷交付,为项目按期投运奠定了坚实基础。
项目投运后,将显著提升区域电网对新能源的接纳能力和调节灵活性,为乌拉特后旗乃至巴彦淖尔市优化能源结构、增强电网运行韧性、保障电力可靠供应提供有力支撑。
