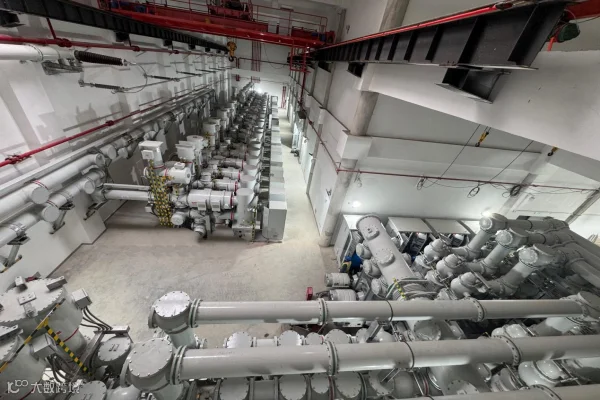

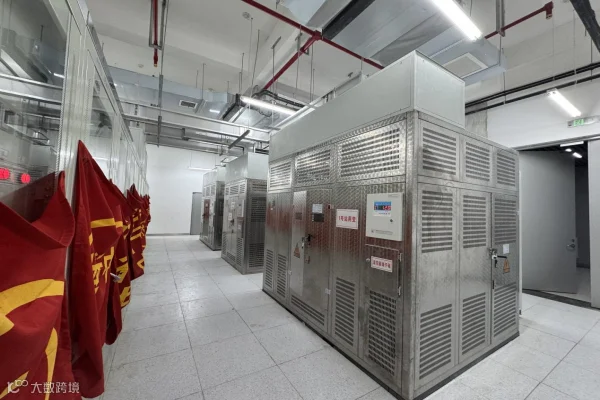

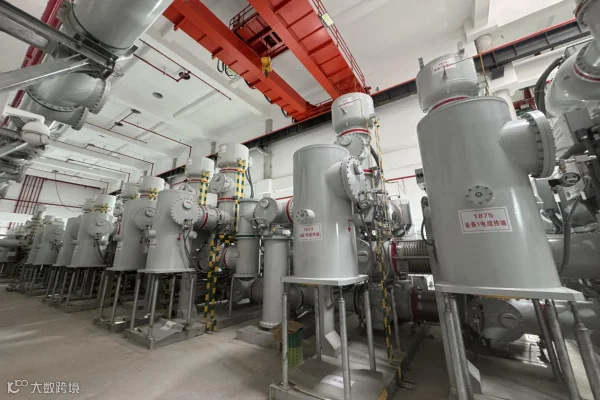

12月18日,城南330千伏输变电工程现场,陕西送变电工程有限公司的作业人员正有序进行验收、消缺工作。目前调试工作已完成97%,验收完成85%,项目已进入投运倒计时阶段。
城南330千伏输变电工程作为陕西省、西安市两级政府电网建设重点项目,受到各级领导的高度关注。为确保工程有序推进,自7月26日电气安装工作开展以来,公司自上至下凝心聚力,领导班子成员靠前指挥,各职能部室加强统筹协调,提前完成“人、材、机”准备、施工方案编制、任务分工及作业进度计划表,确保各项工序衔接紧密,施工建设高效运转。当前电气、调试人员制订详细的验收、投运启动方案,白天配合一次、二次验收,夜晚进行消缺,与省、地调及集控站对点,每天召开协调会,通报进度和验收缺陷,保证收尾各环节万无一失。
为进一步增强人员安全责任意识,项目部按照“反三违、除五害、防五类”等安全专项行动要求,重点围绕典型违章场景及控制措施、风险控制卡、工作票及现场实操等方面,组织开展理论及实操培训,通过听、看、分析、讨论等方式,从细微之处养成良好行为习惯,努力提升作业人员的安全意识和安全工作水平,真正做到“牢记于心、畏惧于行”。
据悉,城南330千伏变电站工程投运后,将进一步满足西安市南郊地区负荷增长需求,有效缓解南郊、滈河等330千伏变电站重过载问题,对缓解西安城市中心用电紧张局面,提高电网安全运行能力,促进城市健康发展具有十分重要的意义。
