榆林西南郊热电厂线路工程顺利完成二级风险作业

榆林西南郊热电厂线路工程顺利完成二级风险作业 陕西送变电工程有限公司
2024-12-19
1

12月17日,由施工一部负责施工的榆林西南郊热电厂至龙泉变330千伏双回线路工程顺利完成带电跨越330千伏横龙Ⅰ、Ⅱ线(同塔双回)、榆横铁路支线跨越和铁塔拆旧等3处二级风险作业,标志着该工程所有二级风险已全部解除,为后续高质量按期投运打下坚实基础。

西南郊热电厂至龙泉变330千伏双回线路工程起自榆林市西南郊榆横工业区热电厂,止于横山区波罗镇龙泉墩村的330千伏龙泉变电站,全线路位于毛乌素沙漠南缘。本工程新建线路2×7.255千米,铁塔25基。导线架设阶段涉及330千伏电力线、110千伏电力线、榆横铁路支线等68处跨越施工。整个建设过程复杂,且面临较高的风险等级。

自己干团队坚持以“工程进度服从安全、质量”为原则,积极采取相应措施,确保工程开、竣工时间和工程阶段性里程碑进度计划按时完成。建设期间,团队负责人黄鸿斌始终将事前管控作为工作重点,带领骨干人员多次进行现场勘察,统计梳理各个跨越点的特殊性,适当缩短放线段长度,以保证施工安全。

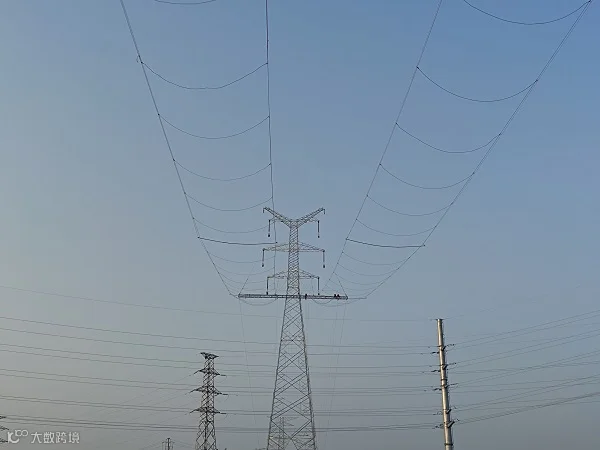

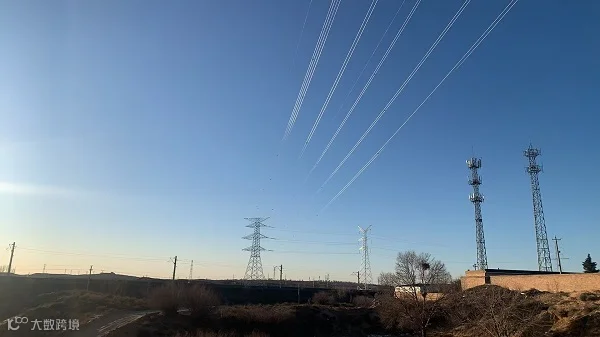

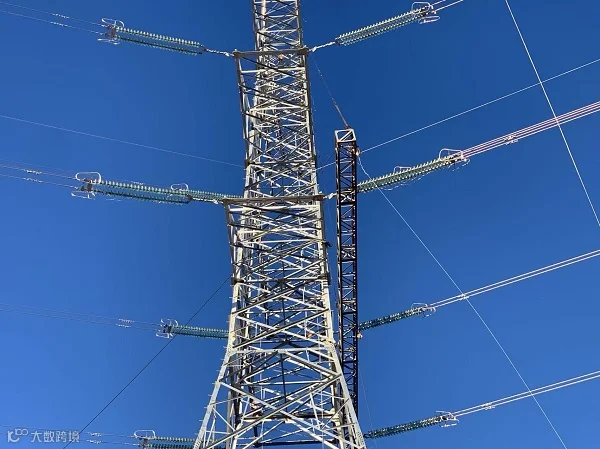

本场导线展放从XL15至XL18,放线区段全场1128米,通过铁塔4基,共包含2个二级风险。其中XL16至XL17档不停电跨越330千伏横龙Ⅰ、Ⅱ线(同塔双回),XL17至XL18档跨越榆横铁路支线。2处跨越点均采用全档封网方式对被跨越物进行保护,封网宽度9米,导线及光缆采用“一牵1”方式进行展放。期间,施工项目部安排专人监护各绳索、线体对承载索的高度,重点对XL15牵引场、XL16至XL17跨越网、XL17至XL18跨越网、XL18张力场等关键作业点进行全程值守,确保施工安全。同时段,完成本工程施工范围内的110千伏龙古钱Ⅱ线9#铁塔拆除任务。

本工程建设期间共实施了6个二级风险,并在28天内圆满完成。二级风险作业期间,公司分管领导和施工一部主要负责人,多次到现场对风险管控情况进行监督检查。施工项目部严格落实“抓班组、控现场、保安全”专项活动要求和“三算四验五禁止”等相关管理规定,详尽且全面地落实各项安全管控措施,包括跨越网的搭建与拆除、牵引系统的关键连接部件检查、拉线地锚的受力情况监控,以及关键人员的到岗到位监督。在进行跨越作业之前,监理项目部对地锚、拉线以及地脚螺栓进行了严格的验收。在作业期间,业主、监理和施工项目部共同协作,精心准备,组织关键人员全过程到岗到位,确保所有安全措施得到有效实施。

本工程投运后将满足陕西电网“十四五”电力负荷增长需要和榆林地区热负荷发展需求,提高资源综合利用效率,承接关中火电电源北移,缓解关中地区环保压力。








文|吴蓉 吴祥

图|王勇 许贝贝

供稿|施工一部

校对|职茵

编辑|赵家萱

微信订阅号

官方微博



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
