巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程(3标段)率先全线贯通

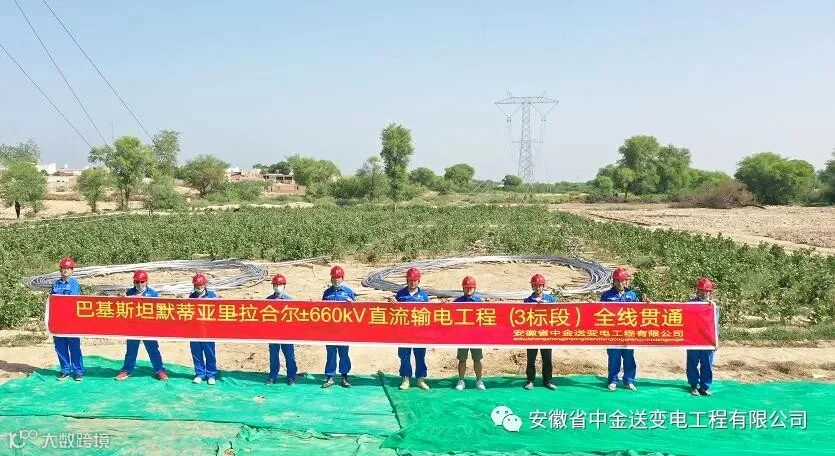

何以解忧愁,唯有全线贯通,诠释了每位送电工人内心深处的心声!
随着最后一个架线段G0676-G0698导线展放完成,标志着我公司承担的巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程(3标段)在全线8个标段中率先贯通,充分体现了 “中金人勤奋、务实、拼搏、实干”的光荣传统!

简介
我公司承建巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程2、3标段,全线219.813km,共483基铁塔,其中3标103.848km,杆塔226基,基础采用大板基础、灌注桩基础,铁塔采用JP1、JP2、JP3、ZP1、ZP2、ZPT塔型,导线型号为4×JL1/G3A-1250/70-76/7,光缆采用OPGW-15-120-2/24芯。
基础工程
大板基础施工184基,水坑施工87基,灌注桩水坑施工42基,合计水坑施工129基,占3标全线基础的57%。
水坑全部采用井点降水,井点降水施工难度大,周期长,成本高,并且考验施工班组技术是否成熟,机械设备是否满足水位水压等要求,针对现场复杂地形地貌,我公司结合当地风俗习惯,整合资源,不计成本投入,是保障全线贯通的重要举措。

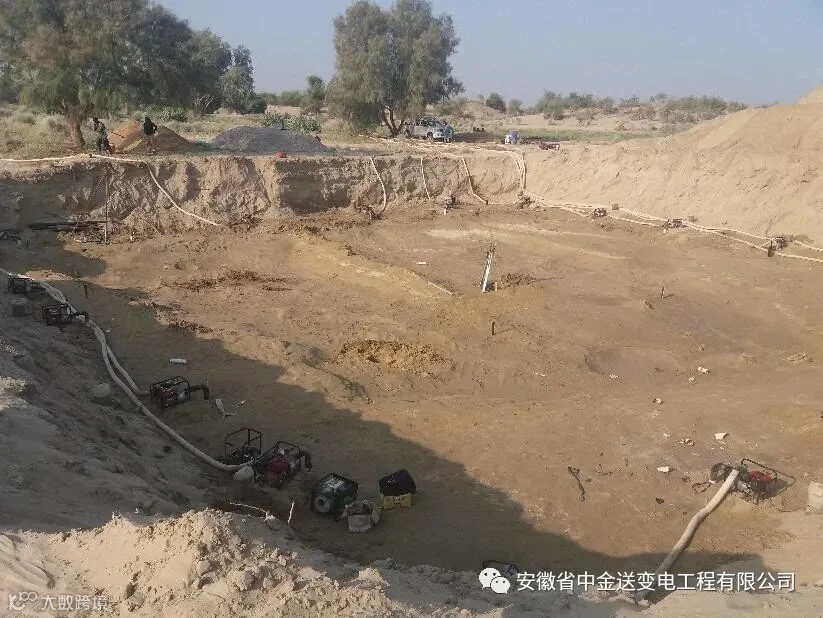

井点降水施工
3标铁塔226基,耐张塔21基,直线塔205基,整个标段地形平坦,主要以耕地与沙漠为主,其中耕地91基,占比40%,沙漠135基,占比60%。
由于3标地形平坦,在组织组塔工作的前期,我公司结合现场及塔高的因素,考虑工期及安全的前提下,现场采用吊车加抱杆的组塔方式,塔全高60米以上的采用抱杆组立,塔全高60米以下的采用吊车,沙漠运输成了组塔阶段阻碍工期的障碍,项目部跑遍整个巴基斯坦市场,结合当地车辆资源,最终确定为45T的大尺寸轮胎吊车及4×4山地运输车外加履带推土机的结合方式,从机械化入手解决组塔阶段的难题,有力的保障了施工现场的组塔进度。

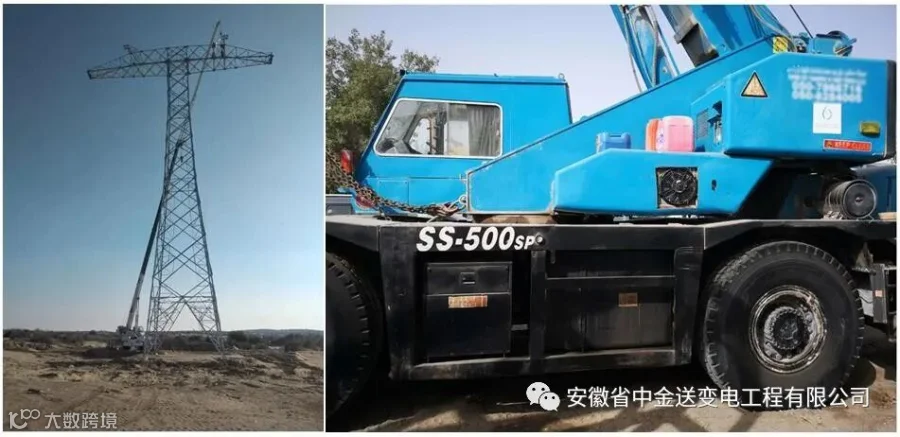

45T大尺寸轮胎吊车组塔施工
架线工程
3标架线阶段主要跨越10kV及道路,10kV跨越当地没有能力搭设施工跨越架,施工现场采用电力电缆过渡接线的方式,道路采用钢管搭设道路跨越架跨越方式。
3标导线为4×1250mm,整个巴基斯坦电力系统系首条采用1250mm导线的线路工程,整个电力系统对1250mm导线施工过程中的安全、技术力量相当缺乏,架线开机前,项目部组织中方人员对现场巴方人员采取手把手指导,手把手传授施工经验,施工过程中不断进行指导、改正、论证,3标首个架线段架线结束,巴方施工人员熟练的掌握了施工过程中的技术及安全要求,从而保障了人力资源的充足,是完成3标架线的新生力量。

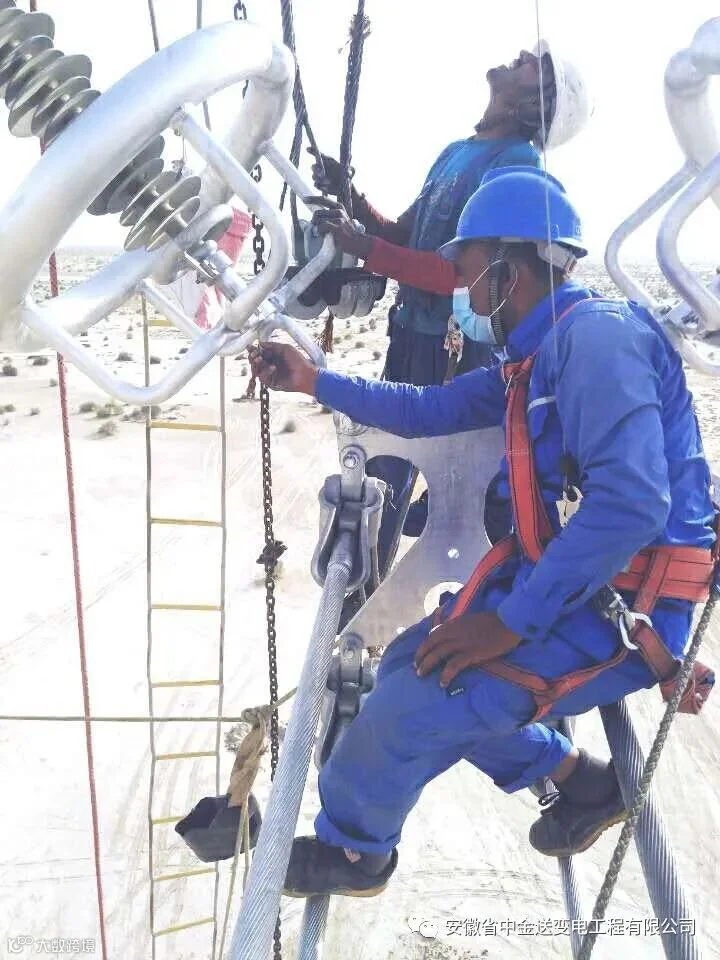

正在进行附件安装施工的巴籍劳务人员
巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程属于“一带一路”重点工程,我公司响应国家政策号召,积极参与工程建设,同时巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程也是我公司首条海外参与建设的输电线路工程,是公司发展“走出去”的“战略”目标,3标段的全线贯通,得到了业主的高度赞扬,展望未来,我公司有能力、有信心的完成业主交待的各项施工任务,同时为公司后续海外输电线路建设工程奠定了坚实的基础。
(作者:王海)
