【宝鸡换流站年检】渐入高峰

【宝鸡换流站年检】渐入高峰 陕西送变电工程有限公司
2016-12-05
2
导读:宝鸡换流站年检2

渐入高峰

±500千伏宝鸡换流站2016年度检修拉开帷幕的瞬间,负责主通流回路接头检修的张欣心里真有点吃紧。在交流电测试区域现场,他跟几个小组负责人再商量有关事项,不停地翻看着分工细化手册,还在上边作着各种标记。

“今年检修的有效时间只有八天,接点测试人员只有22人,排除雨雪天气的影响,还是显得时间紧任务重。”张欣指着眼前的滤波器说。

“年度检修只要一拉闸,就等于吹响了全力检修的集结号,必须在核准的停电时段内完成检修,质量、安全不能出纰漏,时间上还没有“打折”的余地。”

“十步法”

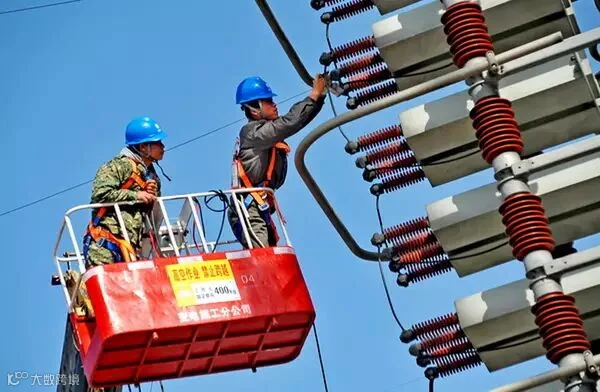

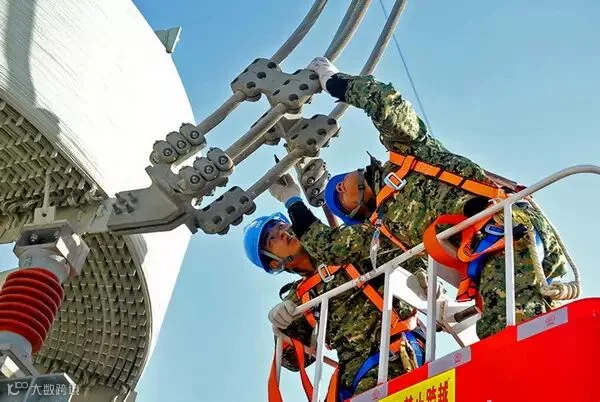

本次换流站年度检修的接点测试,是一项艰巨任务。必须采用“十步法”新型检测法技术开展设备检修,需对换流站站内直流、交流、滤波器所有一次导通主回路进行接点检修。张欣介绍说,“十步法” 是一种规范化的电力设备接头部位检测维修方法,需要通过编号、粗测、细检、解体处理、涂抹导电膏、复装接触面等多个环环相扣的步骤,从根本上解决电力设备接头部分发热这一常见疑难杂症,同时有效检测接头部位的松动,预防因为接触不良而演变成的各类故障。

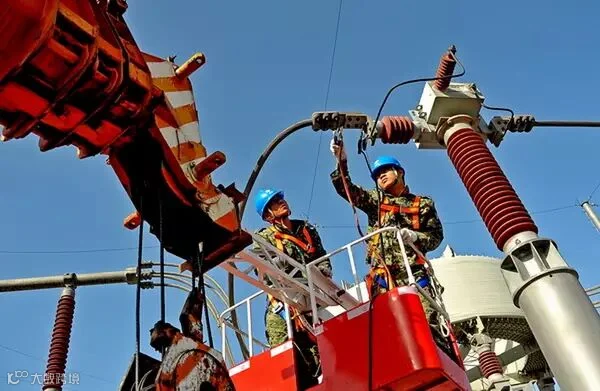

走进直流设备接点测试区域,见到四组检测人员正在紧张的工作。随着高空作业车起重臂的伸举,在二十米高空进行接点测试的技术人员,在做着诸多个接点的测试,不时地读报数据并作着检测记录。

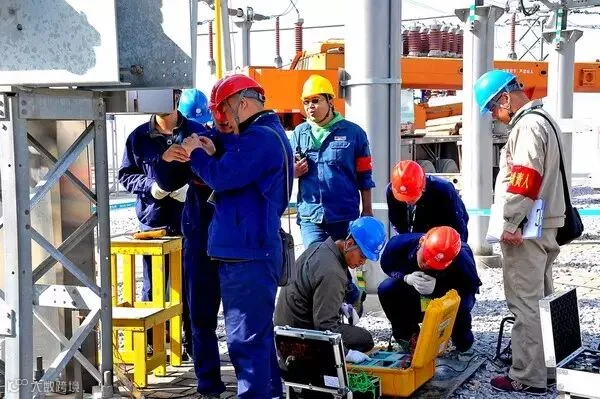

负责交、直流一次设备区域试验的负责人田耀利正在指挥挪动高空作业车。“极 I 直流场、双极中性区域,极 I 阀厅设备、极 I 换流变、330 千伏前三串设备正在抓紧测试。”他一边介绍检修进程一边对着高空作业人员喊道:“高空作业要注意安全,安全带要高挂低用!”

“心脏”

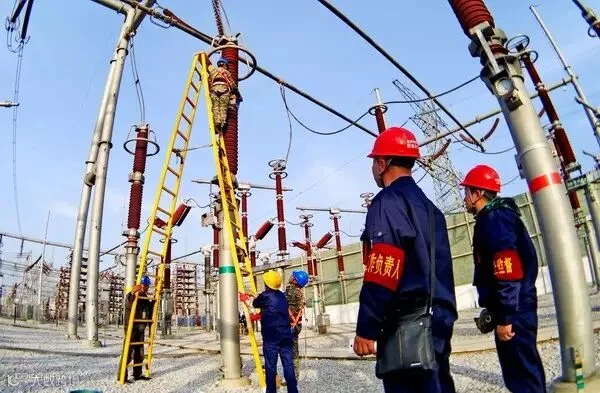

分管交流滤波器、电容器、交流滤波器母线等设备接点测试工作的王新不停地在现场走动,就怕出现一点闪失。“换流站接点测试工作容不得半点马虎,我们负责的14台换流变、三台平波电抗器,还有避雷器、隔离开关等设备,都是换流站的‘心脏’部位。”安全监督赵阔接过话头:“我们在检修过程中必须做到精益求精,百密不出现一疏,每一个接点的测试、处理,都在规范化、精细化方面下足了功夫。

接点测试组负责人张欣说的好;“担子在肩上,任务在心上,百姓用电咱用心。我们组力争在8天的有效检修时间内,杜绝任何纰漏,针对1560个设备测试点,一定做到按时、保质、安全、完满,为咱‘陕送人’争光。”

冬季来临年度检修之际,奋战在宝鸡换流站的职工不计得失忘我拼搏,对电网健康运行做着不懈的努力。他们把年度检修的意义,提升到了保民生促和谐的高度,真正认识到了“电力人”在确保电网安全运行中体现的是一种不可懈怠的社会责任。


图文|任长征

编辑|职茵

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
