5月1日,当人们与家人一起享受节日的美好与气温的惬意时,西成高铁配套的每一项电力工程,也都在抢抓好时节,稳步推进工程进展。750千伏南山变电站里,陕西送变电工程公司负责的330千伏户县牵出线(750千伏南山变电站至330千伏户县牵引变电站)间隔扩建工程,已经为5月2日的停电接入计划做好了准备。
西城高铁“户县牵”变电工程在750千伏南山变电站扩建330千伏“户县牵”Ⅰ、Ⅱ线共两回出线,扩建两个不完整串,安装4台断路器,套管架空出线,330千伏设备为紧凑式GIS设备。在运行变电站内进行扩建,工作区域涉及运行范围,误碰误动运行设备几率大,人员触电风险高,运行与工作位置隔离难度大,整体安全风险管控要求高。
这效率算是开挂了
“时间太紧了,原计划三个月完工,现在不到一个月就要带电投运。”该工程电气专业项目经理王海龙说,遵从于西成高铁项目总体工期计划的调整,南山变扩建工程的施工方案也进行了大幅调整。原本计划同期投运的两回线路间隔,现在调整为两期投运。计划在5月11日先投运户县牵Ⅰ线,先保证将电送到户县牵引变电站。户县牵Ⅱ线则要求在7月份竣工投运。
4月30日,笔者来到750千伏南山变电站“户县牵”间隔扩建现场。老远就看见站内三辆大吊车高扬着的吊臂,以及一辆商混泵车横空的泵管。而围墙北侧新建的铁塔上,陕送公司输电施工的高空人员正在进行两回“户县牵”新建线路的架线施工。来到站内的扩建现场。局促的场地上建筑、电气两个专业分头在施工。建筑专业正在浇筑“户县牵”Ⅱ线的设备基础,商混罐车、泵车协作,工人穿着高筒胶靴在刚刚浇注的混凝土中间来回甩着震动棒进行捣震。电气专业在“户县牵”Ⅰ线间隔正在安装330千伏GIS设备,不同的设备部位分散着几十名工人,分头进行不同的安装工序。

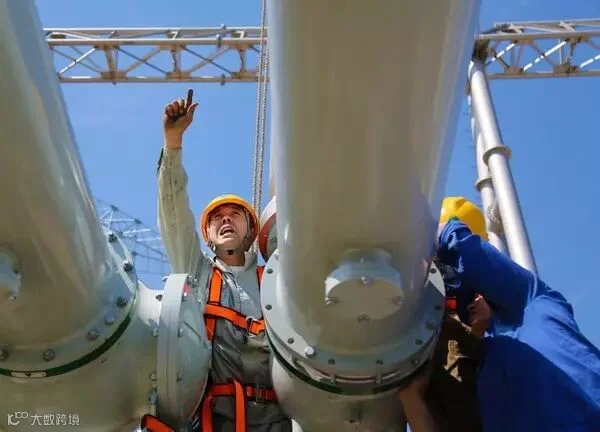

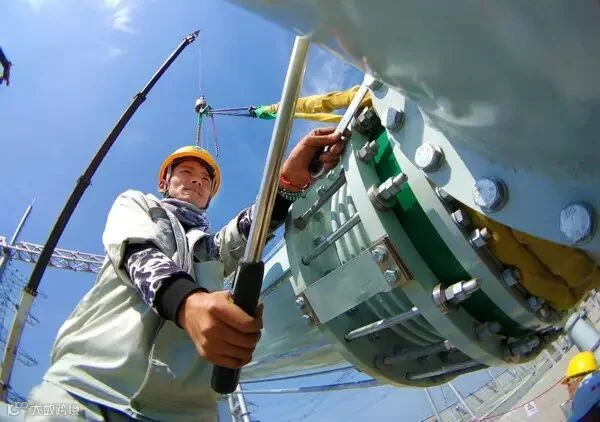

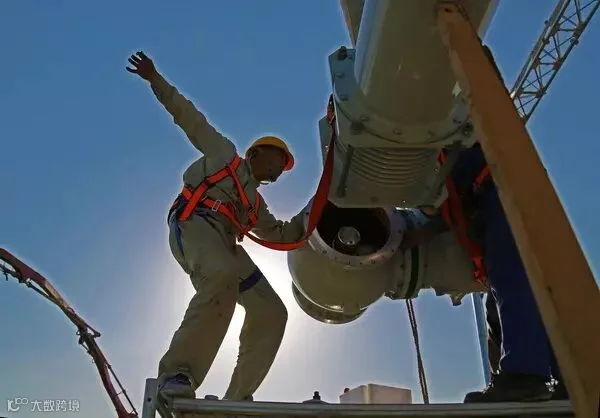

“7天对接了326个法兰面。”GIS设备的安装最主要的工序形式就是法兰面对接。每对接好一个法兰面,就等于着安装好了一个部件。只不过每个法兰的连接都不但是繁重的体力活儿,还是需要耐心、技巧和经验的技术活儿。“4月24日开始安装,目前能安装到这个程度,效率的确算是开挂了。”王海龙说,这么紧的工期要求,对施工人员,对GIS设备厂家都是巨大的挑战。在双方的协商下,史无前例地在仅仅一个间隔的安装空间中同时展开3个作业面的吊装对接。此外,二次配线工作也紧跟其后分秒必争地分头展开。
一次成优是效率捷径
“今儿晚肉夹馍!咥饱了好加班。”在西成高铁工程,加班是常态。王海龙知道大家辛苦,后勤伙食就一定得搞好。老陕最过瘾的美食就是肉夹馍。肉是厨师卤了一下午的,白吉饼为了保证口感,是让秦镇的铺子掐着点趁热送来的。青椒、大蒜、洋葱,别嫌口气大,能保证高铁按时用上电那才赞咱口气大。
晚上7点刚过,人已经又都回到了现场。碘钨灯、海洋王、手电筒、头灯等不同样式的照明工具都分别准备妥当。

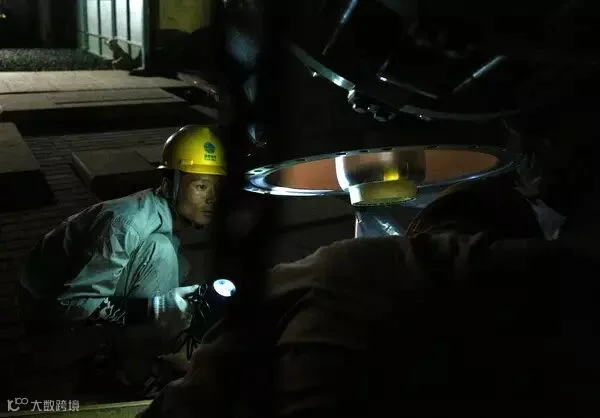

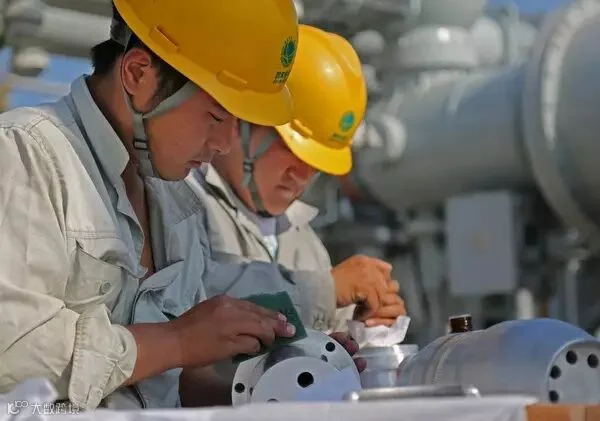

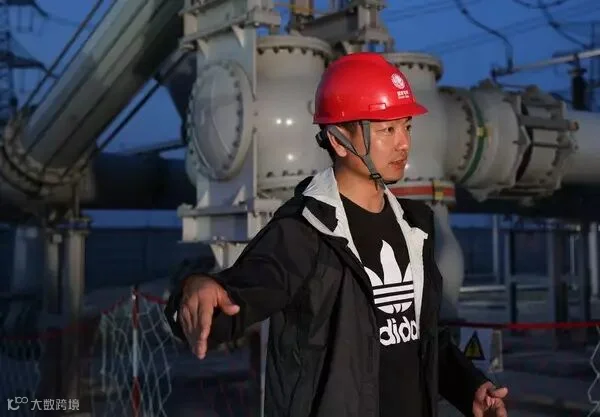

“脚底下都长点眼,别磕了绊了!吊车指挥,把哨子吹响,手势给清,不能把设备碰了!高空的,把腰绳挂牢,脚底踩实!”吆喝的是老师傅马才宇,负责过无数工程,一半年就退休了,还要来给王海龙这个徒弟当安全员和技术后盾。晚上光线不好,GIS安装中对导体光洁度的检查是关键。小心翼翼抬出来,先用百洁布蘸无水酒精清擦一遍,再用手细细摸,用灯光照着细细看。不能有一点毛刺,发现一处就立即打磨处理。最后再清擦一遍,保证不能有一点儿灰尘进入母线筒内。
“越是工期紧张,越是要保证安装工艺、质量。”马才宇说,在完成各部件的连接后,GIS安装的后续工序有抽真空、充六氟化硫气体、检漏。最后,在停电施工中完成与原有母线的连接后,进行最关键的一步质量检验:耐压试验。如果前面任一环节马虎大意,都会在耐压试验中暴露出来,那时候再返工,就不是一天两天能处理好的。“一次成优不是质量口号,是GIS施工的效率捷径。”
深夜10点,空气渐冷,湿度渐增,再继续会影响GIS的安装质量。工人们都自觉密封了各个部件的端口,清理了工具,一天的紧张施工总算结束。马才宇也在项目部的办公室里摊开他的地铺,伸展老腰。压力很大呀,按照计划,5月2日运行母线停电,新设备接入,有大量的安装工序和调试、试验项目要进行。质量、安全、进度的每一个指标都是挑战和考验。
图文|高浪舟
编辑|职茵
