750千伏洛横线大修技改顺利完工

750千伏洛横线大修技改顺利完工 陕西送变电工程有限公司
2017-04-24
0
导读:750千伏洛横线大修技改顺利完工


由电安处检修项目部施工的750千伏洛横线大修技改项目,是目前陕北地区电压等级较高的一条线路,这次技改的主要任务是单改双、安装可控避雷针,此次任务的圆满完成将对陕北地区的电网建设有着非常重要的意义。


合理分配   层层交底

为了确保任务的顺利完成,电安处检修项目部做到周密安排,将人员分成4个小组,由4个小组长各带着自己的组员责任落实到人,小组长负责和外围进行协调沟通,组员各执其事。


现场第一小组负责人李西杰介绍到:“原计划 4月6日停电,最后是4月8日停电,本来13日结束,现在只能顺延到4月15日全部结束,时间上还是有些紧张。”


据专业人事介绍,这次750千伏洛横线单改双检修,要同时停洛横Ⅰ、Ⅱ线,停了这条线将引起周边8条线路停电,就得将这条线上的负荷临时加到330千伏洛延线等线路上,检修班随机派30人进行保电,每个塔下都得派人蹲守,安全、技术方面都得到位,总负责人在班前会上对不同的作业点提醒注意事项,进行严格的安全技术交底后并签字确认,小组负责人工作中再进一步提醒班组施工人员,做到现场每个人都心中有数,整体形成现场工作安全交底、技术交底,确保工作任务清楚、危险点清楚、作业程序清楚、安全措施清楚。”


细心布置    做好保护

电安处副经理赵志生自从干检修以来,养成了细心的习惯,从接到检修命令开始,他的电话就没闲过,一会儿叮咛生产调度让每个人把安保用具检查一遍,一会儿又叮咛在运输过程中要对复合绝缘子进行保护,防止运输过程中损坏,影响加装,开工前更是亲临现场,强调安装避雷针的注意事项,反复叮嘱做好验电,挂好短路线。


克服困难     层层把关

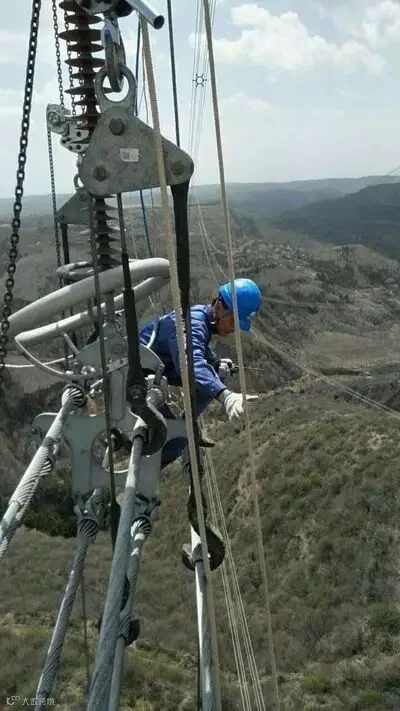

现场技术员卢建辉说:“我是早上7点半出发,坐的这辆“专车”,下午2点多才到塔位,主要是运输困难,材料晚供,影响整体安排和进度,沟大渠深路远,好多基都要翻山步行,就这每天安装避雷针最少得8基,单改双最少3基,才能按计划完成工作量,至于在塔上干活,只要安全保护措施到位,咱们的工人技术那是没的说。”

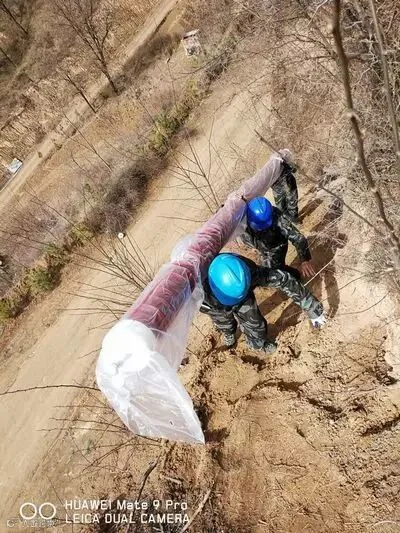

小组负责人车智峰说:“750千伏双回塔,电压等级高,塔的呼称高比较高,80米、 100米、甚至120米,吊个U型环都需要好几分钟,再加上由于以前施工碾压,再加上水吹路垮,运距较远,绝缘子都是工人一个一个背上来的。


尽管困难重重,但对于电安人来说,没有克服不了的困难,经过一个星期的鏖战,于4月15日按计划750千伏洛横线停电大修技改任务圆满完成,安装可控避雷针50基,Ⅰ线单改双17基,Ⅱ线单改双8基。

【感谢电安处王小侠供稿】

编辑|赵家萱

【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
