寒冬中的守护者 宝塔山换流站调试团队聚力攻坚

寒冬中的守护者 宝塔山换流站调试团队聚力攻坚 陕西送变电工程有限公司
2026-01-28
0
导读:寒冬中的守护者 宝塔山换流站调试团队聚力攻坚

清晨的第一缕阳光尚未驱散寒意,±800千伏宝塔山换流站内已一片热火朝天,投运冲刺的号角已然吹响。1月24日,身着工装的调试人员却早已集结在设备区,用坚守与专业为工程如期投运抢时间、保质量

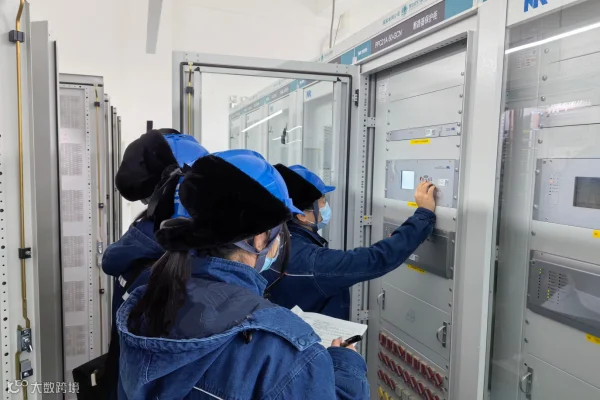

在继电保护小室内,数十面保护屏柜整齐排列,指示灯交替闪烁,勾勒出攻坚作战的忙碌图景。目前调试团队核心聚焦在750千伏第一、第二继电器小室,现场同步推进8个全串、1个半串的保护传动作业,涵盖断路器保护、线路保护、母线保护的屏间传动、带开关传动及整组试验等关键工序。

现场作业中,调试团队成员分工明确、高效协同,按工作内容划分为三组同步推进传动工作。一组调试人员手持保护传动作业卡,循着标准化流程验证每个回路,保障设备正常投运。同时,另一组调试人员坚守于开关控制柜旁,实时紧盯开关分合指示灯的明暗变化,第一时间确认设备机械动作与电气信号的同步性,确保各环节衔接无缝、数据反馈精准。第三组人员专注于故障录波装置的信息核验,对照信息采集清单逐项核查开关位置、跳闸信号等关键数据,确保每一项信息完整无缺、传输无误,为后续故障追溯与系统优化留存可靠依据。三组力量各司其职、实时互通,以严谨协作筑牢特高压调试的质量与安全防线。

当前,±800千伏宝塔山换流站投运冲刺已进入决战决胜的关键阶段,调试团队将持续以“零差错、零隐患”为目标,秉持专业严谨的工作作风,高效推进后续各项调试任务,用实干与担当攻克重重难关,确保工程高质量如期投运,为特高压电网安全稳定运行注入强劲动力,书写电力人守护能源动脉的责任篇章。


 图文|刘玉珊

 供稿|调试分公司

 编辑|路振华

 校对|高浪舟
