深山铁塔间的攻坚之战——330千伏鹿张Ⅱ线检修提前4天收官

深山铁塔间的攻坚之战——330千伏鹿张Ⅱ线检修提前4天收官 陕西送变电工程有限公司
2026-03-31
1
导读:3月26日,明珠公司圆满完成330千伏鹿张Ⅱ线停电检修工作。



3月26日,明珠公司圆满完成330千伏鹿张Ⅱ线停电检修工作,原定15天的检修任务提前4天高效收官,为商洛地区电网安全稳定运行筑牢防线。

330千伏鹿张Ⅱ线是商洛商州至商南的重要供电通道,全长89.719公里,205基杆塔全线穿行山区,与鹿张Ⅰ线同塔架设,跨越铁路、国道及数十条高低压线路,运行环境复杂。此次检修为Ⅲ级风险作业,明珠公司组建7个检修小组、57名作业人员,全力开展综检工作。

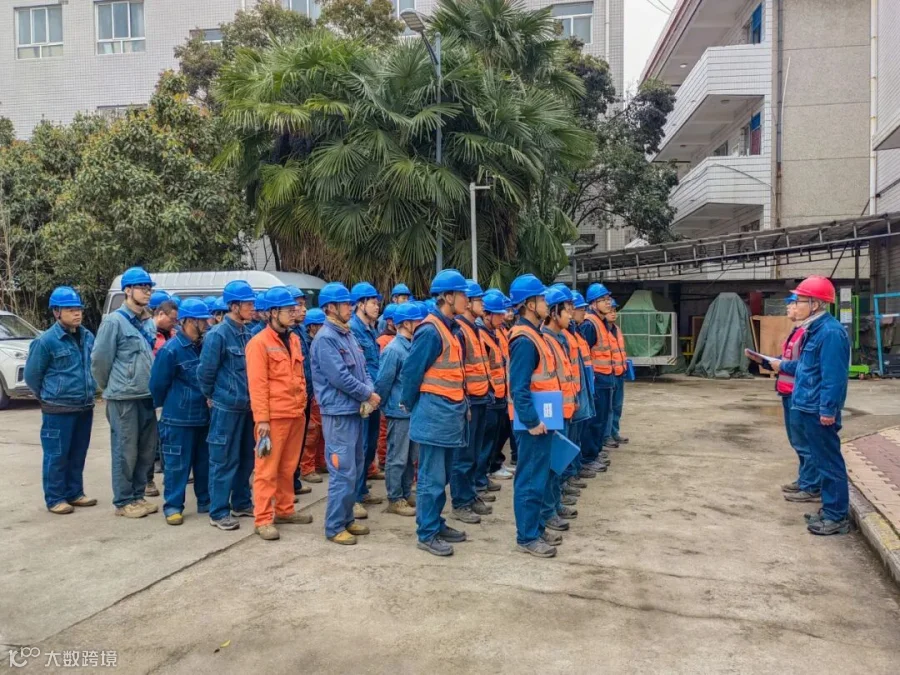

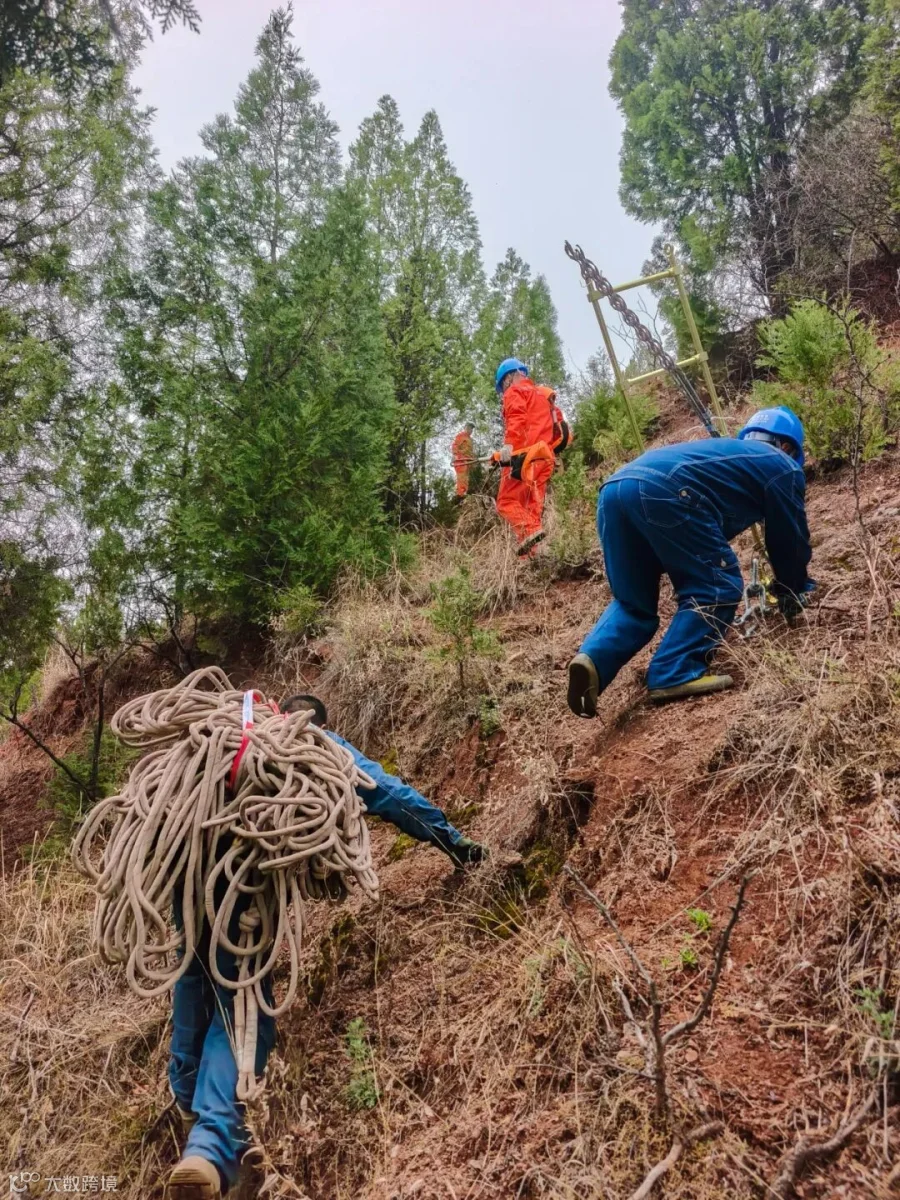

检修前期,作业人员在班站召开安全技术交底,明确分工、压实责任,为后续工作夯实基础。深山作业,难在“路”与“技”:通往杆塔的山路陡峭湿滑,车辆无法通行,检修人员肩扛手抬数十公斤的金具、安全绳等工器具,在近乎垂直的坡面上手脚并用,抓紧枯草艰难前行。全体参检人员以“严、细、实”的作风,克服地形复杂、作业点分散等困难,严格落实安全管控,规范执行作业流程。从清晨到日暮,铁塔上总有他们忙碌的身影,他们用专业与坚守抢工期、保质量,最终提前4天完成全部检修任务:共消除缺陷387条(一般缺陷324条,严重缺陷19条,危急缺陷44条),涉及杆塔137基;加装防鸟刺137基、2466支;完成正常巡视杆塔137基的拍照与基面清理;实施线路检测3项,包括跨越铁路耐张段X光探伤、直线塔悬垂线夹打开检查、耐张塔接点紧固及金具销子检查。

此次检修的高效收官,是明珠公司检修能力的一次实战检验,更是全体人员用脚步丈量深山、用汗水浇灌责任的“保电答卷”。下一步,明珠公司将依照公司计划要求,持续聚焦山区线路检修重难点,以更精准的管控、更扎实的举措,为电网安全稳定运行筑牢“深山防线”。


END


图文|赵云

供稿|明珠公司

校对|赵家萱

编辑|李诗瑶


官方微博

微信公众号




【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
