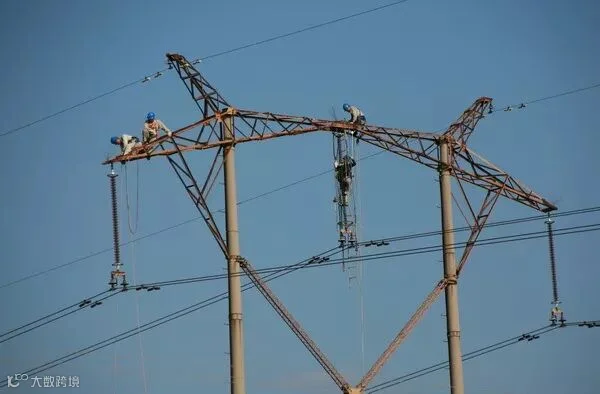

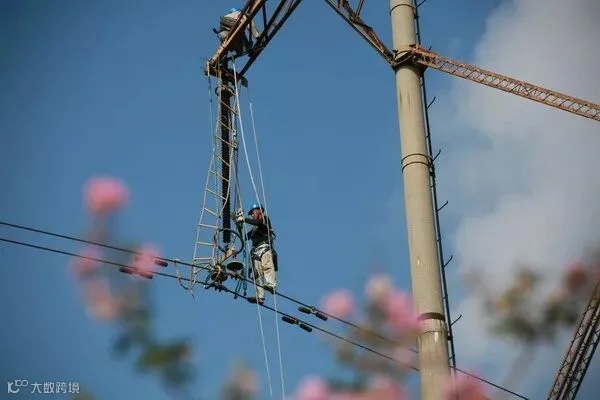

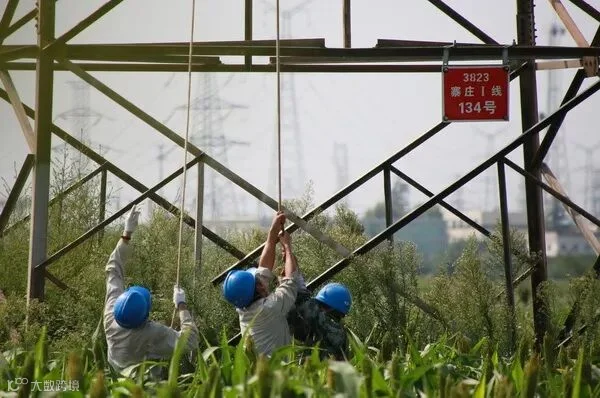

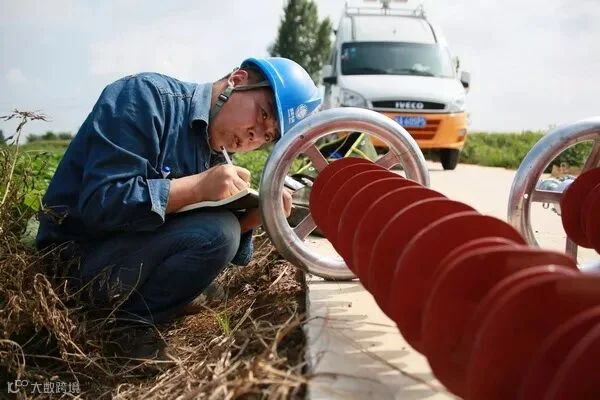

8月23日19时07分,330千伏寨庄Ⅰ线首批绝缘子更换任务顺利完成。共更换15基杆塔的42支复合绝缘子,其中直线单串14基,共40支,耐张吊串1基,共2支。本次任务历时6小时,公司共出动工作人员126人,施工车辆35台。公司总经理蔡新军全程现场指挥。
“天黑前干完!”8月23日上午接到省公司任务,要求当晚10点前完成任务。但公司总经理蔡新军在与公司安质部、工程技术部等相关部门到岗人员商议后,为避免夜间施工的安全风险,确定了“天黑前干完”的工期目标。目标确定后,立即调整组织方案。任务重、时间紧,仅由应急抢修第一梯队的西安电力安装工程处承担全部任务则工期压力太大,公司当即启动应急抢修第二梯队。公司输电施工第三分公司收到任务通知,立即集结人员,调配工器具赶往现场。集结时刻正是午饭时间,各路人员都顾不上吃饭就带着工器具赶往现场。公司工会主席樊琦得知情况,带领工会人员给大家准备了简便午餐从西安也赶往现场。
<< 滑动查看下一张图片 >>
更换任务分成两大部分,西安电力安装工程处人员由其党支部书记宋飞龙带队负责126号至135号杆塔,第三分公司由其分公司经理高波带队负责118号至 125号杆塔。全体人员共分为11个小组,分头展开工作。两支队伍在现场各自展现出不同的风格。第三分公司的小伙子们精神抖擞,雷厉风行。西安电力安装工程处人员应急抢修的经验丰富,工器具有独到之处。两支队伍不约而同就在不同的塔位默默展开劳动竞赛。
18时刚过,两队就都有小组陆续完成任务,带着更换下来的旧绝缘子回到设于咸阳保线站的任务指挥部。19时07分,当线路接地线全部拆除、工作票结束时,来自多个不同工地、不同方向的100多名抢修人员已经又在返回各自岗位的路途。夕阳娇艳,“天黑前干完”的计划顺利实现。公司再次展示了其召之即来、战无不胜的铁军风范。
