10月8日,省公司现场检查快报第170期通报,10 月 2 日省公司稽查组检查的省检修公司(陕送施工)±800千伏灵绍线#565、#567、#580 塔更换自爆绝缘子作业现场,工作准备充分,安全措施正确完善,现场资料齐全规范,现场安全工器具及施工机具合格,工作票正确无误,作业过程组织有序,作业人员行为规范,到位人员履职尽责,认定为无违章现场。
国庆佳节举国同庆。也许您正举家旅游,也许您正与家人围坐在一起看电视节目。在±800千伏灵绍线,陕送电安处的一帮建设者们正上演着一场银线上的舞蹈。他们在云海中穿行,在银线上翻飞,他们舍小家为大家,用娴熟的技术和工匠精神向祖国母亲献上了一份最珍贵的节日礼物!
兵马未到 粮草先行

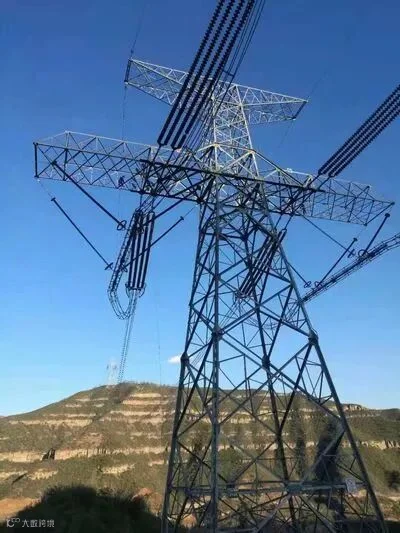

±800千伏灵绍线特高压直流(宁夏灵州—浙江绍兴)全长346.471千米,共计599基塔。其中直线杆塔460基,直线转角塔有 15基,耐张塔有124基。陕西境内从160号至758号,共598基,途经定边、吴起、志丹、甘泉、富县、宜川六个县,横穿成扇形排列。本次检修停电时间为10月1日至 11日,需更换288片瓷瓶,其中端头瓷瓶78片。另外临时增加很多任务。

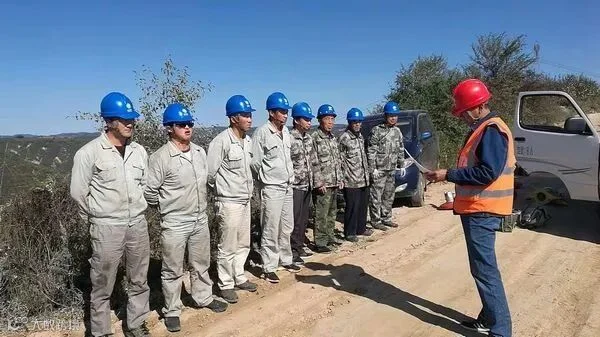

9月30日中午,电安处130余人分成11个小组拉着工器具从西安出发,晚上六点到达延安分部。他们来不及吃饭休息,顾不上喝水,在副经理赵志生的指挥下首先进行了安全技术交底。晚上从延安返到灵绍线甘泉分部,直到凌晨一点大家还未休息,他们在紧张地安排工器具,为第二天的塔上施工做着准备。

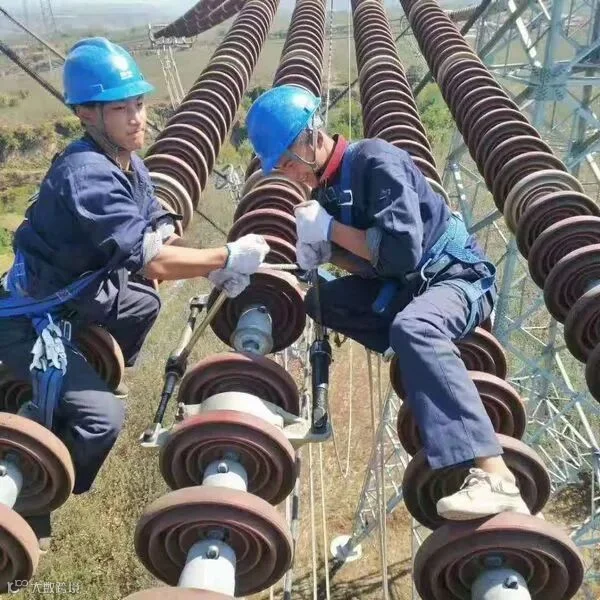

生产技术部专责卢建辉说:“一组到七组换中间瓷瓶卡具,剩下的三组换端头瓷瓶卡具,糟了,端头组三个组,怎么只有两套卡具?”大家眼睛都瞪得大大的,就像三年自然灾害时候看着别人碗里放的是肉,自己碗里却放的是菜一样,唯恐自己分不到工具就只能干等着窝工!
赵经理说:“没有工具的先协助有工具的,工具马上就运到!”其实大家心里明白,说好的马上,还是得几天时间啊,瓷瓶不够,需要厂家再造,丝杠没有多余的,需厂家再准备,连接件没有得连夜赶紧联系!这个型号只有这个厂家有,工期在那里放着呢!谁也不愿意等。
“将卡具、丝杠、端头片都按组分好!瓷瓶一定要轻拿轻放!”卢建辉在紧张地指挥着!大家在有条不紊地分头行动,直到一切工作准备就绪才去休息。第二天,天刚亮,11个小组就迎着朝阳分头出发了。
克服困难 精益求精

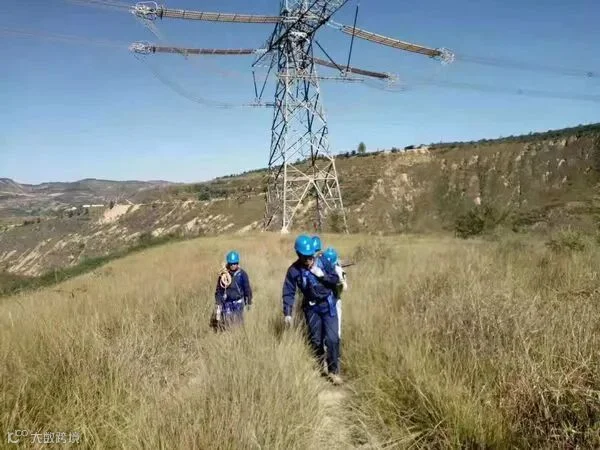

虽然都是换瓷瓶,可是300多公里的线路要途经六个县,有许多时间都消耗在路上了,晚上睡得太晚了,在车上补一觉是大家不约而同的办法,这样到了目的地就能够养足精神以最快的速度投入到紧张的战斗中......早上六点起床,不到七点就出发了,从驻地到作业现场最近的有二十多公里,到达现场都十点多了,最远的需驱车一百多公里才能到达作业点,到工地就中午一点左右了,根本来不及吃饭,每天早上必须吃饱再带点干粮才行。
本次施工现场负责人胡永成说:“对于节日大家基本上没有什么概念,干线路这些年都已经习惯了,越到节假日越忙。”他们只有一个信念,就是按时完成任务,怎样把活干好才是硬道理。吴起属于丘陵沟壑地段,富县、宜川属于丘陵山区地段,由于9月份的一场大雨使山区道路被冲垮,还要修路,几个小时几公里的修路已经累得大家气喘吁吁。皮卡车拉运工器具,还是不能到达作业点,需要人抬肩扛,有人手上磨出了泡,肩膀压红了......。这还算好的,宜川有一段属于无人区呢!在陕送有一句流行语:“困难不要讲,办法自己想,只要精神不滑坡,办法总比困难多!”,只要想办法就没有干不成的活!
安全措施 不能松懈
前线在紧张的施工,后方的领导也在牵挂着,公司主管领导不时地给现场打电话强调安全,协调工作。公司工程技术部主任董有超、安质部派协理员孟应山、左萌等一直蹲守在现场。电安处经理刘健于10月2日到达现场,给现场各小组开会:“这次的任务,其实换瓷瓶对于我们电安处来说是轻车熟路,几十分钟换一片没问题,但是现场的管控一定要做好!300多公里的战线,一定要抓好安全,各小组长一定要切实负起责任!特别是行车的安全!”他在每个点轮流蹲守,重点检查工作票,抽查 6个人安保线,并叮嘱现场施工人员:“一定要做好二道保护,不管再忙,安全坚决不能马虎!”
国庆节本是家人团聚的日子,可是这些电力建设者们依然在工地上奔忙着。今天已经是10月7日了,可是给孩子们说好的回家陪他们过节的承诺又泡汤了。晚饭后,卢建辉拖着疲惫的身体抽空翻看了一下朋友圈,看到儿子举着国旗发的图片,原先的国庆旅游承诺,愣是不敢回话。大家纷纷留言:又放鸽子了!是啊!说多了都是泪,放鸽子的又岂止他一个。
好在前方已经传来了好消息,1、4、5、6、7组10月7日已经完成工作量83基189片,新增中间36片,工作完成准备撤离奔赴新的战场。只有8、9、10三个端头组因为工器具不够耽误了时间,端头瓷瓶累计完成15基36片,新增端头3片,现在还在加班加点继续赶工,2、3组因为青苗阻挡、卡具与瓷瓶的配套问题还需2、3天。
预计离停电时间10月11日最少提前两天完成任务。这次节日期间的战斗,标志着电安处是一支在关键时刻能冲锋陷阵的队伍,彰显了运维检修主攻手、应急抢险排头兵的风采!
