导读:陕西送变电工程有限公司陕北风电基地750千伏集中送出工程施工纪实

甘泉美水歌声里


当关中腹地还沉浸在冬日的暖阳中,陕北圣地早已悄悄裹上了寒装,古有美水之称的甘泉县也迎来了2018年的第一场雪。11月15日,陕西送变电工程有限公司的200余名工作人员,在这里的陕北风电基地750千伏集中送出工程 (定靖至富县线路工程甘泉段)现场,正全力冲刺最后一场架线施工,同时配合省检开展分段验收工作,确保月底完成全部施工任务。

20分钟 争分夺秒 追赶超越


“技术上的最大难关刚通过,安全上的最大风险点刚解除,按期竣工指日可待,现在大伙儿是越干越有劲儿了!”望着G65延西高速两侧正在拆除的跨越架,承建施工任务的陕西送变电公司第四分公司副经理高文红说起当时跨越的情景回忆如潮。

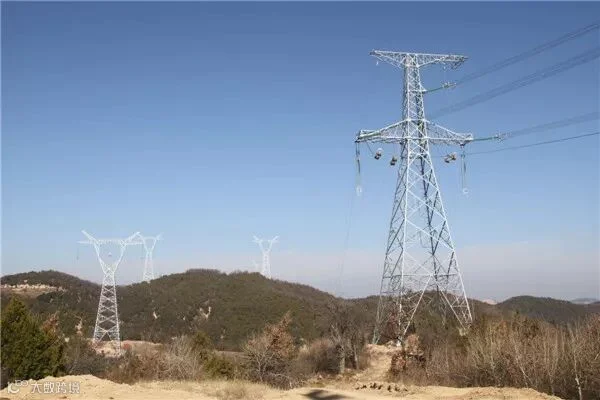

“嗨哟、嗨哟!腰杆直哟!嗨哟、嗨哟!用力拉哟……”11月5日,随着高速管理部门20分钟封车倒计时开始,陕送人的劳动号子回荡在陕北的沟坎梁峁。短短20分钟里,陕北风电基地750千伏集中送出工程项目部需要争分夺秒,同时完成两处G65延西高速跨越的封网工作,跨越档距长,技术难度大,安全等级高。


作为陕西电力的重点项目——陕北至关中二通道工程的重要组成部分,陕北风电基地750千伏集中送出工程甘泉段I回、II回线路,均起自安塞与甘泉县界井儿湾,止于甘泉县与富县县交界,线路合计约127公里,共有铁塔236基。为了在确保安全的前提下做好这次跨越施工,项目部提前谋划准备部署,10月28日就严格按照专项施工方案,在G65延西高速跨越点两侧护栏处分别搭设跨越架,并设置专人监护。

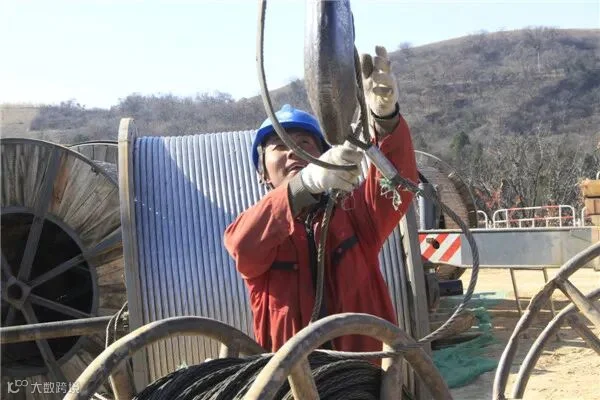

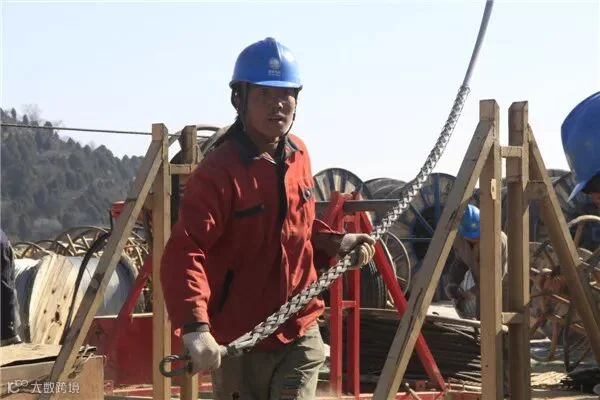

该公司根据四级风险作业点安全管控措施,业主、监理、施工等人员均到岗到位现场监督,施工工器具试验检查完毕,现场应急预案和应急小组等准备就绪。最终在高速路封车的20分钟里,顺利完成了1496至1497号和2498号至2499号跨越现场的封网工作,对G65延西高速进行保护,进而安全完成了随后的架线施工。

老骥伏枥 一份责任 一份信任


“一个682米、一个762米,两处跨越都是超长的档距,不是有经验的老师傅们坐镇,施工队伍的心里还真没底。”顺着高文红手指的方向看去,正在陪同分段验收的队伍里,红色安全帽下露出花白鬓角的大高个,正是陕北风电基地750千伏集中送出工程项目部经理——易培。


“咱经理是63年的,40岁的项目总工见了都要叫叔叔呢!”一旁的安全员李明岐打趣地说道:“可别小看了我们这些老送电工啊,干起活来都是‘老把式’,一点不输你们年轻人呵!”虽然该工程的项目经理、副经理、安全员、质量员等清一色年龄都是 “6”字打头,但是随着企业不断深化基建队伍改革、强化施工安全管理,依然坚守电网建设最前线的老师傅们主动转变思路,积极践行12项配套政策落地实施,项目部人手配备一本《输电线路工程施工现场关键点作业安全管控措施》的口袋书是他们的标配。在这个平均年龄40多岁的项目部里,岁月不仅在他们的脸上留下了沧桑,更在他们心里种下了的一名陕送人的责任,一份来自企业的信任。


“当初你们标段是延安地区最迟开工的,可目前的施工进度是这里的前三名,这些老家伙们确实厉害!” 属地公司的工作人员止不住的称赞道。提起开工,项目副经理高朋安回想起了去年3月份开后的困难重重。当初因为青苗阻挡、国家森林保护区林业手续,导致工程停工了2个多月,老师傅们赶紧帮着属地公司想办法,积极联系政府和甘泉、劳山林业局,仅通过三次协调会,顺利推进了后续施工。同时,由于线路涉及95%以上的山地,需要靠人工运输设备塔材,项目部调配了300余人的施工力量,全力确保工程有序进行。


此时,高速路旁阴坡的积雪还未融化,美水甘泉的风雪又起,陕送人的劳动号子又一次回荡在陕北的沟坎梁峁。他们正在进行最后一场架线施工,为早日打通陕北至关中的电力第二大通道而彻夜奋战。


图文|杜妍 刘冶冰

编辑|赵家萱





【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
