“经过这轮补强、消缺,算得上是名符其实的新线路了!”3月19日,330千伏聂北Ⅰ线、聂北Ⅱ线大修技改、综检消缺任务圆满完成,焕然一新的线路更名为330千伏泾聂Ⅰ Ⅱ线、泾北Ⅰ Ⅱ线等待加运。
750千伏西安北变电站接入施工期间,330千伏聂北Ⅰ线、聂北Ⅱ线需要按计划停电进行π接及迁改施工。陕送公司抢抓本次停电时机,同期安排该线路的大修技改及综检消缺、同步验收项目。陕送公司输电运检分公司、电力安装工程处组织16个班组分头展开作业。
为配合西安国际港务区二期330千伏聂北I线、聂北II线迁改工程,陕西送变电公司输电运检分公司与属地单位及时沟通,办理停电手续。与参与施工的兄弟部门协调沟通,在完成本单位春检计划内线路停电检修、综合消缺的同时,全面开展迁改工程验收工作,确保满足线路运行要求。
施工前期,输电运检分公司安排运维人员对迁改地段实地进行详细的勘查,提前了解新线路的走径,防止改迁后线路保护区存在威胁线路安全运行的隐患。在巡视中发现原本是荒地的67#-68#塔下的土地被平整,有施工迹象。运维人员发现后及时联系施工方,说明高压线路保护区内的电力规范要求,并与施工单位签订了安全隐患协议书、发送安全告知书。随后,组织人员在施工现场树立警示标语,并加强巡视,防止因人为因素而造成的安全事故出现。

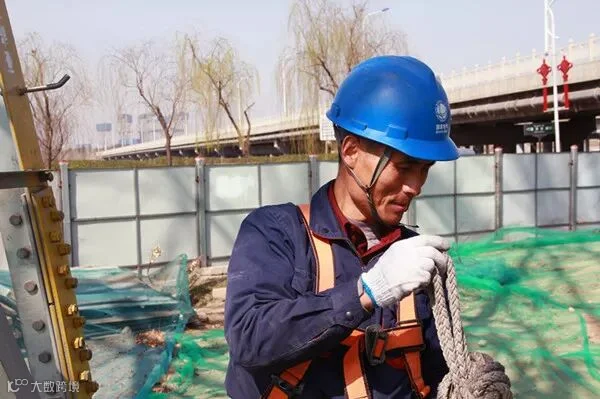

停电前,输电运检分公司梳理出附近区域内所有的外力破坏及其他安全隐患区段,迁改段施工现场安排专人蹲守,对梳理出的特殊区段进行持续巡视及蹲守,防止线路隐患及外力破坏造成其它线路停电事件发生。入春以来,线路外破点不断增多,且早晚施工频繁,给防控工作带来一定的难度。为了确保不发生外力破坏事件,输电运检分公司要求运维人员多跑、多看、多叮咛,蹲守严防,与外破点施工同进同出,及时调整防范措施。
3月5日,聂北I线、聂北II线按计划停电,检修、验收、保电工作同时进行。

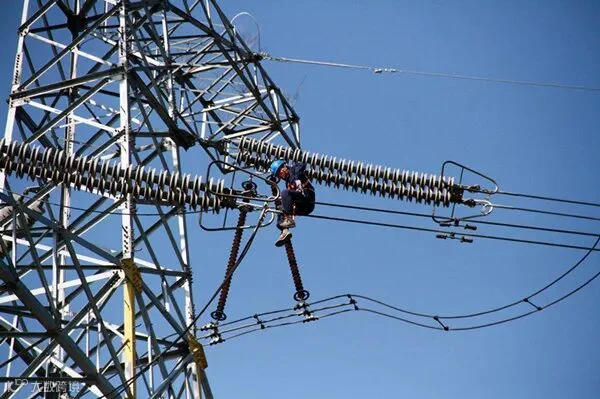

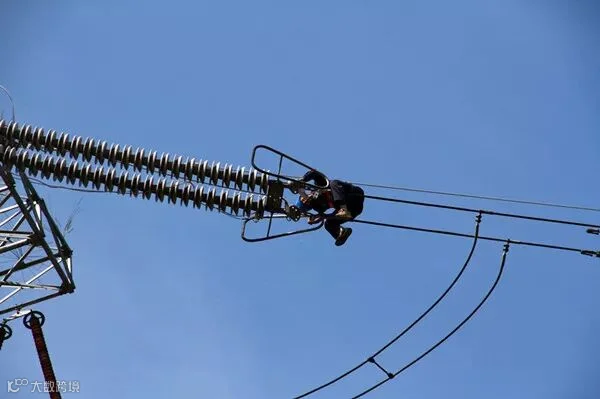

“线路综合检修、集中消缺,就是利用这次停电,把这条线路所有问题一次性都解决好,给西安北的投运提供一条‘崭新’的线路。”输电运检分公司负责人说。由于该线路地处浐灞生态区,水源丰富,植被茂盛,鸟类活动频繁,处于鸟害故障的多发地。为避免鸟类活动而引起的线路故障,对线路的安全运行造成影响,本次聂北I线、聂北II线共拆除鸟窝18处、调整防鸟刺52支、更换、加装防鸟板2处,同时完成防震锤复位、更换及补装间隔棒、更换自爆绝缘子、补装均压环、分流条补强等工作,消除了线路隐患。

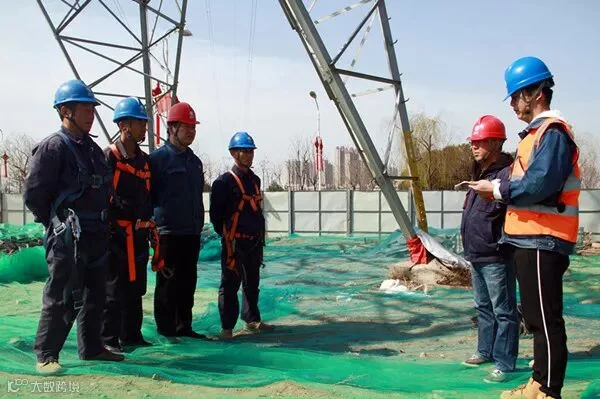

为确保线路能够尽快“零缺陷”投运,验收小组针对验收工作、安全注意事项等作了周密的部署。聂北I线、聂北II线新建线路较复杂,跨越郑西、大西高速铁路。为此,输电运检分公司联系西安电力安装工程处加派高空作业人员,配合高空验收,确保每组验收都有相关人员配合,确保现场安全高效开展工作。

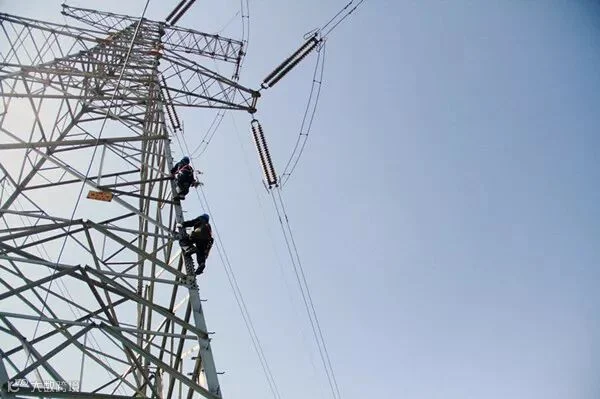

验收采用逐基登塔的方式,对具备竣工验收报验条件的铁塔、基础、接地工艺、通道环境等内容的工艺质量严格把关。验收工作严格按标准执行,按计划推进,保证了验收的速度和质量。参验人员对验收过程中发现的问题认真记录,并移交施工单位,督促施工方尽快消缺,确保线路达到安全稳定运行标准,保证线路工程按期顺利投运。
