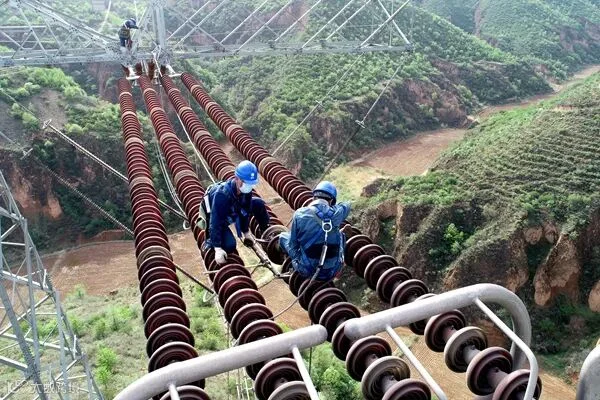

“安全措施必须到位,戴好护目镜,导线保护措施要严格执行。”6月14日,在1000千伏横洪线0225号铁塔,几名高空检修工快速娴熟的登上铁塔,选好工作位置系好安全带和安全护绳,准备更换重17公斤的钟罩式绝缘瓷瓶,在铁塔基面上横洪运检站站长宋晓建仰头望着塔顶通过对讲机向高空作业人员大声叮嘱着安全注意事项。
随着此次1000千伏横洪输电线路0225号塔更换钟罩式绝缘瓷瓶并拆除接地线工作的结束,特高压跨区电网陕西境内2020年上半年计划检修的6条特高压线路的综检工作圆满收官。
本次综检,自4月17日正式开始,至6月14日结束,有效停电工作时间共计46天,时间紧,任务重,衔接无间隙。来自国网陕西检修公司、陕西送变电工程有限公司特高压跨区运检分公司、明珠电力建设工程有限公司以及设备供应商等专业人员,放弃五一长假以及期间的所有双休日,克服地形地貌复杂、环境艰苦、交通不便、毒虫侵扰等困难,每天起早贪黑、加班加点,连续奋战在春检一线。安全顺利地完成了交、直流特高压跨区输电线路祁韶线、天中线以及横洪线的消缺工作。其中直流800千伏祁韶线共消缺385处,直流800千伏天中线共消缺176处,交流1000千伏横洪Ⅰ、Ⅱ回、1000千伏庄横Ⅰ回、1000千伏赵横Ⅰ回共处理消缺445条。
春检工作启动之前,担负具体组织实施施工任务的陕西送变电工程有限公司特高压跨区运检分公司在3月初就着手准备春检工作,分公司对外积极主动与国网陕西省检修公司、陕西明珠电力建设工程有限公司联系和沟通,对内超前谋划,加强组织领导,明确责任,从人员、物质材料、各运检站日常巡查记录、计划等各方面统筹作出安排,提前制定春检方案,做好工器具、材料、防疫物资等准备工作,确保了春检工作有序展开。
春检期间,特高压跨区运检分公司层层落实“全面、全员、全过程、全方位”安全管理,严格执行领导和管理人员到岗到位原则,切实加强反违章管理和教育,直流800千伏祁韶线获得“春检无违章施工现场”。依据电网停电方式和停电时间,因地制宜集中合理调配检修力量,三条输电线路的消缺工作均在计划停电时间内提前完成,其中,直流800千伏祁韶线提前5天完成工作任务,直流800千伏天中线提前4天完成工作任务,交流1000千伏横洪线提前3天完成工作任务,消缺质量100%满足运行要求,检修效率显著提升。
.
分公司支部深入开展"党员身边无违章"、"三亮三比"、“党员突击队”等活动,将党建工作与中心工作深度融合,分工会充分发挥"娘家人"作用,精心组织防疫物资的配置供应,满足春检一线职工疫情防控物资的保障需求,党群宣传积极跟进春检工作进展,及时宣传报道春检一线涌现出来的先进事迹和感人故事,形成了党政工齐抓共管的良好局面,为特高压跨区运检分公司下半年的综检工作开好了头,提供了宝贵的借鉴经验。
本次春季综检工作的超前准备、高效推进、圆满收官,极大的提高了特高压跨区输电线路的健康水平,进一步增强了人身、电网、设备的安全基础,为确保电网运行安全,可靠"迎峰度夏"奠定了良好的基础。
