导读:7月21日,陕北±800千伏换流站土建B包项目站内综合楼主体结构正式完成封顶。

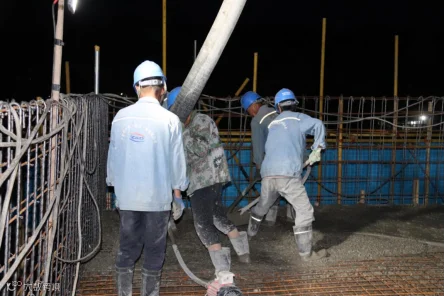

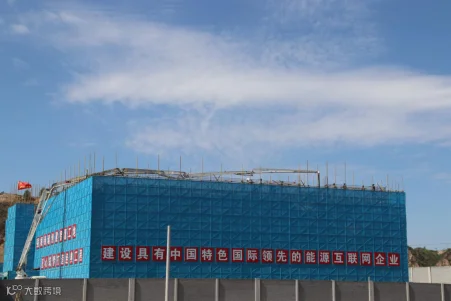

7月21日晚上22点34分,喧嚣的礼炮烟花瞬间刺破夜空的宁静,期待已久的心情如同半空中绽放的色彩。喜讯传来,在业主、监理及项目管理人员的共同见证下,由陕西送变电承建的陕北±800千伏换流站土建B包项目站内综合楼主体结构正式完成封顶。这也是继营房及消防车库主体封顶后,站内最大一座多层建筑顺利完成封顶。

综合楼主体为三层框架结构,建筑面积4069.33平方米,建筑高度为12.15米,于2020年3月15日正式开始基坑开挖,6月6日完成一层浇筑,7月7日完成二层浇筑。

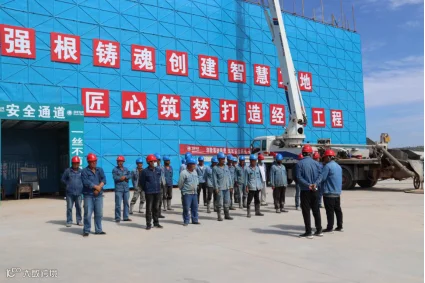

强根铸魂,匠心筑梦。建设过程中,在陕送公司与业主领导的关心和支持下,项目全体人员共同努力,以党员先锋队为突击和攻坚的中坚力量,项目部先后开展了“党员讲安全”、“党员双带头”、创党员示范工程、党员突击队等主题活动以及“当好主人翁、建功特高压”劳动竞赛活动,用行动诠释“学战略、讲担当、干精彩”的内涵和意义,全力营造“智慧工地,经典工程”的创建氛围。项目坚持周例会、日碰头会,将节点任务细化分解到每周、每日,落实到每个班组、每个人,严格监督和考核,保障施工顺利进行。

本工程充分发扬陕送电力铁军不怕苦、不怕累的大无畏精神,接连克服了多阴雨天的不利气候条件、以及农忙时节工地现场劳务队伍劳动力流失严重等诸多不利因素,在主体工程极二高端防火墙、辅控楼、交流滤波器场区支架基础、站内排水管道施工以及环形道路同期全面施工的同时,严格落实安全生产各项措施及文明施工规范要求,精准调配人员和资源,充分满足施工需要,力求做到施工过程“一次成优”的要求,进度计划节点紧密跟进。

综合楼主体结构如期完工的喜讯如同七月的热浪翻滚,这一重要节点极大增强了项目全体人员完成更大更艰巨任务的信心,充分展示陕送人在直流特高压重点工程中辛苦努力和顽强拼搏的精神面貌。



【感谢土建施工分公司姚军供稿】

编辑|赵家萱


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
