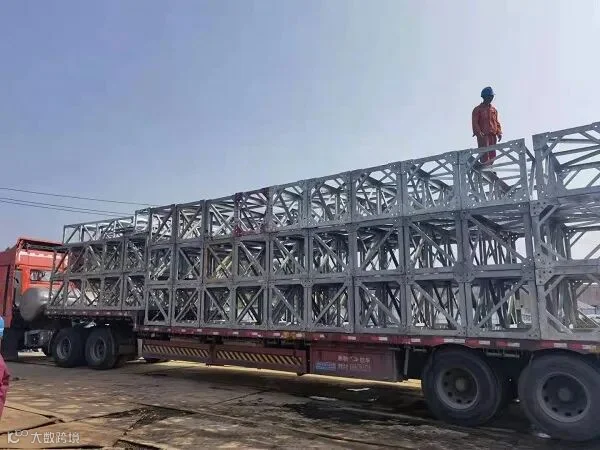

10月26日,1000千伏南长线项目部材料站,机具分公司的工作人员正在对施工工器具进行严格检验,工器具转场工作按照工期进度有序开展。这已经是现场检验的第八天了。
本月中旬,1000千伏南长线进入全面架线阶段,历经大范围的组塔施工冲刺后,大量施工工器具已经撤下来。陕西送变电公司分析目前承建的1000千伏南长线、1000千伏南荆长、±800千伏白浙线工程同属特高压项目,工器具具有通用性,加之南荆长、白浙线两个工程距离南长线比较近,从南长线进行工器具转场,既节约时间又节省运输成本,可谓一举两得。经过精密计划后立即安排机具分公司器材管理班和维保班的两名班长赶赴现场,组织开展现场工器具维修保养、检验和转场工作,1000千伏南长线项目部也安排6名员工进行全面配合。

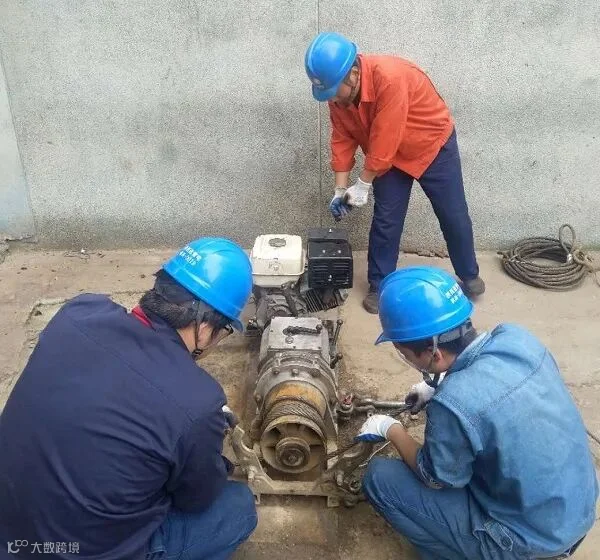

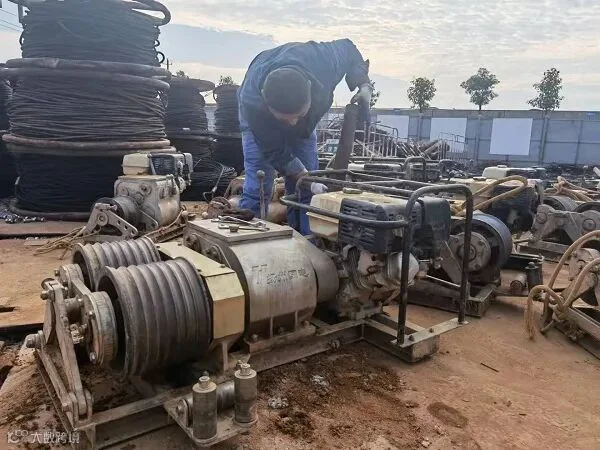

“虽然在现场检验,但不能降低标准,合格率100%不能变,一定要保证南荆长组塔工器具验收一次性通过和现场正常使用!”维保班班长赵新这样说,也是这样做的。他们牢固树立“工器具质量是现场施工的安全基石”理念,严格执行工器具检验标准,对索道运输造成的斜材变形逐件进行检查保养,对缺件的工器具进行补齐,对遗失的标识重新粘贴。

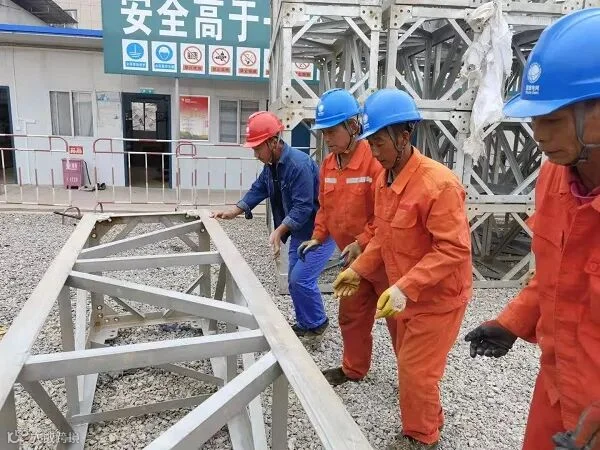

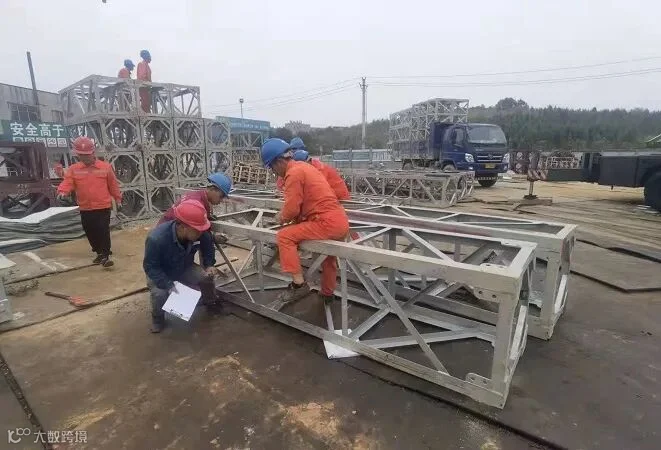

两名班长及时掌握第一手组塔进度,统筹材料站存储空间,及时联系吊车和运输车辆,各工序环环相扣,有条不紊,做到“到一批、检一批、装一批、送一批”,各项工作紧张有序。他们对检修人员进行分组,责任到人,“盯人、盯现场、盯质量”,现场工器具维修保养、检验效率大大提升。
经过连续多天加班加点的工作,现已为南荆长项目及白浙线转场摇臂落地抱杆、人字抱杆、手扳葫芦、卸扣、起重滑车、钢丝绳套等,“两保障两协同”作用进一步彰显。
【感谢机具分公司李柯供稿】
