最后一基铁塔组立完成

最后一基铁塔组立完成 陕西送变电工程有限公司
2021-11-18
2
导读:南昌-长沙1000千伏特高压线路工程江西段进入全线贯通冲刺阶段

11月15日,江西省宜春市万载县仙源乡的一座山峰上,南昌-长沙1000千伏特高压线路工程N8192号铁塔组立完成。这是由陕西送变电工程有限公司负责施工的该工程5标的最后一基铁塔,也是该工程江西段最后一基铁塔。N8192号铁塔的组立完成,标志着该工程江西段最难干的标段按计划完成组塔施工,江西段将全速进入全线贯通的冲刺阶段。



南昌-长沙1000千伏特高压工程是华中特高压环网的重要组成部分,建成后,湘赣断面将形成2回特高压联网格局,实现江西、湖南电网互联,实现清洁能源在华中电网统一消纳与跨省优化配置。是国家电网公司“十四五”首条特高压交流工程,是我国电网建设史上工期要求最紧、效率要求最高的特高压工程。



该工程第5标段位于江西省宜春市万载县境内,林木覆盖100%,所有铁塔位于山区密林,组塔作业全部要在山地林区原生地貌上展开。是该工程江西各标段内最难干的标段。工程设计因地形条件复杂,进入本标段后由同塔双回转为两条单回路并行架设,全长2×25.067千米,新建铁塔124基,铁塔全部采用“高低腿”设计,施工技术难度大。各塔位道路通达率极低,塔材及施工机械运输困难。现场可用作业面十分有限,塔材排料难度成倍增加。再加上当地降雨频繁,对组塔施工造成严重影响。

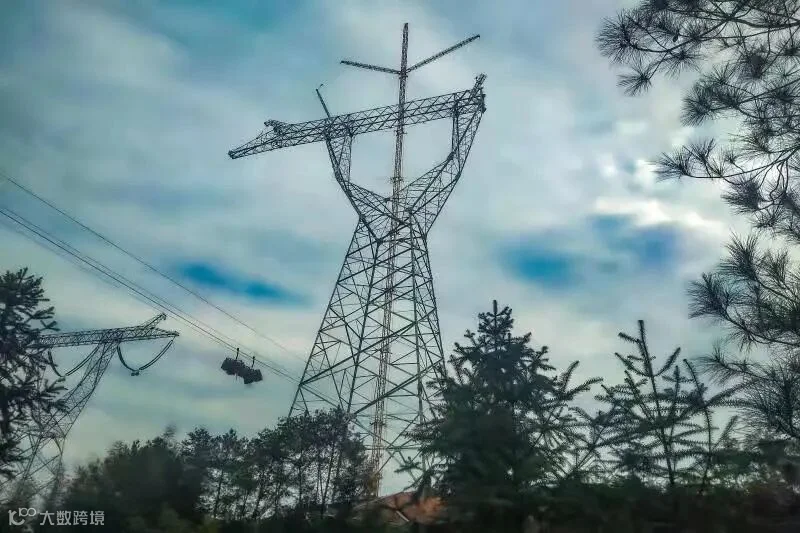

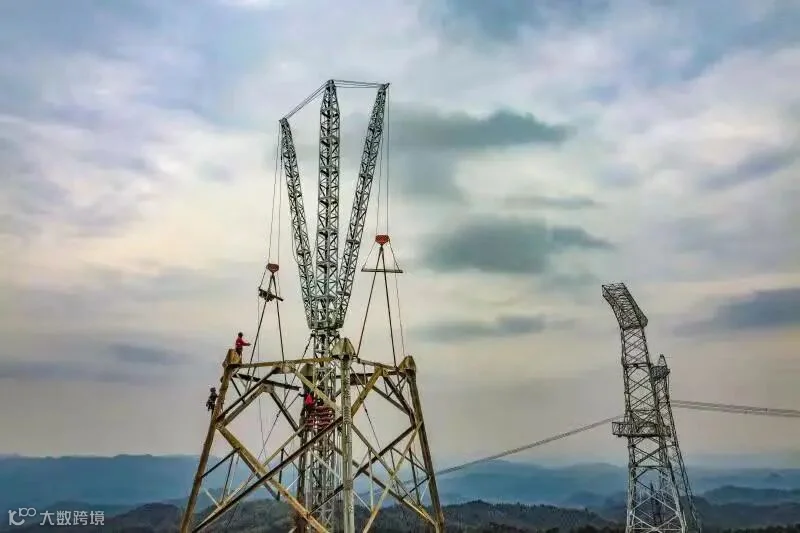

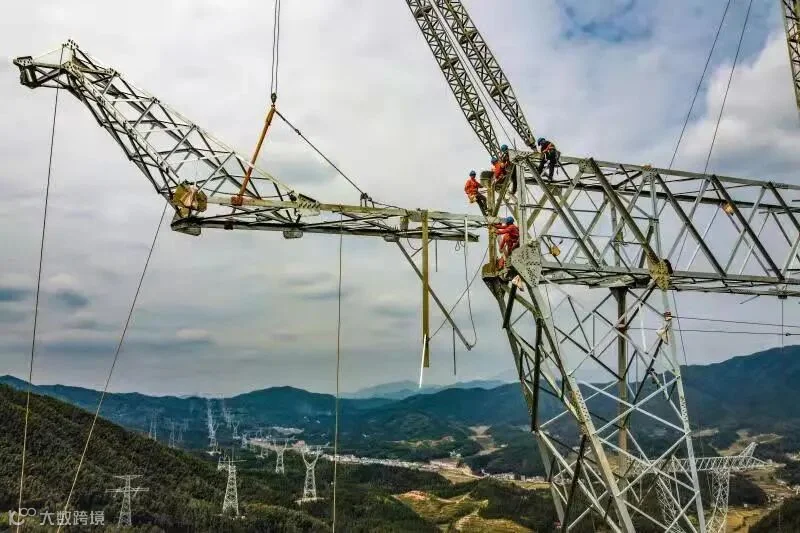

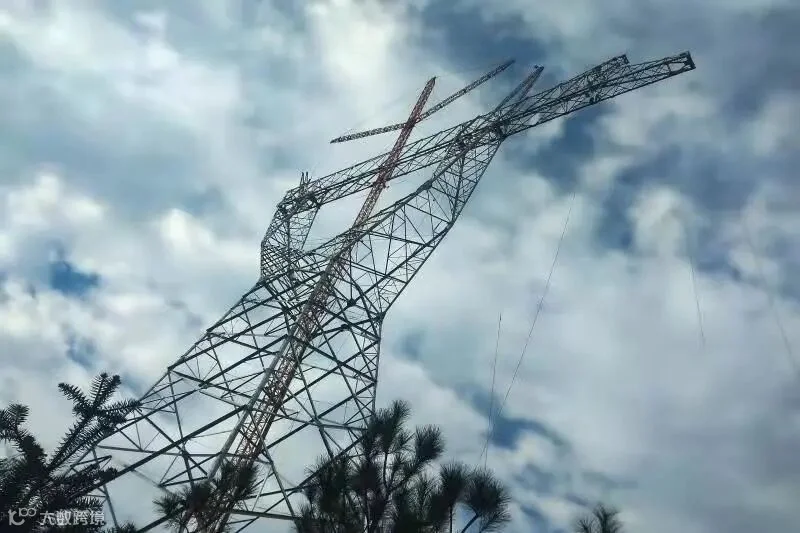

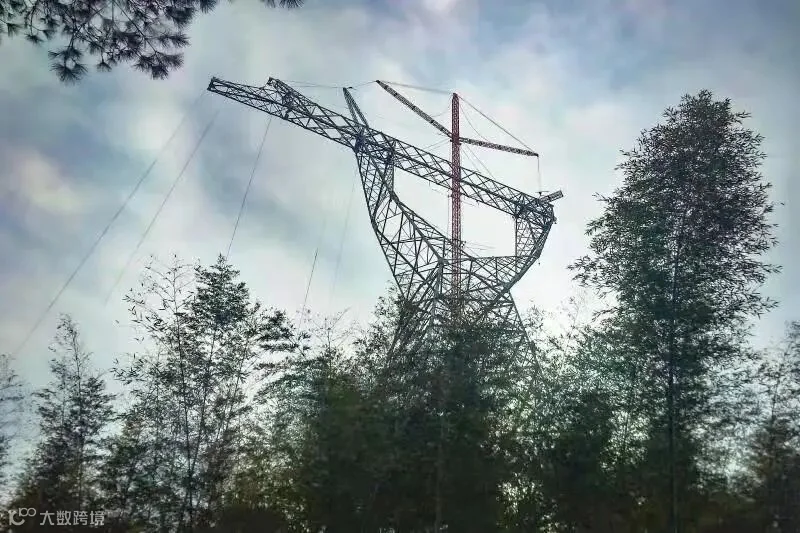

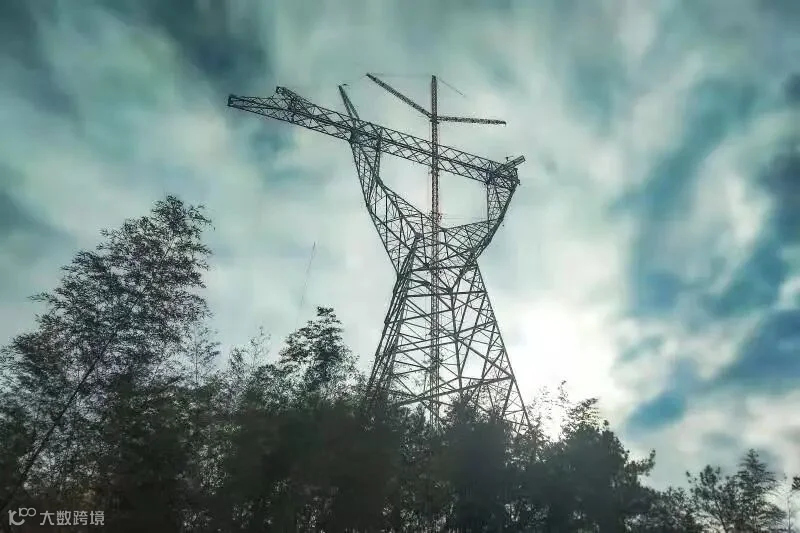

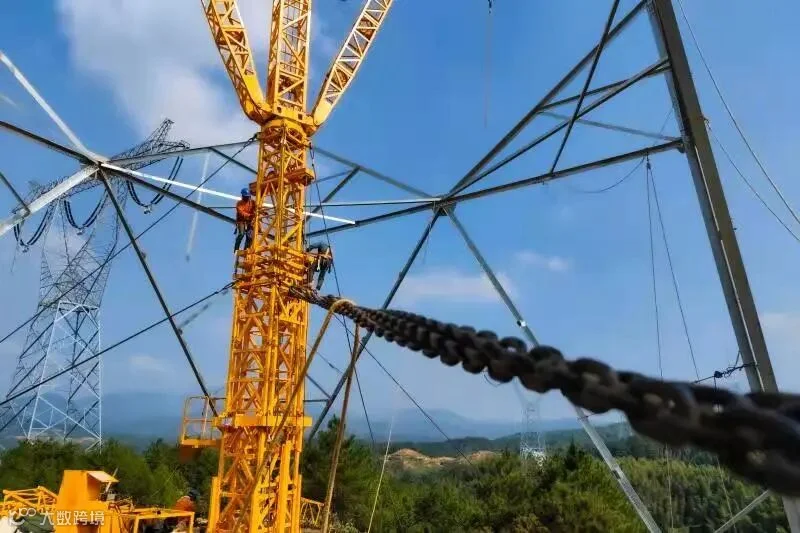

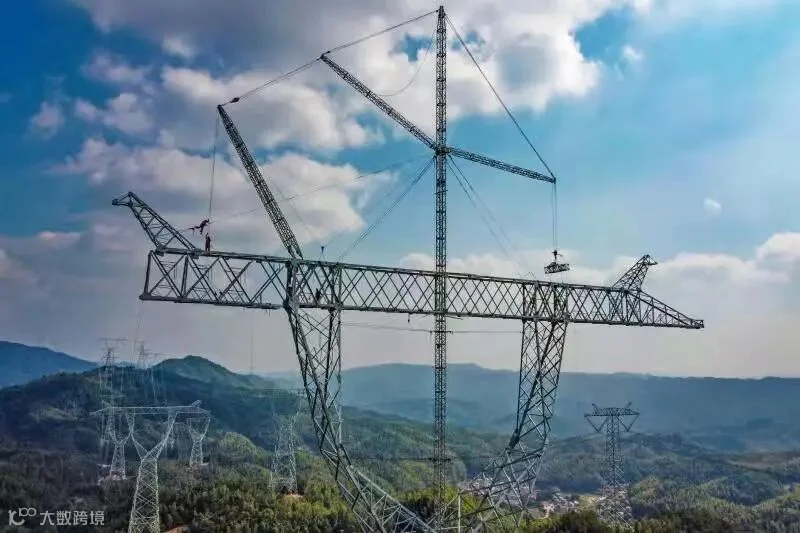

N8192号铁塔全高91.8米,横担展宽71米,总重190.14吨,位于一座林木茂盛的山头,采用液压式落地双摇臂抱杆组塔。现场无运输道路,全部塔材,及落地双摇臂抱杆等施工机械均采用索道运输到塔位。落地双摇臂抱杆基于其先进的设计原理,抗风能力及系统稳定性好,是特高压钢管塔的常规方案,在交通较好、地势较平的平原地带优势显著。但是受到其自身重量大、结构复杂等限制,在山区以及角钢塔线路中使用仍然较少。为保障施工安全,项目部响应国网江西省电力有限公司及国网陕西省电力有限公司要求,在南长线5标这种角钢铁塔且100%山地施工项目中,大力推广落地双摇臂抱杆组塔。组塔施工高峰期,项目部调配机械式、液压式落地双摇臂抱杆共41套。



工程建管方国网江西省电力有限公司高度重视该标段施工,持续关注帮助协调各方资源,优化施工组织安排。面对持续存在的运输困难、频繁降雨等不利因素,项目部紧盯工期总目标,围绕全标段8场架线作业计划,倒排组塔顺序,精准发力,聚力攻坚。N8192号铁塔为第8场线中的最后一基铁塔,10月26日开始组立,几十名施工人员,风雨无阻,紧扣架线作业计划,稳步推进组塔进度。



11月15日,N8192号铁塔完成最后一吊,零延迟为本标段最后一场架线施工做好了准备。该工程江西段全速进入全线贯通的冲刺阶段。





图文|高浪舟 高建文

编辑|赵家萱


官方微博

微信订阅号



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
