大数跨境

【最美陕送人】四月茶花香 南荆长放线忙

【最美陕送人】四月茶花香 南荆长放线忙 陕西送变电工程有限公司
2022-05-11
1
导读:公司四月“最美陕送人”——罗建荣




公司四月

最美陕送人

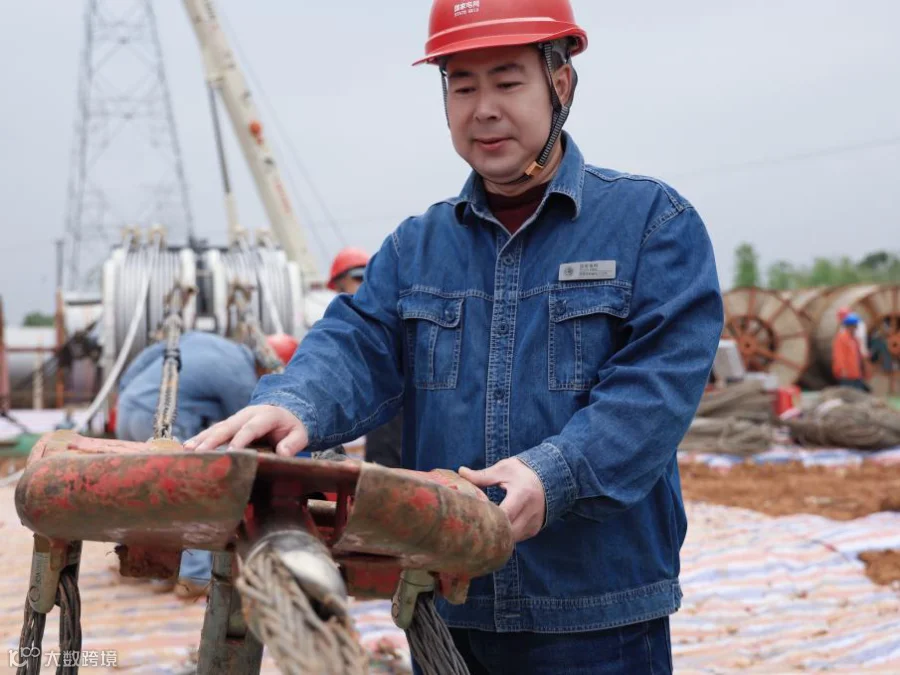

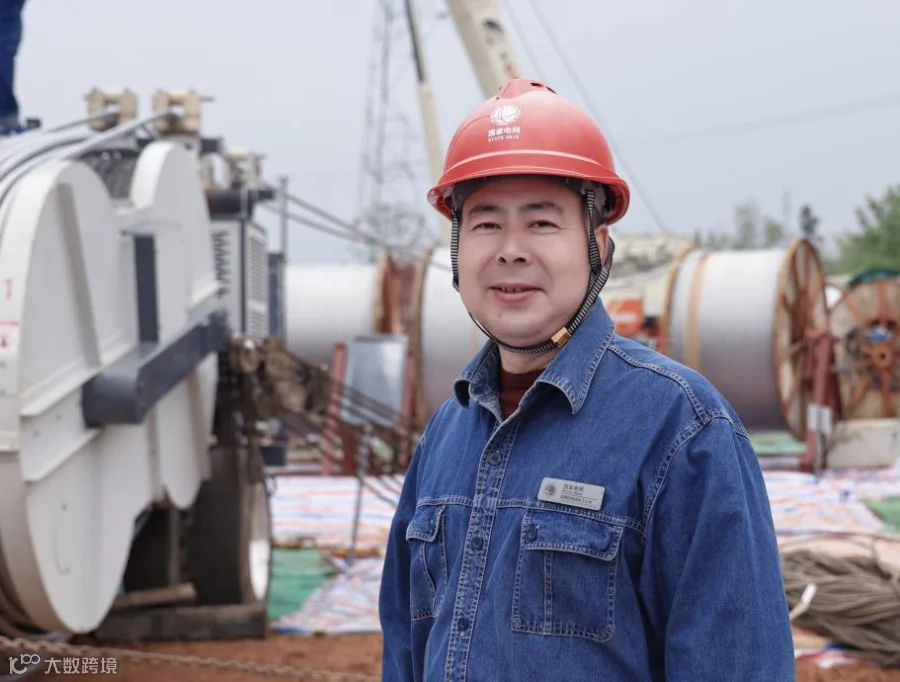

4月24日中午,室外温度31度,N5161张力场,荆长线第二场导地线架设施工如火如荼,张力机旁一个人拿着对讲机不停问询,急的满头是汗,“现在跳槽处理咋样了,还得多久?”这人便是项目经理罗建荣,他坚守岗位,亲自把关现场每一个容易疏忽的环节。

通过对近期安全事故通报的学习,国网特高压公司、陕西送变电公司倍加关注南荆长线正在进行的导线架设安全生产。罗建荣也丝毫不敢大意,更是把办公场所搬到了施工一线,早上七点便早早赶到了张力场,天黑了好一阵子才回到项目部。

时间拨回二月份,岳阳地区还处于疫情管控中,在前期施工力量合理安排、组塔进度遥遥领先的情况下,首场跨越浩吉铁路的架线准备工作正有序开展,后因疫情加重,手续办理推迟,项目部不得不调整施工计划,准备带电跨越110千伏双公线。三月初,带电跨越方案审核完成,封网工器具已运至材料站,业主最终否定了带电跨越的方案,第二区段施工又被搁置。项目部不得不投入到第三区段的准备中,计划又得调整,工器具还需增加,公司的多方保障提供了强大的支撑,增补的工器具迅速到位,现场施工未受影响。

三月底,第三区段停电计划已上报,但现场状况频出。110千伏双公线能否带电跨越始终存疑,35千伏笔白线连续跨越四次协调未果,35千伏筻城线停电计划无法延期,原定于4月10日的首场架线施工面临巨大困难。项目部多数人都焦头烂额,无从下手,更是被这一套组合拳打的措手不及。思虑片刻,项目经理罗建荣召开紧急会议,开始部署工作,首先积极沟通防疫部门,确保工人能及时进场。对于停电存疑问题,立刻寻求上级单位的协调。功夫不负有心人,4月7日,施工人员进场,架线准备工作有序开展。4月9日,湖南省公司组织召开停电协调会,确定110千伏双公线采用电缆过渡,35千伏笔白线新建10千伏转供。4月13日,首场架线施工开始,后续停电计划得以确定,心里的石头终于落地了。

经历三次放线计划的调整,多次疫情的影响,架线施工得以走向正轨。项目经理罗建荣冷静思考,沉着应对,凭借丰富的特高压施工经验处理着各种难题。后续的每场放线都要多次跨越35千伏以上的电力线路,我们要做的,无非就是像项目经理罗建荣一样,扎根基层,压实压紧责任,落实落细措施,筑牢生产安全防线,不辜负公司对我们的期望,高效、安全的完成施工任务!



编辑|赵家萱


官方微博

微信公众号



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 0
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读0
粉丝0
内容0
