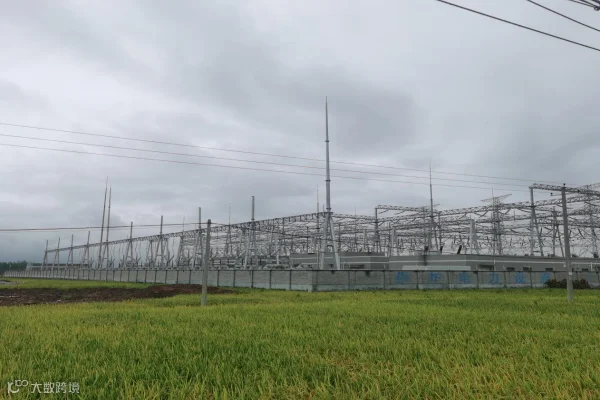

8月29日,元墩(杨家山)330千伏开关站主变扩建工程,历经7次停电,1102—2号主变110千伏开关相关设备顺利转入24小时试运行阶段,经后台信息上传、核相、带电负荷测试正确,顺利带电运行。本次投运彻底改变了原先站内交流系统供电方式,保障了站用交流系统运行的可靠性。
作为西城高铁的电源点,元墩330千伏开关站自2017年7月2日建成投运以来,伴随着近年来汉中地区用电负荷的持续增长,该站的主变增容扩建工程迫在眉睫。本期新上两台容量为360兆伏安变压器,330千伏配电装置完善两个不完整串,110千伏出线12回,35千伏无功补偿装置区新上容量为30兆乏电容器共四组。

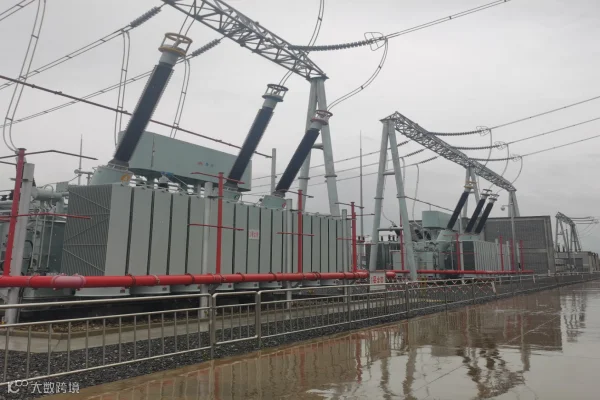

电气安装工作自2022年4月25日进场以来,为安全、优质、高效地完成建设任务。项目部以“四个管住”“四双”管理为抓手,切实加强施工现场安全管理,规范现场施工人员的作业行为,杜绝各类违章行为发生。作业现场严格按照《输变电工程建设安全文明施工规程》要求布置施工作业现场,持续强化标准工艺应用,加强质量检验,严抓质量管控,将标准化作业、规范化管理模式传递给一线作业人员,不断提升标准化作业水平。5月11日,顺利完成330千伏设备区预留主变进线间隔的支柱绝缘子及中开关与330千伏母线间引线的拆除;6月30日1号主变及2号主变顺利投入运行; 8月29日扩建110千伏配电装置带电投入运行。
元墩330千伏开关站主变扩建工程的顺利投运,不仅有效缓解了武侯变电站、汉中变电站的供电压力,更大大提高了汉中地区的供电可靠性及满足新增的用电需求,为勉县汉中锌业渣处理项目工程、汉钢集团短流程炼钢项目工程提供了有力的供电保障。
