11月16日,国网陕西省电力有限公司在西安北—玄武330千伏线路工程电缆施工现场,举行330千伏电缆敷设标准化作业观摩会。公司施工项目部向全省同行实况展示超高压电缆施工标准化作业流程,并与国网西安供电公司业主项目部共同向全省同行直播分享施工经验。
西安北—玄武330千伏双回线路(即泾玄Ⅰ、Ⅱ线)电缆部分起自330千伏林溪高抗站,止于玄武330千伏变电站。长度约15千米。双回线路分仓敷设于电缆隧道中。两回电缆均分为21段,各自形成7个完整的交叉互联段。其中泾玄Ⅱ线已于今年8月投入运行。当前泾玄Ⅰ线已进入电缆施工的最后阶段,计划将在12月初竣工投运。届时将有力改善750千伏西安北变电站的负荷分配,为泾渭供电区在迎峰过冬期间的安全稳定运行发挥重要作用。

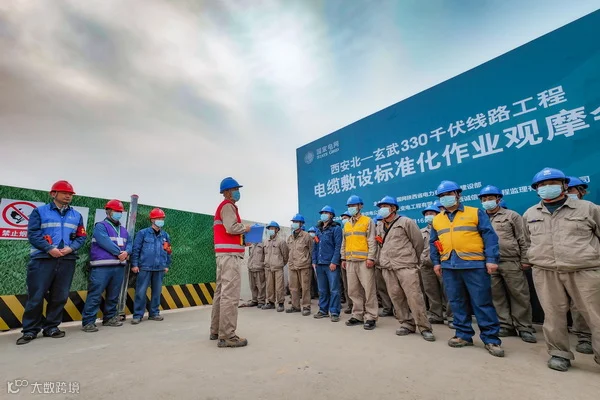

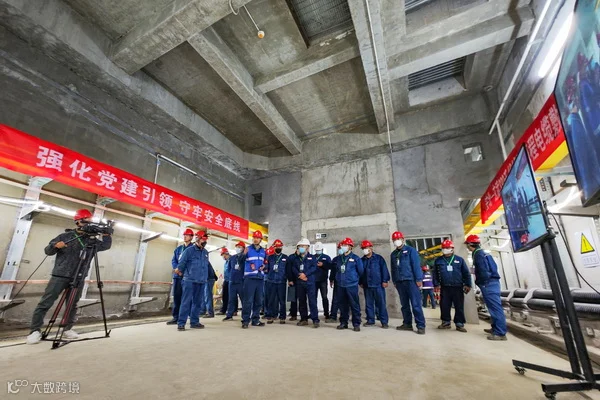

本次观摩在电缆隧道6号作业井内外举行。现场观摩人员在指定区域听取讲解,观看施工实况。全省各分会场人员通过直播平台在线收听收看。业主项目部介绍了工程建设情况,施工项目部介绍了超高压电缆施工的大型设备配置、施工工艺流程、特色亮点做法。
在大家的共同观摩下,施工班组按照“五步工作法则”现场作业管理流程,开始进行电缆敷设标准化作业。330千伏超高压电缆从6号竖井口平滑转弯,向地下二十多米的隧道内平稳传输。泾玄Ⅰ、Ⅱ线电缆敷设中,项目部采用“电动展放+导向牵引+电动导轮”敷设方式,大幅提升了施工效率,保证了设备和施工安全。在有限空间作业、隧道内实时通讯、应急救援保障等方面,项目部守正创新,采取高效有力措施,为超高压电缆施工树立了工艺及管理标杆。
在观摩交流座谈会上,业主项目部汇报了330千伏电缆工程管理技术要点,施工项目部分享了电缆施工安全技术要点。按照省公司强化安全风险管控能力,确保人身、电网和设备安全的要求,两家单位将继续坚持“一板一眼、一丝不苟、严精细实、专业专注”工作作风,严格落实“四双”管理和“四个管住”工作要求,深入推进现场标准化作业建设,提升超高压电缆施工现场安全风险管控能力。
图文|高浪舟 王海龙
