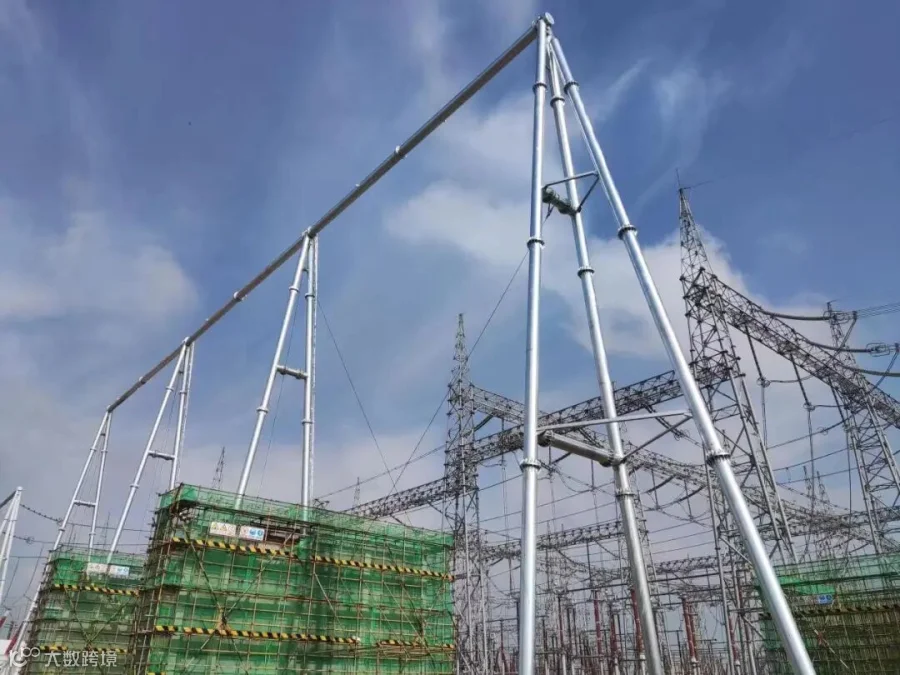

5月8日11时40分,由陕西送变电工程有限公司承建的乾县750千伏主变扩建工程主变构架吊装顺利完成,给主变就位、按期向电气顺利交安打下了坚实的基础。
本次吊装内容包括主变区域的管式构架及一根高达56米的独立避雷针,主变构架共计7吊,人字形构架杆四根及三榀钢梁,钢梁吊装高度27米,跨度20米,人字形构架杆单根最大重量9.487吨,包括避雷针在内总重量为43吨。
乾县750千伏主变扩建工程是“迎峰度夏”攻坚项目,计划在6月15日率先投运,按照里程碑计划主变区域将于5月10日左右交付电气安装。时逢连阴雨天,给吊装工序作业带来不小的困扰,按照预报显示雨期较长,眼看主变区交安的计划节点近在咫尺,这无形中给项目带来压力。
“关键时刻,就是考验我们的时候,咬紧牙关挺过去就是胜利,拖延不是我们的作风。”项目经理于洋给大家鼓气。
面对困难,土建施工项目团队不等不靠主动作为,及时召开专题会议讨论方案,结合现场情况仔细研判,决定有效利用雨停的间隙见缝插针式的实施作业。期间,工作负责人、安全监护人、分公司到位干部全程到位监护,项目精心组织,在现场雨停的空当反复检测,确认现场安全可控、在控、能控,在具备安全施工的前提下,按照提前拟定并反复推演的标准化施工作业方案,精准发力实施作业。
吊装过程中,项目齐心协力,以加压奋进的工作心态和实干争先的坚强韧劲,主动克服连日因雨水带来的场地泥泞、车辆打滑,以及人员疲惫的不利影响,严格按照标准化作业流程,规范作业一丝不苟。在面对过程中出现的构架法兰平整度低,螺栓错孔等情况时,积极应对,及时想办法解决困难,顺利完成本次3级风险作业。
接下来,项目将集中力量全力攻坚,在实施安装66千伏设备支架和加快推进消防泵房、雨淋阀室、蓄水池施工进度的同时,完成750千伏设备基础改造和排油管道施工任务,全力配合主变就位安装。
【感谢土建分公司姚军供稿】
