空格9月15日,输电分公司参建的锡盟-山东1000千伏特高压交流工程山东段第一个区段顺利架通,标志着山东段全面进入架线施工阶段。

空格锡盟-山东工程山东段线路长2×78.467千米,共需组立铁塔155基,全部采用双回路钢管塔。此次架通的是8101号塔到8116号塔之间的区段,线路长7.5千米,其中8110号塔与8111号塔之间跨越500千伏陵滨线。
空格这是山东省境内第一次开展特高压架线施工,面对时间紧、任务重、要求高等困难,输电分公司项目部超前策划,精心组织,认真借鉴在省外特高压工程建设中积累的经验,确保了第一个区段线路架设工作的顺利完成。

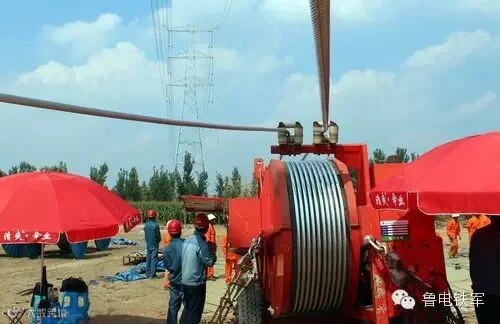

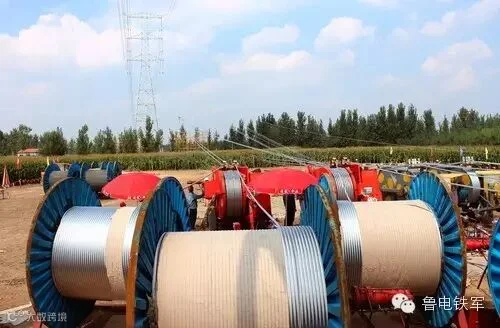

空格锡盟-山东线路工程全线采用8分裂630导线。针对本工程导线分裂多、弧垂控制难度大等特点,他们采用了2×(一牵四)放线方式。为确保架线施工按时高质量完成,项目部调集了6个班150人参战,并借助无人机展放导引绳,仅用2个小时,没有破坏地面的植被和农作物。他们还研制了专用滑车挂架,有效提高了导线弧垂精度。(崔浩杰 王文峰)
