近日,1000千伏济南变电站工程获得国家电网公司2015年第二次输变电工程流动红旗竞赛变电项目管理流动红旗。

工程建设中,公司扎实开展“基建安全质量年”活动,牢固坚持标准化建设、规范化管理。济南站防火墙浇筑创新应用组合大钢模板,1000千伏GIS与500千伏GIS设备安装采用“全封闭移动式厂房”,实现了“户外设备室内化安装”。国网交流部、国网交流公司在山东召开特高压交流工程施工管理和技术创新成果推广会议,对公司的典型经验及成果应用给予高度评价。

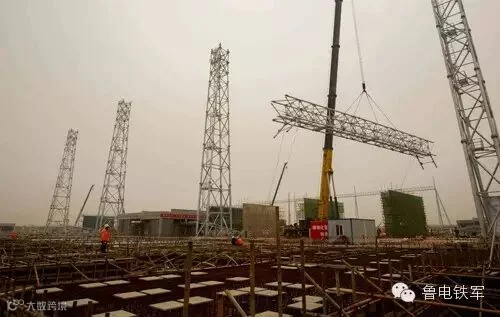

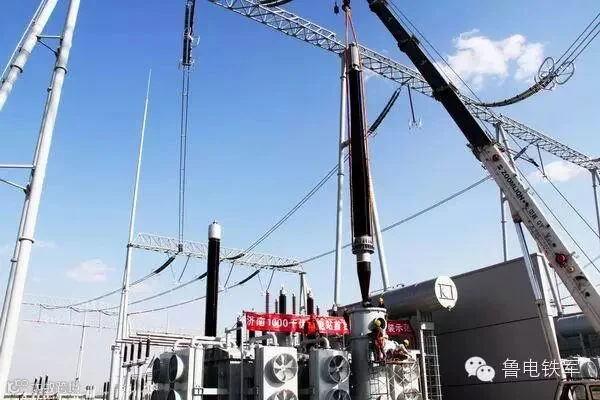

截至目前,济南站各项工程建设进展顺利,四通一平、桩基、设备基础、1000千伏构架组立已全部完成,主变已就位5台,高抗就位3台,一次设备安装完成40%,扩建工程基础施工完成80%。(群综)
