济南站扩建构架吊装开始

济南站扩建构架吊装开始 山东送变电公司
2015-12-25
1
导读:12月24日,1000千伏济南变电站扩建工程构架吊装组立工作正式开始。项目部首先进行潍坊二线的施工,


12月24日,1000千伏济南变电站扩建工程构架吊装组立工作正式开始,全部构架施工预计于2016年1月底完成。

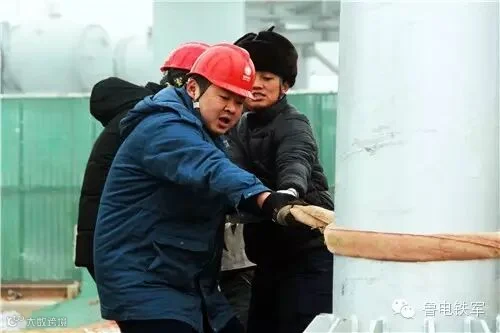

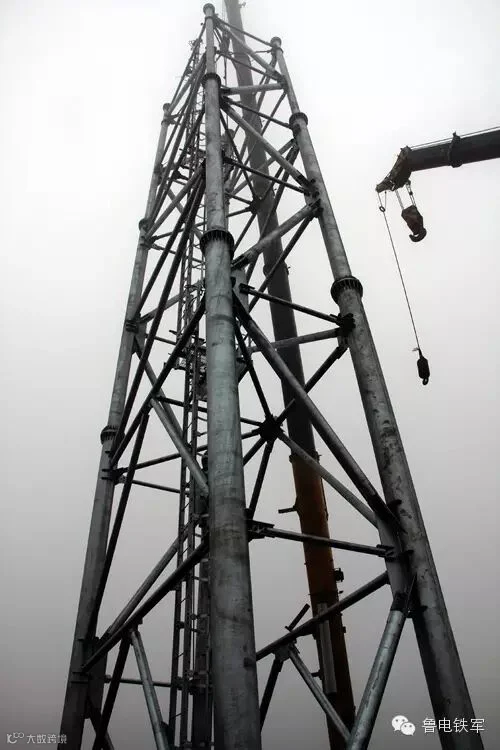

济南1000千伏变电站扩建工程 1000千伏构架由 8柱构架柱和 6 榀横梁组成,钢材总重约 558.9吨。吊装工作开始前,项目部对施工人员进行安全技术交底,对危险点、安装质量点、技术控制点等注意事项进行逐一要求。一次班对组装完成的构架组建进行吊装前检查,确保达到组立条件,认真对施工作业人员再次进行班组级交底及强调施工注意事项。吊装开始后,项目人员各司其职,有序施工。 此次构架组工是在冬季施工,外部气温低、湿度大、冰冻雪雾天气严重。项目部在做好安全措施的同时,认真落实规程规范对于施工环境的要求,实时监测现场环境,将安全施工放在首位。项目部对施工人员的防护工作统筹安排,发放劳动保护用品,做好开水供应,提供必备药品和保暖措施,确保施工人员安全有序施工。
