好消息!咱又得了个第一!
>
好消息!咱又得了个第一!
山东送变电公司
2016-03-21
1
导读:3月20日21时18分,随着左下相8根导线牵引到位,12S029~12S032耐张段1422米线路顺利架通。
3月20日21时18分,随着左下相8根导线牵引到位,12S029~12S032耐张段1422米线路顺利架通。这标志我公司参建的榆横~
潍坊
1000千伏特高压输电线路工程23标段在全线第一个实现架线施工。
输电分公司承担施工的23标段线路起自1000千伏
济南
变电站龙门架,途经济南市济阳县、章丘市、
滨州
市邹平县,止于邹平县明集镇12S071号铁塔,线路长36.646千米。该标段重要交叉跨越较多,其中在12S030~12S031直线档内跨越已经投入运行的±660千伏银东线路2220号~2221号,被跨线路高度44.2米,交叉
角度
89°。

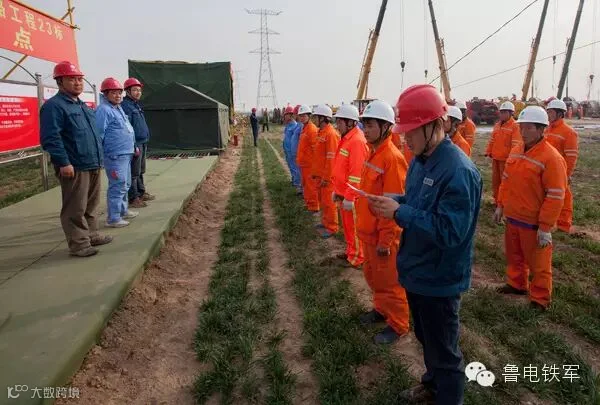

架线前,公司严格按照停电施工要求办理了相应手续。为保障以最快
速度

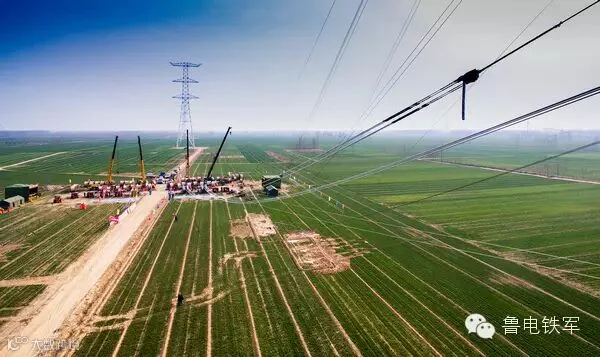

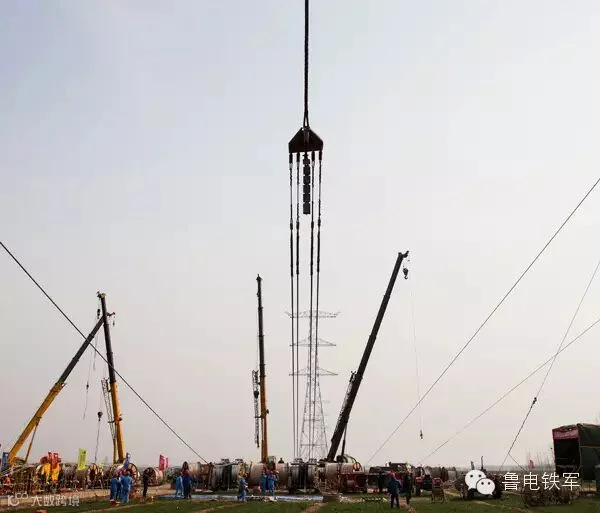

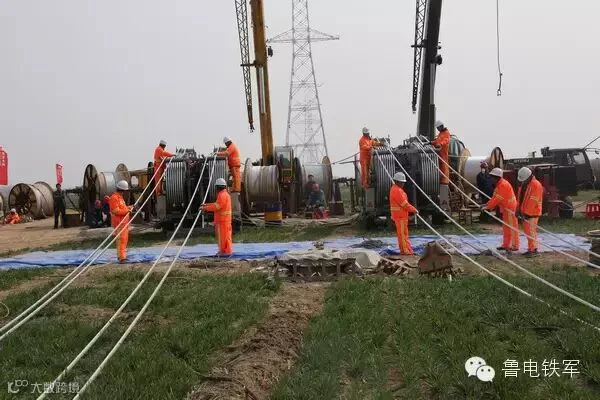

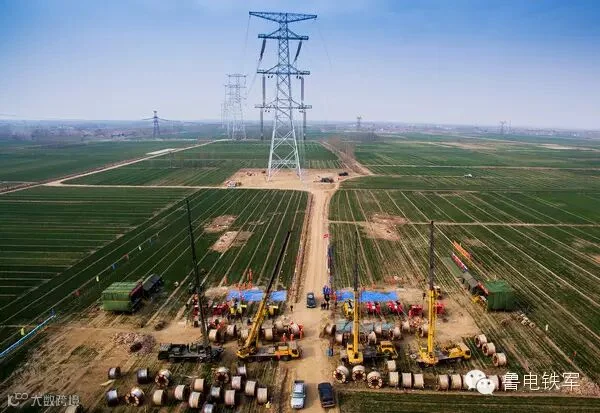

完成架线,输电分公司在现场设置了两套牵、张场地,调入7个班组200余人,2500米的导线盘共48盘,瓷瓶、联板等金具提前组装完毕,引绳已牵至跨越点。机具分公司投入大张、中张、小张、大牵、小牵等放线设备共17台,现场保证每台设备都有专人操控。
3月20日8时整,停电操作完成。高空人员首先登上±660千伏银东线路,用验电器验电后,认真挂三相短路接地线,做好银东线导、地线保护措施。地面人员使用飞行器,迅速将引绳牵过跨越点,随后各级引绳依次牵放开来。

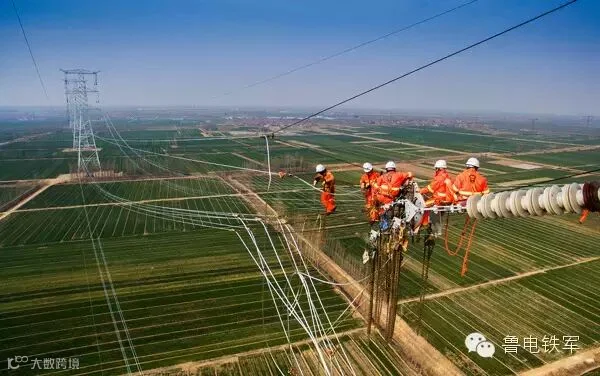

架线中,项目部采用先牵上相导线,再牵中、下相的顺序展放导线。施工人员随时检查导引绳、走板、连接器等有无破损现象,防止跑线。当日风力较大,容易造成跳槽。走板通过跨越点时,施工人员减缓了牵引速度,严密监控走线情况。各相导地线牵完后,现场当即进行紧线作业,采用牵一相、紧一相流水作业,缩短了跨越施工作业
时间
。(王文峰 田世超)
【声明】内容源于网络
