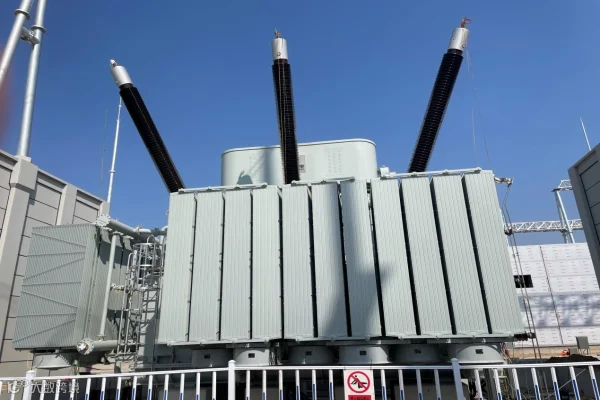

9月22日,在渭南大荔330千伏输变电工程(变电工程-电气)施工现场,陕西送变电工程有限公司作业人员正在紧锣密鼓进行小室内屏柜安装、电缆敷设及110千伏区域设备安装工作。目前330千伏管母线、HGIS设备安装已完成,变压器附件安装完成90%,整体电气安装进度过半。
该工程本期计划建设2台360兆伏安主变压器,330千伏4条出线,2条主变进线,安装10台断路器。110千伏按双母线双分段接线规划,本期出线16回,安装22台断路器。35千伏采用单元式单母线接线,安装6台断路器。
自8月15日开工以来,电气项目部按照既定工期计划,层层分解工作任务,按照“谁主管、谁负责”的原则,紧盯施工进度。作业现场根据甲供设备、乙供物资到货情况,科学合理调整施工方案,陆续完成主变压器安装、软母线制作及架设、管母线预制及吊装等工作。在HGIS安装期间,配备了环境颗粒度检测仪、HGIS安装移动式防尘棚,全力保障设备安装达到质量要求。在封闭式电缆沟施工过程中,通过设置专职监护人,严格执行有限空间“先通风、再检测、后作业”等安全防控措施,确保电缆敷设工作安全稳步推进。
为强化作业人员安全意识,电气项目部安排专人对新35条严重违章及释义做了详细解读和分析,确保全员对条款正确理解,执行到位。在“反三违、除五害、防五类”专项行动执行中,进一步深化对“三违”现象和行为分类汇总,从安全意识、操作技能和管理制度及责任落实等方面,全面剖析“三违”产生的深层次原因,针对性地制定整改措施,从思想、制度、措施、执行等多个源头查找和堵塞漏洞,健全完善规章制度、操作规程,加强教育培训,努力实现不想违章、不敢违章、不能违章的工作目标。在作业现场,管理人员对照月度计划以及日计划工作任务,以“两票三制”为抓手,加大对不系安全带、不落实安全措施、误操作等顽固性违章行为的查处力度,严厉打击各类“三违”行为。
下一步,大荔变项目部将对照典型违章条款及案例进行自查自纠,严防风险,严查违章。结合专业大讲堂、班前班后会等多种形式,将“安全第一,预防为主”的理念深入到班组每名员工,确保人身、电网安全,为秋检顺利开展夯实安全基础。
