9月27日,在陕西送变电工程有限公司调试二班4名小组成员的共同努力下,仅用时18天,圆满完成宝鸡南330千伏变电站联调任务。

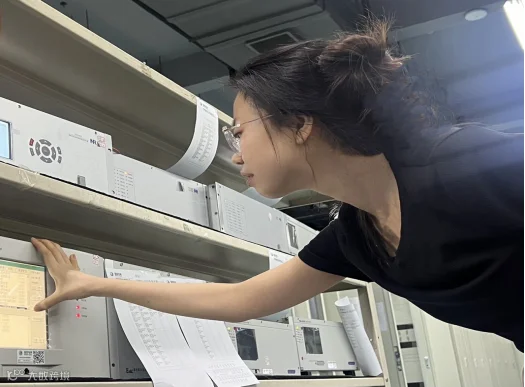

由于本次宝鸡南330千伏变电站首次使用积成电子厂家设备,为确保变电站保护装置、变电站监控系统、远动系统和通信接入系统等二次设备的调试工作的有序开展,联调前期,小组成员认真开展变电站设计图审核工作,缜密了解变电站设备的配置参数,精确考量各种光纤的参数与连接方式,准确完成二次回路表、组态工作表的制作,并结合项目实际情况,完成调试大纲、调试方案、实施细则等试验技术文件的编制,多轮征求意见,组织专家评审,确保了调试内容的有效性,确保了联调工作的有序推进。

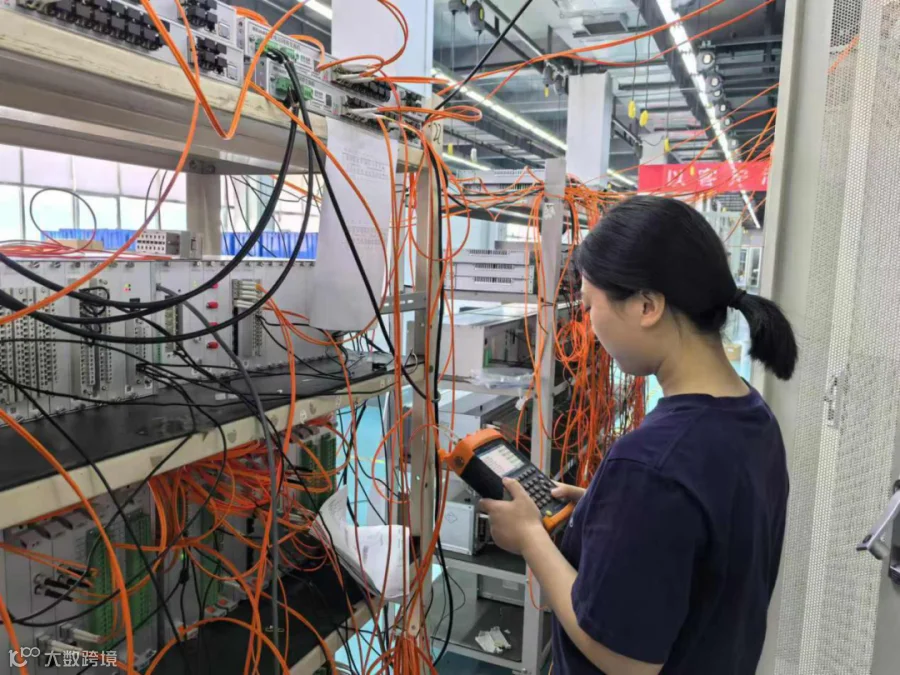

本次联调人数有限,面临着人数少而工作量大的严峻挑战,每个调试成员都需要身兼多责。在这种情况下,调试成员们毫不松懈,加强时间管理入手,对SCD文件集成、联调环境搭建、装置联调三大块并列开展,有序进行,节约时间。整个调试期间,小组成员相互沟通、相互帮助,针对白天调试发现的难点、疑点多次召开进度协调会,留存会议纪要,明确问题整改时间。时间紧迫,质量第一,所有人严把工程质量关,严格按照标准化作业流程把控联调的每一个环节。
此次联调还在工作之余利用场地优势对联调小队进行了技术培训和实操考核。聚焦母线保护和线路保护两项工作,通过模拟母线故障和不同类型的线路故障模拟,对小队成员的理论知识和实践经验进行检验。通过本次技术培训和实操考核,加深了小队成员对设备逻辑的理解。同时还优化了作业流程,加强了联调小队在工作过程中标准化作业的规范应用。
联调工作不仅有利于新建智能化变电站的高效投运,在前期阶段提出问题并解决,有效预见和减少调试故障的发生,减少施工现场调试工作的压力,为现场工作提供更好的服务,同时也为分公司人员培养、工作方法创新提供平台。下一步,调试分公司将以秋检工作为重点,以“高标准,严要求,高质量”为工作方针,合理安排联调计划,做好统筹协调,确保第四季度联调任务顺利完成。
