渭南大荔330千伏变电站新建工程迈入调试关键阶段

渭南大荔330千伏变电站新建工程迈入调试关键阶段 陕西送变电工程有限公司
2024-11-21
2

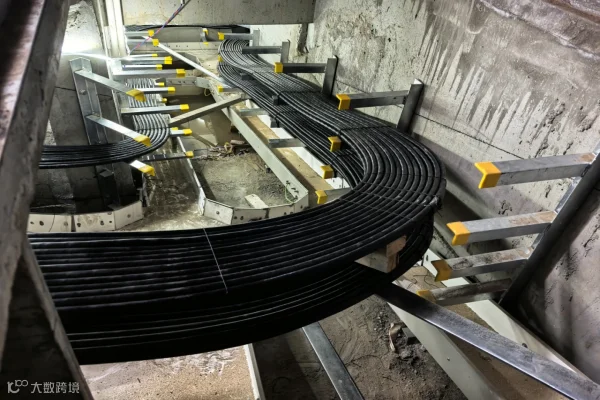

11月18日,随着站用变高压电缆敷设工作的顺利完成,渭南大荔330千伏变电站新建工程已正式迈入调试阶段。这一重要进展不仅标志着全站电缆敷设已接近尾声,更预示着330千伏设备区HGIS的二次保护调试及对点工作的全面展开。

作为陕西省的重点建设项目,大荔330千伏输变电工程的每一步进展均备受瞩目,其对提升区域电力供应的稳定性与可靠性、促进地方经济发展及提高居民生活质量具有深远影响。目前,该工程将紧锣密鼓地推进110千伏HGIS及35千伏无功补偿设备的二次接线工作,并陆续交付调试。同时,其对侧的750千伏信义变与韩城二电厂也在同步开展线路保护更换及线路接地刀改造工作,旨在减少12月停电期间的工作量,提升整体工作效率,为既定的12月20日并网运行目标奠定坚实基础。目前,该工程的施工进度正严格按照预定计划稳步推进。

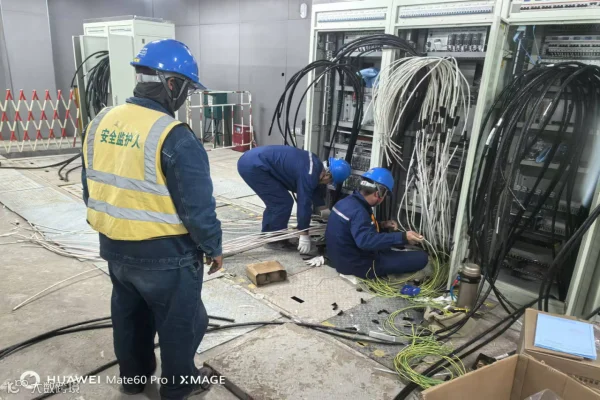

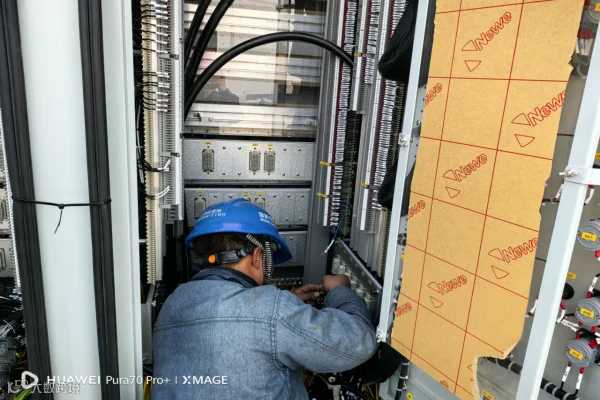

在施工作业中,随着全站一、二次设备逐步进入调试阶段,现场安全风险显著增加,尤其是触电风险。为此,电气施工项目部采取了一系列严格的安全管理措施,包括执行“四个管住”的刚性要求、全面实施省公司五步法作业流程、运用网格化区域管理、设置风险管控公示牌及风险示意图、在带电设备上张贴醒目标识等。特别是在交直流电源柜内接线时,项目部严格执行安全措施,确保责任到人,有效防止触电事故的发生。

在后续工作中,大荔330千伏变电站新建工程项目部将继续遵循公司“反三违、除五害、防五类”专项行动要求。在电气调试和一次设备特殊试验施工的高峰期,项目部将采用“视频监控球机+安全员地面排查”的双重监控模式,对工程的安全与质量进行实时、全面监控,确保每项工作精准到位。
