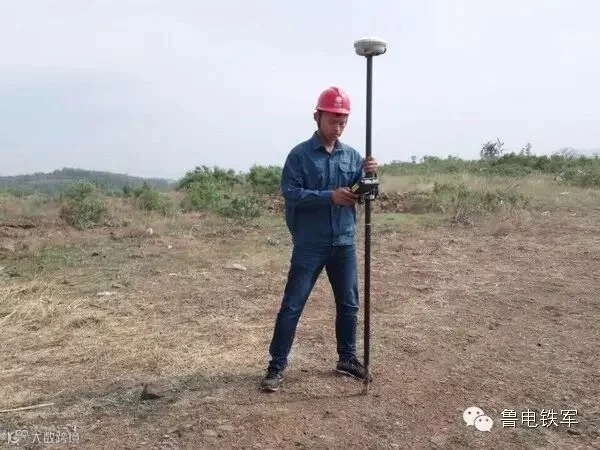

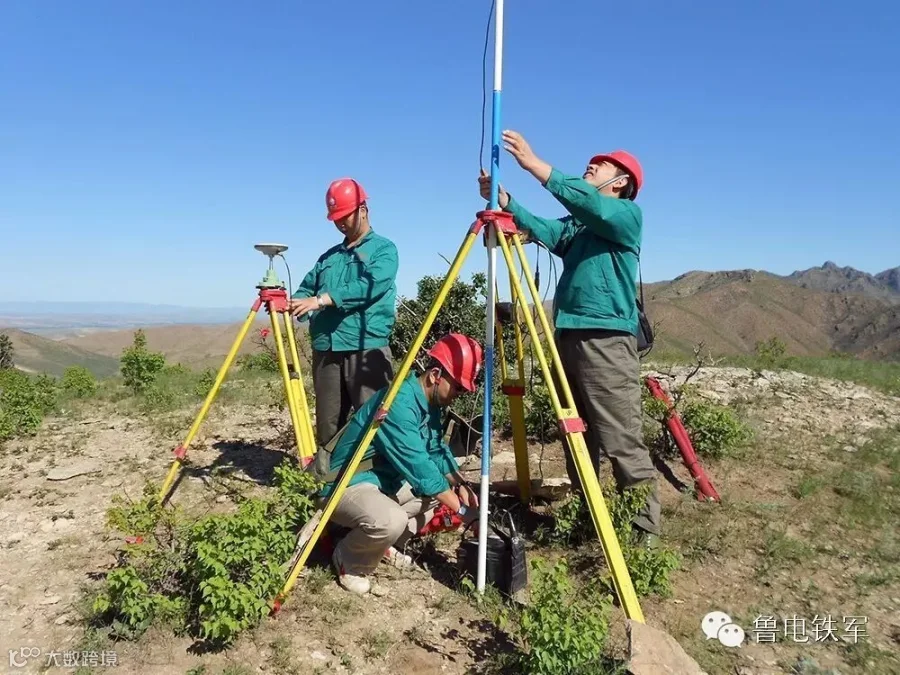

5月1日,我接到施工队反映,N136号铁塔基础施工,需占用三个村庄耕地,如果顺线路移动一下中心桩,会减少民事纠纷。早晨吃过饭,我就带着GPS去给N136号塔补桩了。

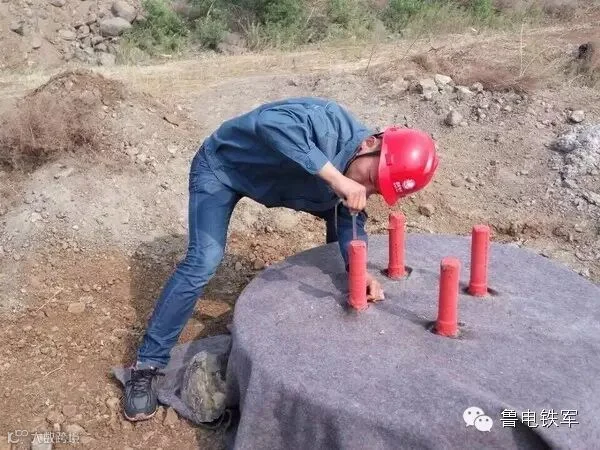

根据实地考察,铁塔顺线路移动3.2米,便可只占用一个村耕地,移动距离符合规范要求。在现场,我与业主取得了联系,得到同意后当即给施工队补上了桩位。不远处N137附近就是铁路,我到现场考察了一下,为编写跨越铁路的施工方案做准备。

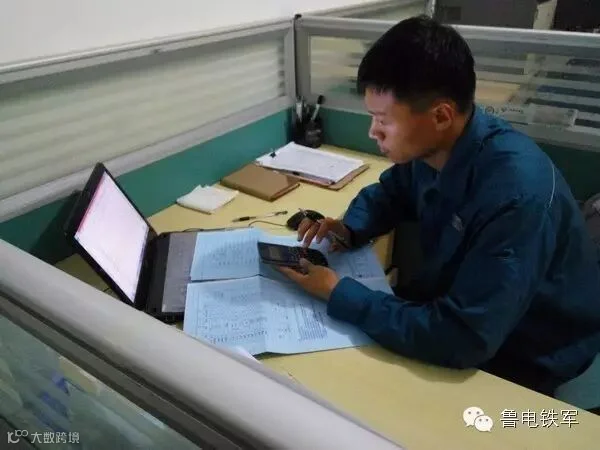

晚饭后,我总结了今天的施工进度,发给了信息员。别人都去休息了,我还在办公室苦思冥想,怎么才能把跨越架下面的猪舍问题解决。
我在草纸上画着施工草图,甚至还拿来了几根牙签比划了几下。一天就这样在紧张而充实的环境中度过了。
