1月9日,西安湖北庄110千伏输变电工程(110千伏建元变电站)主变、开关冲击受电成功,全站CT极性及相关保护差流测试正确,后台信息上报无误并顺利并网运行。

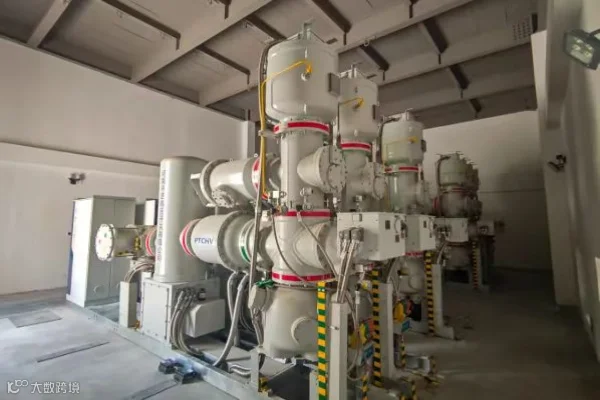

该变电站坐落于西安市未央区建元一路与元鼎路交叉口东北角区域。本期工程建设了两台主变压器,110千伏配电装置采用单母线分段接线方式,设有4回出线以及2个备用出线间隔;10千伏本期出线24回,同样采用单母线分段接线,远期将变更为单母线三分段接线。调试部分涵盖了全站一次常规试验、10千伏耐压试验以及全站二次系统的调试等工作内容,以确保变电站的稳定运行和电力供应的可靠性。
由于110千伏建元变电站为新建室内变电站,对设备安装的精度、施工工艺的精细度、调试流程的规范性、安全防护的严密性以及各专业人员之间的协同配合度都有着极高的要求。因此调试负责人协同电气安装、土建施工负责人依据既定的工期与投产计划从全链协同出发,对工程进行全流程、全周期的工作部署,落实工程转序、人员进场等关键节点的各项安排,确保现场工作能够高效推进。

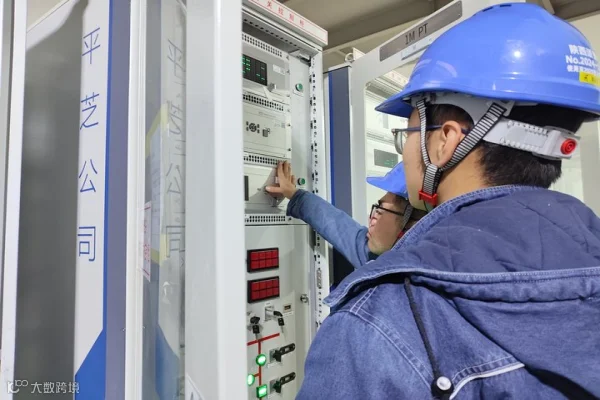

在设备安装完成后,调试人员迅速进场严格按照设备调试的前期标准及设备图纸,对每一台设备的安装位置、固定方式以及接线情况进行细致检查,以保证调试的顺利进行。从变压器的性能测试,到开关柜的操作验证,再到继电保护装置的整定校验,对每一组数据进行精准分析,每一项工作都严格按照标准化作业流程进行,确保调试工作高质量完成。同时为切实保障安全生产稳定局面,调试负责人协同项目部管理人员严格按照“十不干”“四个管住”以及“四双”管理制度等安全制度要求,及岁末年初安全生产大排查大整治“百日攻坚战”等安全专项行动要求执行。将安全意识深度融入每一个工作细节中,全方位保障人身、电网和设备安全,为工程的顺利投运筑牢了坚实根基。
该工程的顺利投运,将有效解决高铁新城新增用户的用电需求,极大缓解了兰池、农场两座变电站的供电压力,进一步提升了高铁新城的供电能力和可靠性,为区域的经济发展和居民生活提供了安全、稳定、可靠的电力保障,有力推动了当地的建设与发展。
