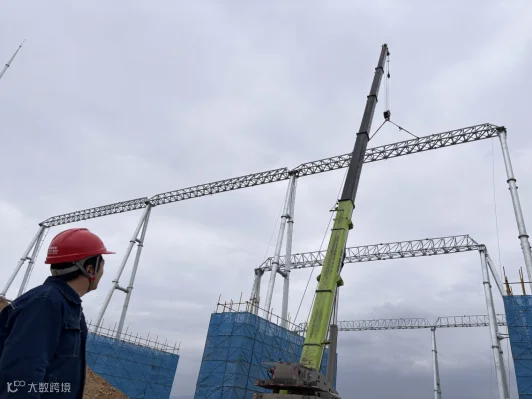

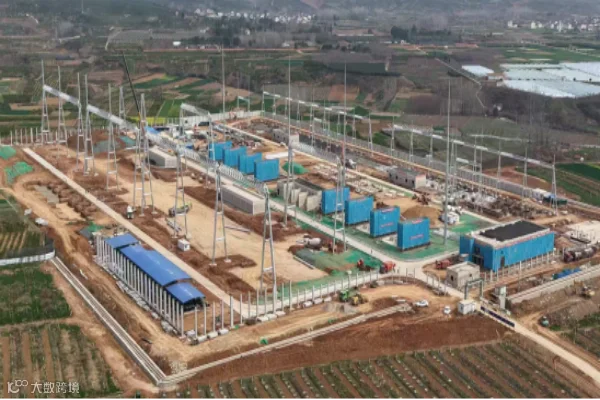

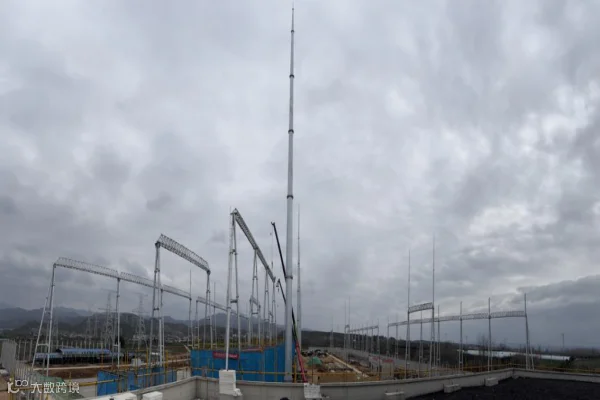

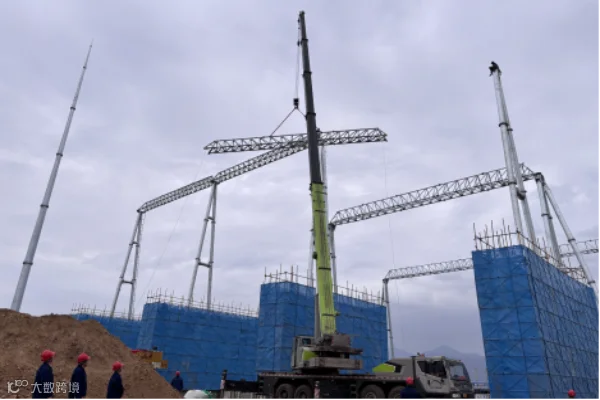

3月13日下午2点,随着最后一榀构架梁精准就位,由陕西送变电工程有限公司承建的汉中750千伏变电站新建工程构架吊装工作圆满完成,标志着这一陕西重点电力基建项目迈入全新阶段。本次吊装工作历时七天,共完成24榀构架柱、16榀构架梁及1榀60米独立避雷针,吊装和原计划相比,提前两天高效完成共计41榀的吊装任务,为后续电气安装及整体项目推进奠定了坚实基础。

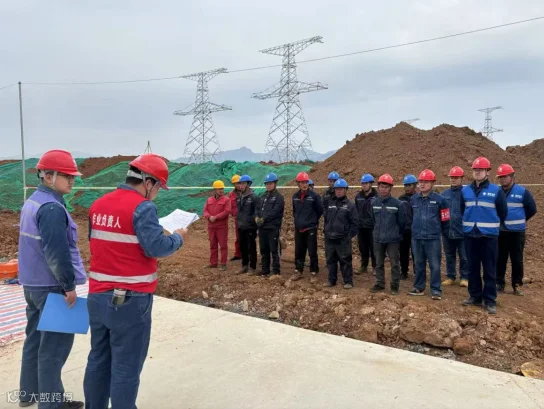

由于本次吊装工作属于三级风险作业,公司高度重视。土建分公司党支部书记白颖浩、安全总监雷建国现场指导工作,并凭借丰富的经验和敏锐的洞察力,为吊装工作提供了宝贵的指导与建议,为整个团队注入了强大的信心与动力。
吊装总指挥殷佩和安全专责闫晗在任务中发挥关键作用。殷佩以精湛专业技能和丰富吊装经验优化吊装方案,确保每一步精准无误;闫晗以严谨态度和高度责任心,全程协助指挥,时刻提醒吊装人员遵守安全操作规程,保障吊装安全高效。项目经理于洋带领项目部全体成员到岗到位,他们各司其职又紧密协作,前期准备、吊装协调指挥、后期质量检查,每个环节都有他们的辛勤付出。
公司新入职员工王荣博参与此次吊装工作后深有感触:“参与这样重要的吊装任务,我无比自豪。在现场,党员发挥先锋模范作用和团队协作的力量让我印象深刻,对我来说,这不仅是一次技术提升,更是一次精神洗礼,我将以此次为起点,在今后工作中不断学习进步,为公司发展贡献力量。”
在吊装工作圆满完成后,项目经理于洋对本次吊装工作进行了总结。他高度评价了团队成员的辛勤付出和无私奉献,在吊装过程中遇到挑战与困难时,团队成员齐心协力、攻坚克难,取得胜利。于洋表示,这次吊装工作的成功,不仅展示了土建分公司的强大凝聚力和战斗力,也彰显了党员在重大任务面前的引领作用。
下一步,项目部将总结本次吊装作业的经验,持续优化施工方案,加强安全管理和质量控制,确保工程在保证质量的同时,如期交付。陕西送变电公司将积极探索和应用新工艺、新技术,提高施工效率,为陕西电网的建设和发展做出更大贡献。
