9月6日,商洛330千伏变电站还是阴雨不断,但是现场的道路浇筑还是按照原计划作业照常进行,陕西送变电有限公司项目部精心准备的近百米的移动式防雨棚派上用场。入汛以来,面对频繁降雨对工程建设的不利影响,公司以“保质量、赶进度、防风险”为核心目标,统筹部署雨期施工保障工作,在各项目现场落实落细防雨措施,全力推动工程建设稳步前行,用责任与担当筑牢雨期施工“安全线”。

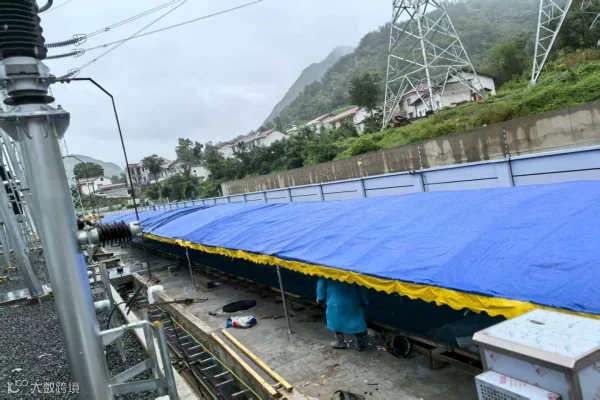

路面混凝土浇筑是工程建设的关键环节,对施工环境湿度、温度要求极高,降雨极易导致混凝土表面起砂、裂缝,影响工程结构强度。为破解这一难题,土建分公司商洛变项目团队主动创新,量身定制了长达近百米的折叠式防雨棚。该防雨棚采用轻量化钢架结构,展开后可实现对浇筑作业面的全面覆盖,有效阻隔雨水直接接触混凝土;同时配备可调节通风口,既能遮挡雨水,又能保障混凝土养护期间的空气流通,避免因湿度不均出现质量问题。在当天的降雨中,折叠式防雨棚快速响应,仅用20分钟便完成全面展开,确保了300米路面混凝土浇筑作业不间断推进,浇筑质量经检测完全符合设计标准。

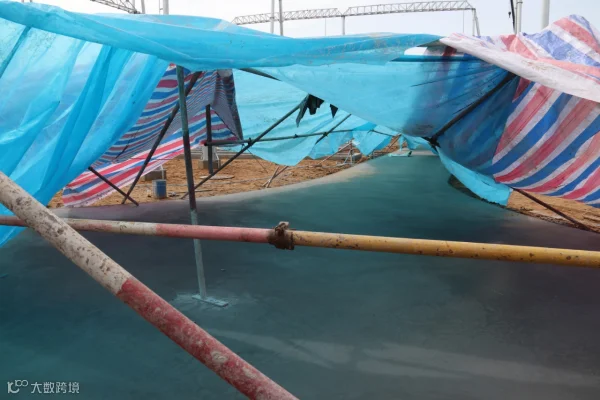

靖边北330千伏变电站项目则针对混凝土收面工序的特殊需求,采取“精准防护、错峰施工”策略。收面工序是混凝土路面成型的最后关键步骤,需在混凝土初凝前完成表面平整、压光处理,若遇降雨,将直接导致表面平整度不达标,后续需返工处理,严重影响工期。项目团队提前研判天气预报,在降雨间隙抢抓施工窗口,同时提前准备足量彩条布,搭建临时防护棚。施工人员采用“分段作业、即时覆盖”模式,每完成一段混凝土浇筑,立即用彩条布对作业面进行覆盖防护,并安排专人实时监测天气变化与混凝土凝结情况。在一次突发阵雨期间,项目团队凭借快速的防护响应,成功保护了已浇筑的混凝土路面,确保收面工序高质量完成,为后续工程推进奠定坚实基础。
除专项防雨措施外,土建分公司还建立了“雨期施工三级巡查机制”。分公司层面每日调度各项目天气预警与施工进展,项目管理层每2小时巡查防雨设施完好度,作业班组实时监测施工环境变化。通过“提前预警、即时响应、全程管控”的闭环管理,分公司有效降低了雨期施工对工程进度的影响,截至目前,各在建项目均按计划推进,未发生因降雨导致的质量安全问题。
下一步,土建分公司将持续优化雨期施工方案,结合不同项目施工特点创新防护措施,在保障工程质量与施工安全的前提下,全力确保年度建设目标按期完成。
