大数跨境

严把工程质量关 助力工程零缺陷投运

严把工程质量关 助力工程零缺陷投运 江苏省送变电有限公司
2024-03-29
1




近日,公司技术部组织开展扬镇直流工程投运前公司级专检。




01

高度重视重点工程质量验收

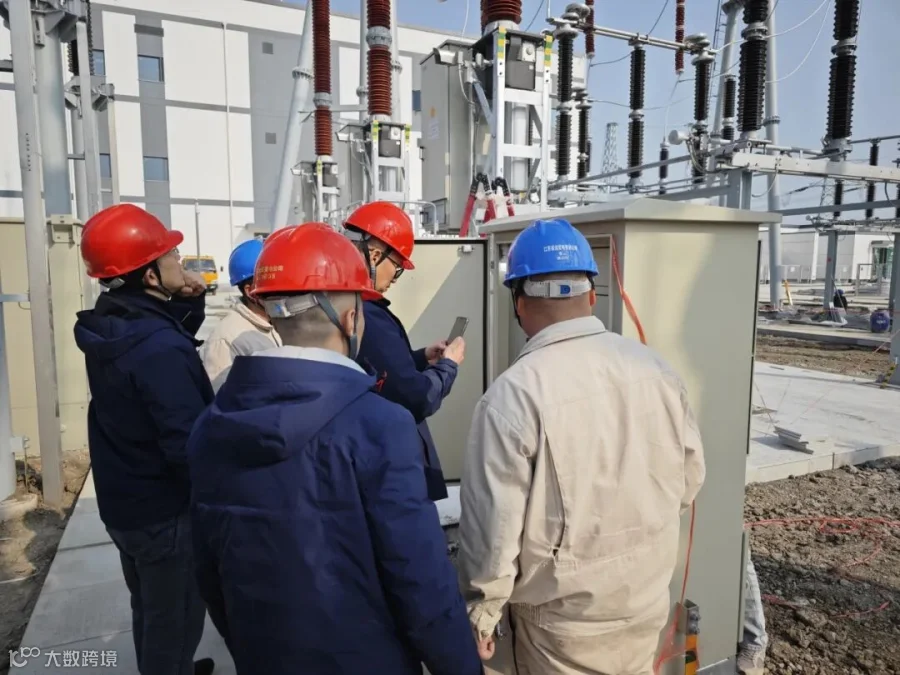

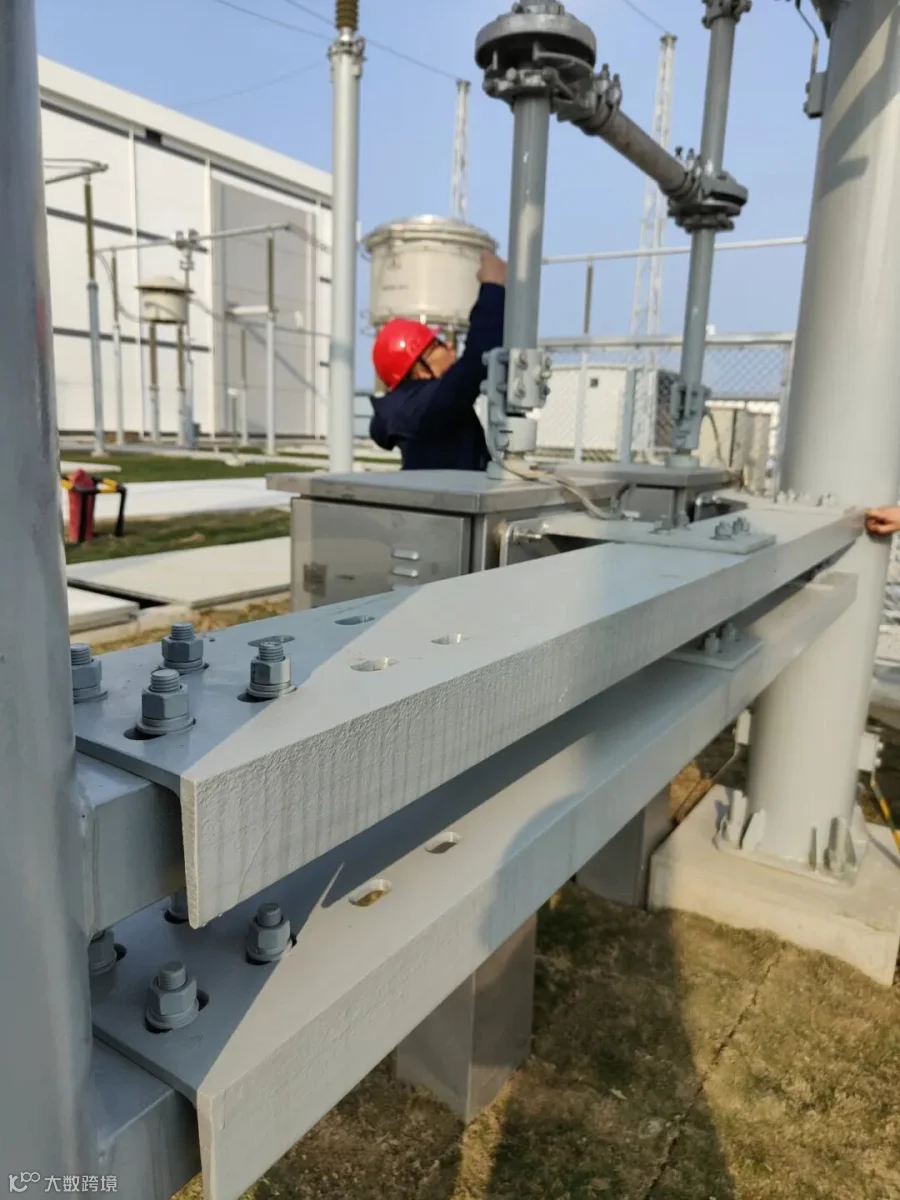

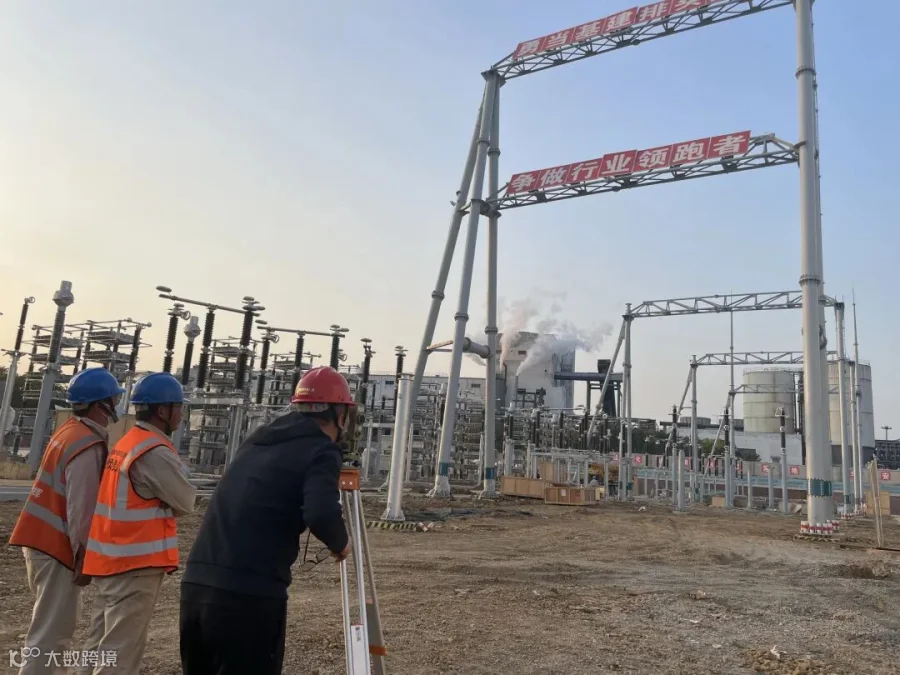

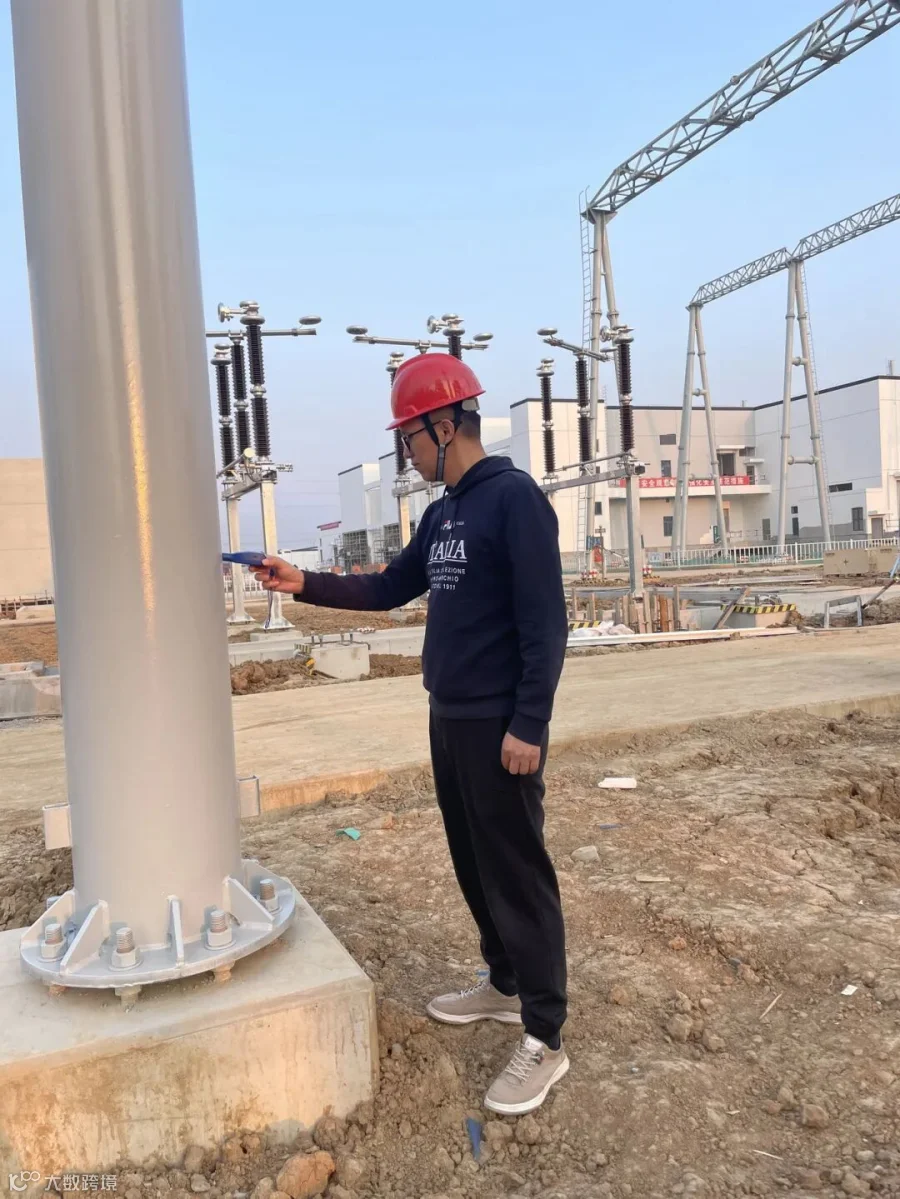

成立以公司总工为组长的验收组,副总师全程参与工程质量验收。验收组从现场实体、档案资料分别进行全面细致的检查验收,对电气设备联闭锁进行操作验证,通过模拟设备运行实际工况进行信号核对。专检覆盖所有分部分项工程,严格按照规程规范、十八项反措、设计图纸等要求对设备功能、安装工艺进行检查。

验收内容涉及金东±200千伏换流站、少游±200千伏换流站、圌山220千伏变电站和司徒220千伏变电站,覆盖土建单位工程16个、分部工程109个、分项工程770个、检验批1230个,电气安装单位工程41个、分部工程437个、分项工程1905项。





02

采取交叉互查方式开展验收


采用变电一分公司的工程由变电二分公司参与验收,变电二分公司的工程由变电一分公司参与验收,土建工程由变电分公司共同参与的方式,实现交叉互查开展质量验收,为公司内部质量管理学习交流提供了较好的平台。





03

组建联合验收组


由一次、二次和调试专业的相关质量专家组成的联合验收组参与工程质量验收,专业覆盖更全面。此次专检极大提高了公司内部三级自检的质效,为工程顺利通过业主组织的竣工验收和质量监督奠定了扎实的基础。



04

强化问题整改闭环

对于本次发现的问题,验收组均下发了整改通知单,要求各项目部按期完成整改,同时验收组通过与项目部充分沟通交流,对发现问题提出了切实可行的解决方法,安排专人对问题整改情况进行复查,所有问题均按照要求整改完成,实现工程零缺陷投运。



扬镇直流工程是国内首个交流改直流输电工程,线路起于扬州高邮市司徒镇少游换流站,止于镇江市大港新区金东换流站。作为我国新型电力系统试点工程,工程建成后将显著提升长江两岸电网互联互通能力,更好促进长三角区域间能源的高效流动。


END

投稿:鞠保兴

编辑:张奕楠

初审:戴挈军

终审:裴 春



【声明】内容源于网络
0
0
江苏省送变电有限公司
传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
内容 438
粉丝 0
江苏省送变电有限公司 传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
总阅读98
粉丝0
内容438
